下载后可任意编辑过水路面施工组织设计12024 年 4 月 19 日下载后可任意编辑一、编制依据1

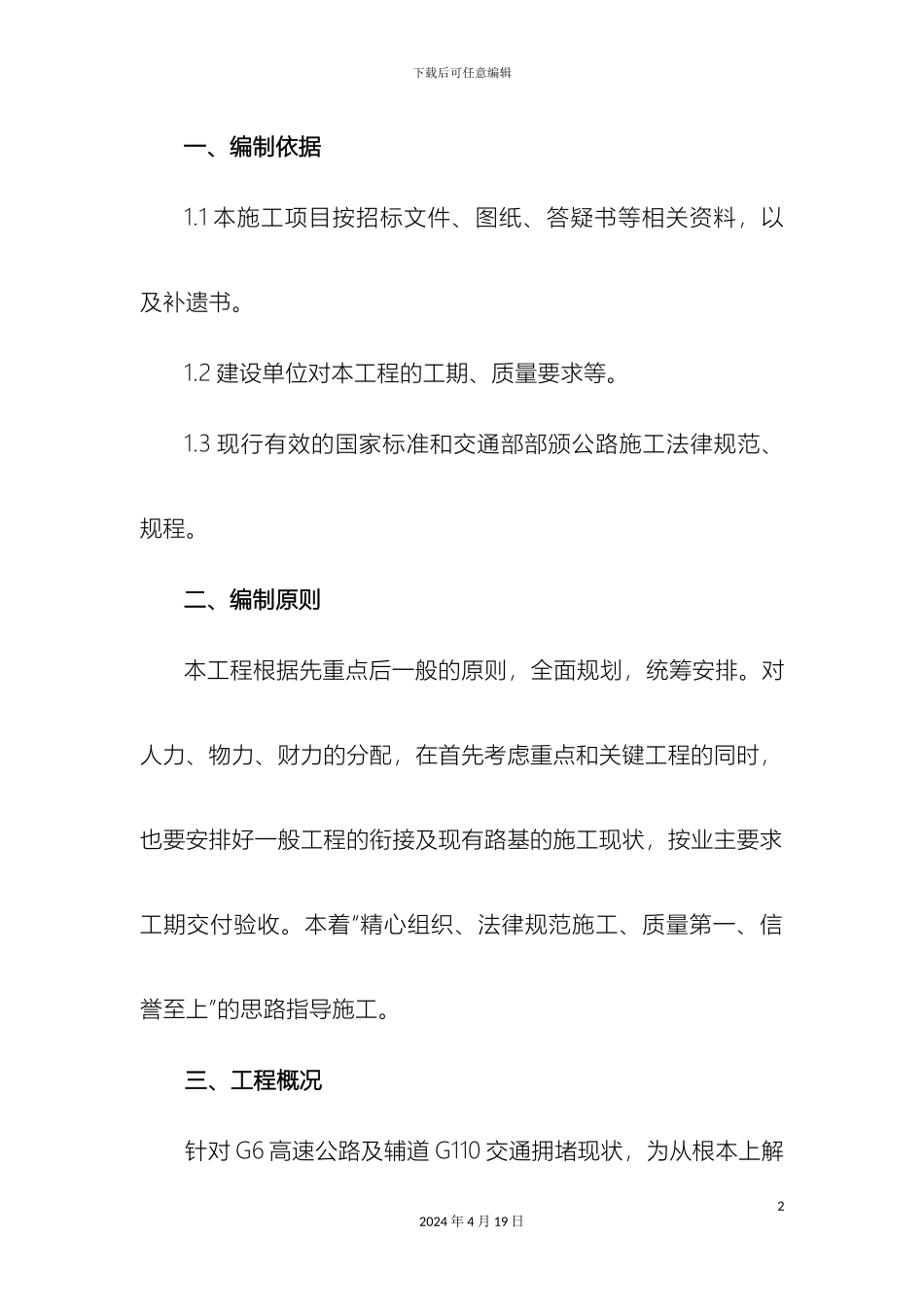

1 本施工项目按招标文件、图纸、答疑书等相关资料,以及补遗书
2 建设单位对本工程的工期、质量要求等
3 现行有效的国家标准和交通部部颁公路施工法律规范、规程
二、编制原则本工程根据先重点后一般的原则,全面规划,统筹安排
对人力、物力、财力的分配,在首先考虑重点和关键工程的同时,也要安排好一般工程的衔接及现有路基的施工现状,按业主要求工期交付验收
本着“精心组织、法律规范施工、质量第一、信誉至上”的思路指导施工

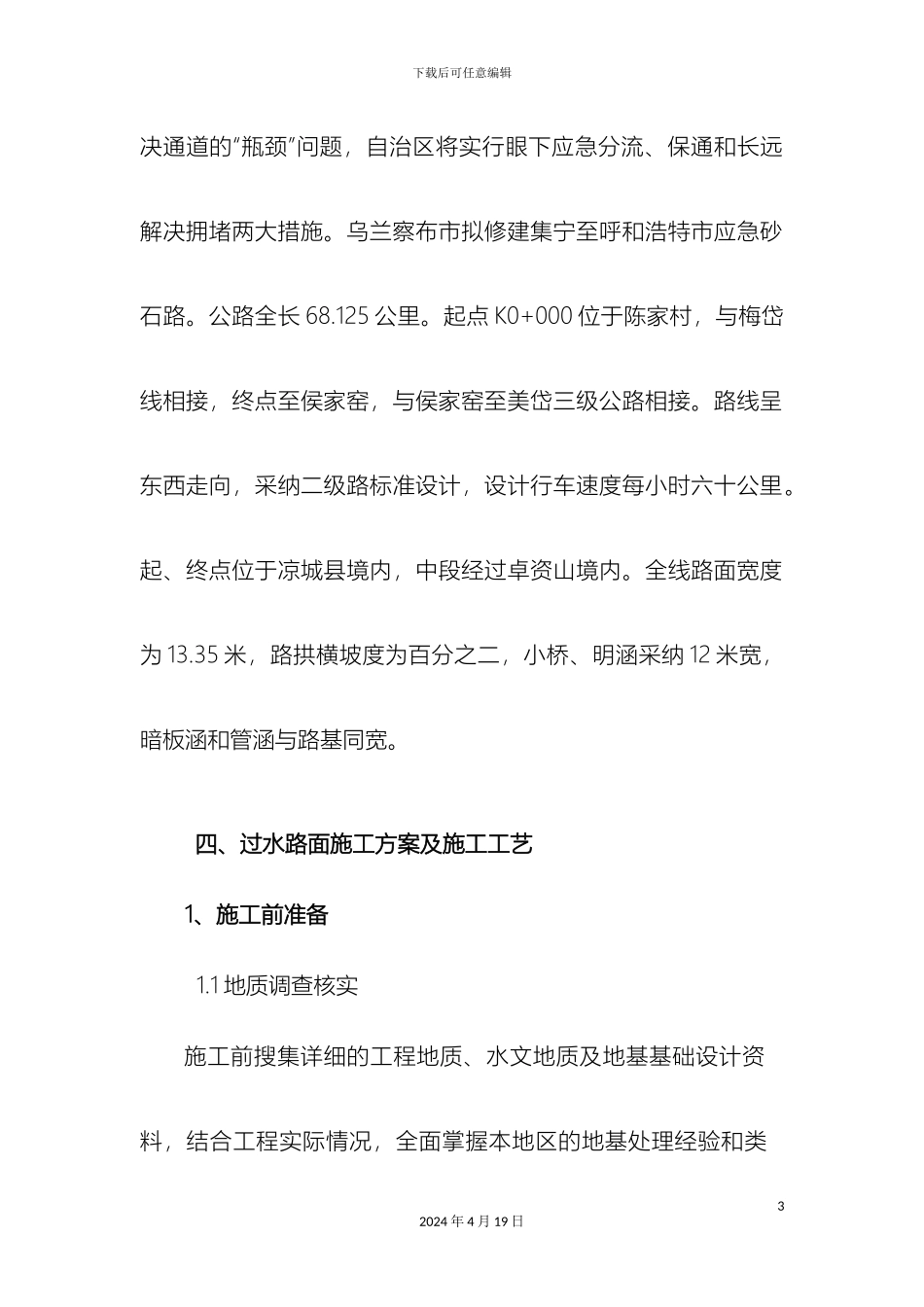

三、工程概况针对 G6 高速公路及辅道 G110 交通拥堵现状,为从根本上解22024 年 4 月 19 日下载后可任意编辑决通道的“瓶颈”问题,自治区将实行眼下应急分流、保通和长远解决拥堵两大措施
乌兰察布市拟修建集宁至呼和浩特市应急砂石路
公路全长 68
125 公里
起点 K0+000 位于陈家村,与梅岱线相接,终点至侯家窑,与侯家窑至美岱三级公路相接
路线呈东西走向,采纳二级路标准设计,设计行车速度每小时六十公里
起、终点位于凉城县境内,中段经过卓资山境内
全线路面宽度为 13
35 米,路拱横坡度为百分之二,小桥、明涵采纳 12 米宽,暗板涵和管涵与路基同宽
四、过水路面施工方案及施工工艺1、施工前准备1
1 地质调查核实施工前搜集详细的工程地质、水文地质及地基基础设计资料,结合工程实际情况,全面掌握本地区的地基处理经验和类32024 年 4 月 19 日下载后可任意编辑似工程的地基处理经验和使用情况,必要时补充钻探查明地质以指导施工
