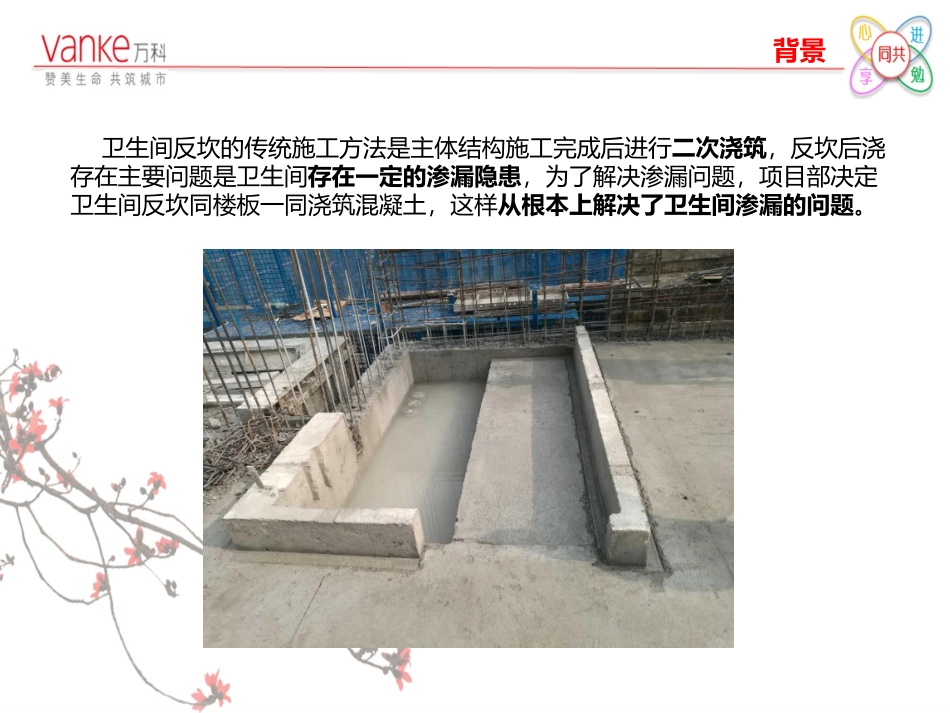

东莞万科云城项目同楼板整体浇筑反坎工艺简介东莞万科云城项目部背景卫生间反坎的传统施工方法是主体结构施工完成后进行二次浇筑,反坎后浇存在主要问题是卫生间存在一定的渗漏隐患,为了解决渗漏问题,项目部决定卫生间反坎同楼板一同浇筑混凝土,这样从根本上解决了卫生间渗漏的问题

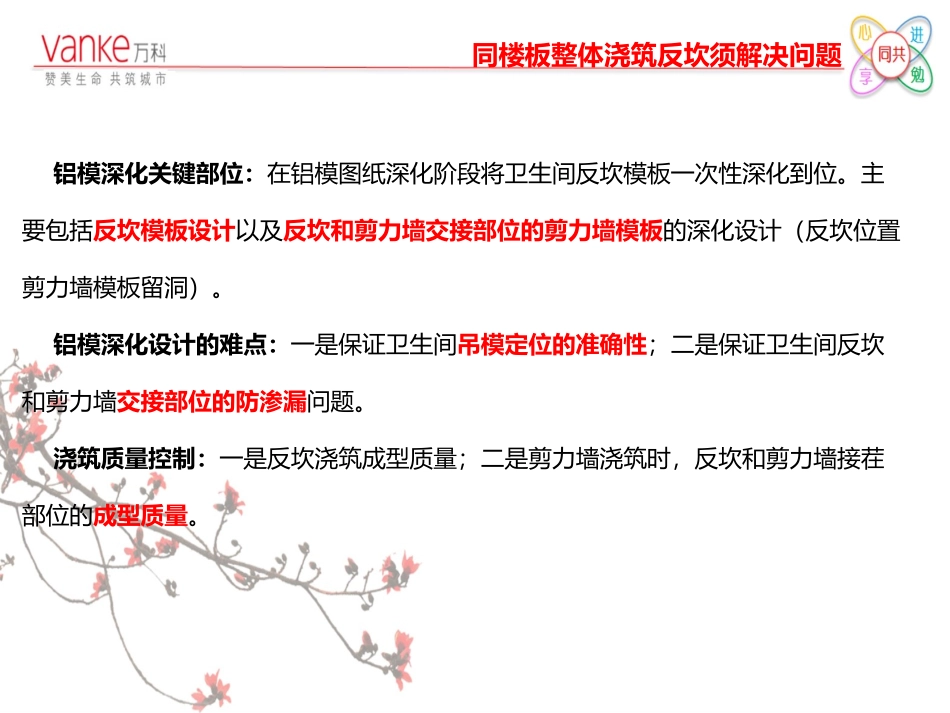

铝模深化关键部位:在铝模图纸深化阶段将卫生间反坎模板一次性深化到位
主要包括反坎模板设计以及反坎和剪力墙交接部位的剪力墙模板的深化设计(反坎位置剪力墙模板留洞)
铝模深化设计的难点:一是保证卫生间吊模定位的准确性;二是保证卫生间反坎和剪力墙交接部位的防渗漏问题
浇筑质量控制:一是反坎浇筑成型质量;二是剪力墙浇筑时,反坎和剪力墙接茬部位的成型质量
同楼板整体浇筑反坎须解决问题问题1:定位精度方案一:采用传统的吊模加固方案,吊模底部采用钢筋马镫做支撑,在卫生间的的四个加点位置加焊定位固定钢架防止吊模偏位,沉箱内部采用对撑防止涨模,此方案无法做到精确定位
方案二:采用一种全新的模板加固方法:模板支撑和模板固定合二为一,在反坎一侧采用预埋特制的加固螺杆,通过整体通常设置的痛长背楞将模板固定,板厚范围采用预埋PVC套管的方法可以做到加固螺杆可重复使用,同时起到了关键的吊模支撑以及标高控制的作用,此方案反坎偏位情况控制良好
针对卫生间反坎和剪力墙交接位置的渗漏问题进行了深化设计,项目部提出了构造止水节点施工方案,借用后浇带构造凹槽止水延长渗水通道的原理,我们在反坎端头板安装了类似凹槽的构件角铁,模板拆除后形成一定的构造凹槽
问题2:节点防渗漏100mm反坎止水构造200mm反坎止水节点成型效果问题3:浇筑质量现场施工过程中质量控制存在两个问题,一是角铁安装后拆模过程中止水节点会出现崩边;二是卫生间反坎拆模过程中会出现反坎拆裂,出现缺棱掉角甚至局部拆烂
针对止水节点崩边问题我们采用的方案是:100mm反坎止水节点处安装类似滴水
