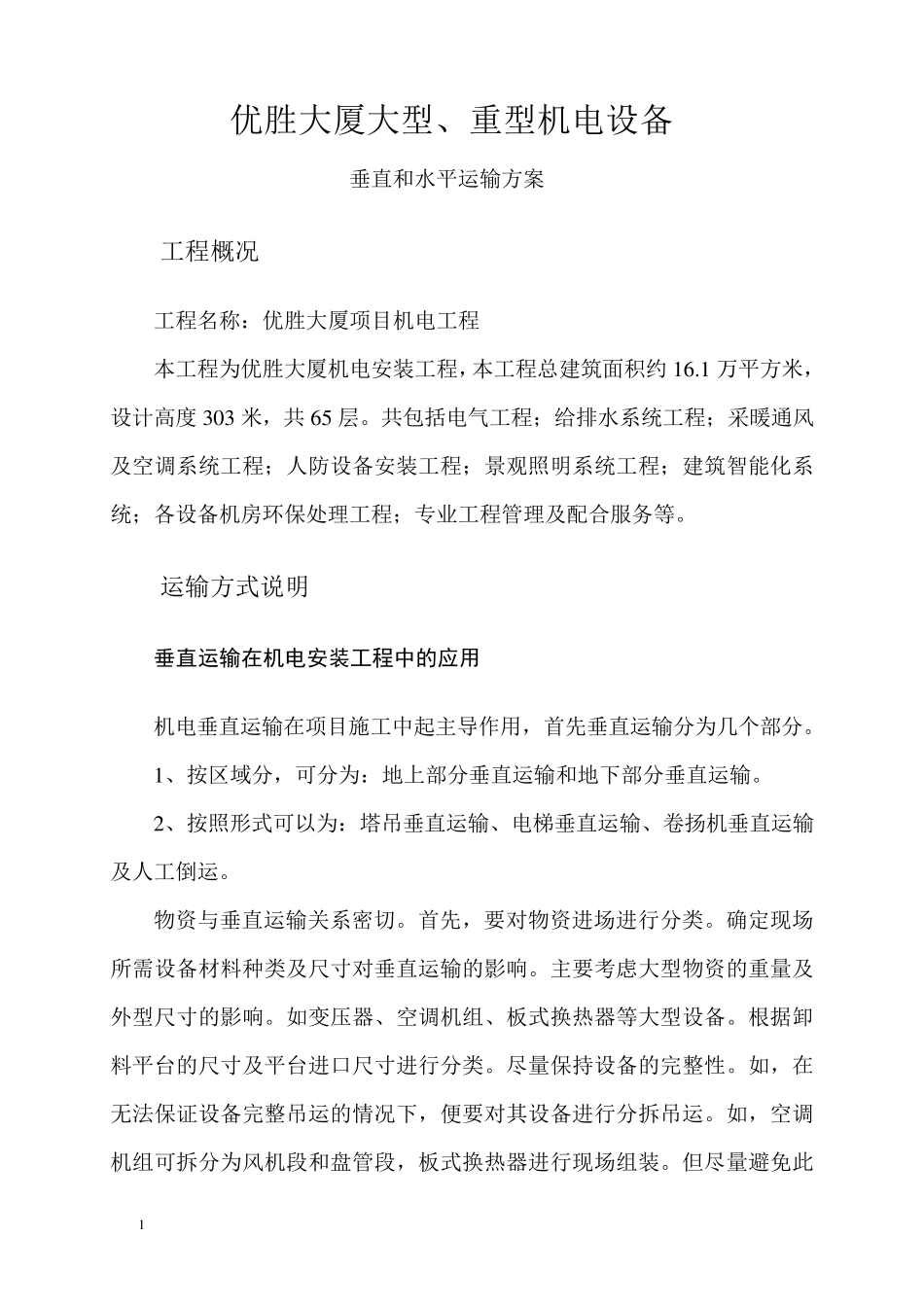

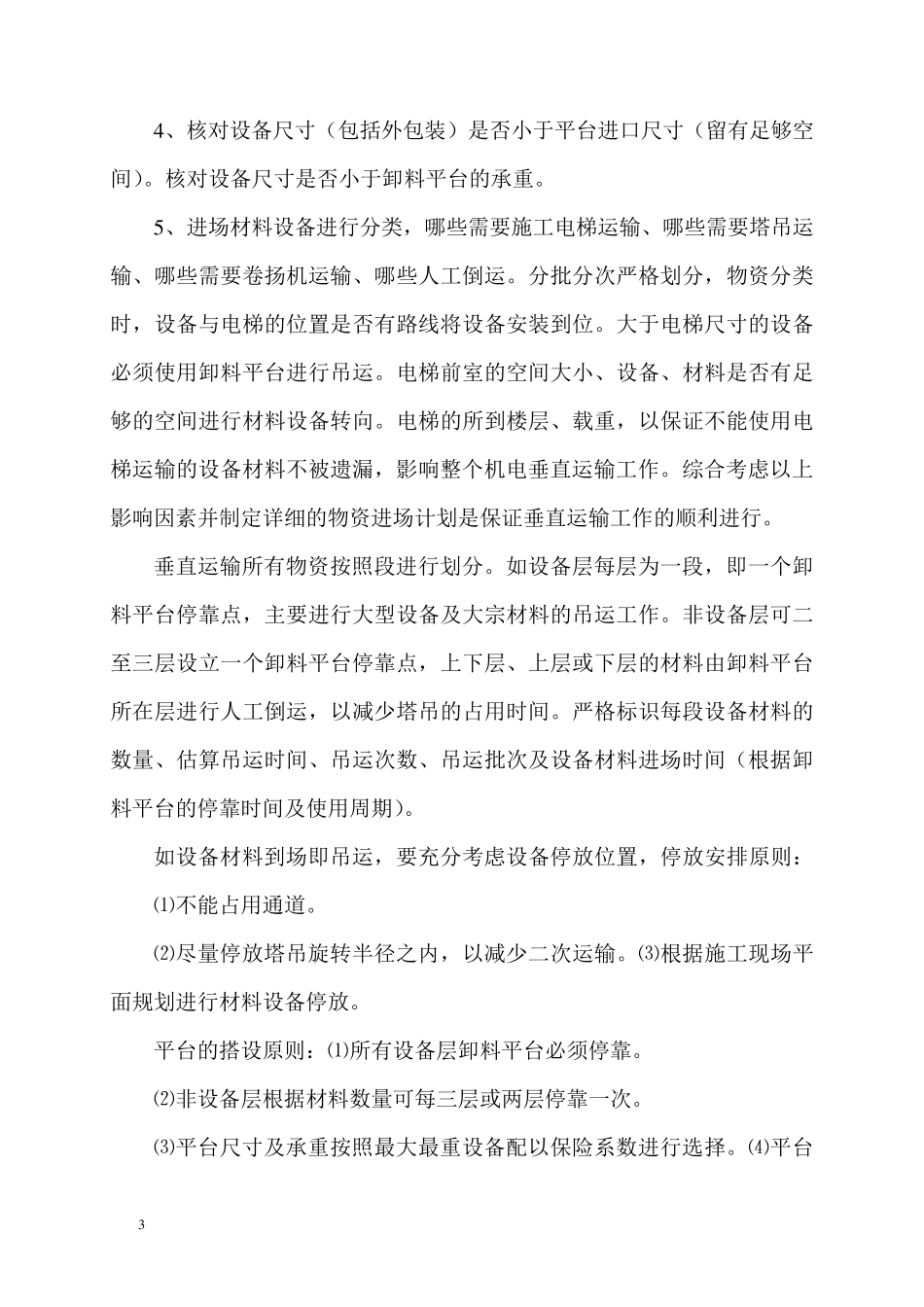

1 优胜大厦大型、重型机电设备 垂直和水平运输方案 工程概况 工程名称:优胜大厦项目机电工程 本工程为优胜大厦机电安装工程,本工程总建筑面积约 1 6 .1 万平方米,设计高度 3 0 3 米,共 6 5 层。共包括电气工程;给排水系统工程;采暖通风及空调系统工程;人防设备安装工程;景观照明系统工程;建筑智能化系统;各设备机房环保处理工程;专业工程管理及配合服务等。 运输方式说明 垂直运输在机电安装工程中的应用 机电垂直运输在项目施工中起主导作用,首先垂直运输分为几个部分。1 、按区域分,可分为:地上部分垂直运输和地下部分垂直运输。 2 、按照形式可以为:塔吊垂直运输、电梯垂直运输、卷扬机垂直运输及人工倒运。 物资与垂直运输关系密切。首先,要对物资进场进行分类。确定现场所需设备材料种类及尺寸对垂直运输的影响。主要考虑大型物资的重量及外型尺寸的影响。如变压器、空调机组、板式换热器等大型设备。根据卸料平台的尺寸及平台进口尺寸进行分类。尽量保持设备的完整性。如,在无法保证设备完整吊运的情况下,便要对其设备进行分拆吊运。如,空调机组可拆分为风机段和盘管段,板式换热器进行现场组装。但尽量避免此 2 种情况的发生,以减少漏水几率和减少不必要的损失。我们可以通过增加卸料平台及入口的尺寸和载重,来保持设备的完整性。象机房在地下室的大多数情况下的垂直运输。可考虑利用结构本身的特点:例如坡道或大型管井进行垂直运输。一旦在无坡道或管井尺寸无法满足设备垂直运输的情形下,要求是考虑预留吊装孔或结构后施工等方法进行垂直运输。 物资进场时间必须严格按照卸料平台的搭设时间及使用周期进行制定,或根据预留吊装孔的封闭时间进行制定。否则影响结构或幕墙的施工安排,从而影响整个项目的施工进度。如外立面倾斜体钢结构主体的建筑在钢结构施工一定高度时,必须外立面斜格构进行施工并进行受力时,上面的钢结构才能继续安装。故地面上机电垂直运输受制约的因素较多。所以物资部门必须根据设备、材料的生产周期、运输周期、现场吊装时间、结构施工计划、幕墙施工计划等多方面因数进行考虑,以保证设备、材料能够顺利地进行吊装。 以往垂直运输工作不能顺利开展,主要由于设备材料不能及时到场所造成,尤其是甲供设备特别引起重视。 物资进场之前要充分考虑以下几个因素: 1 、如设备提前到场,考虑现场是否有足够的场地进行停放、二次运输的费用及冬季采暖保护费用。 2...
