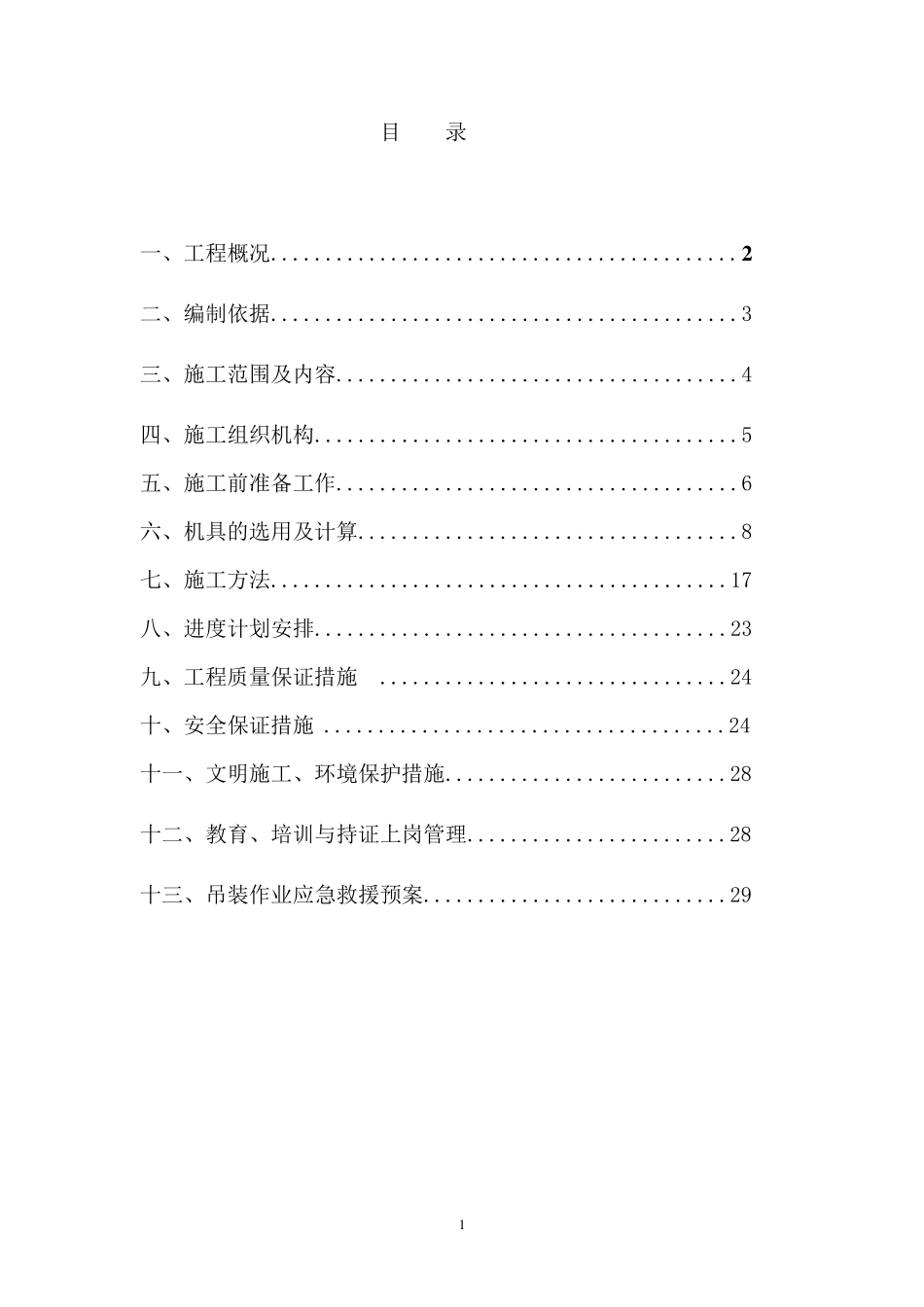

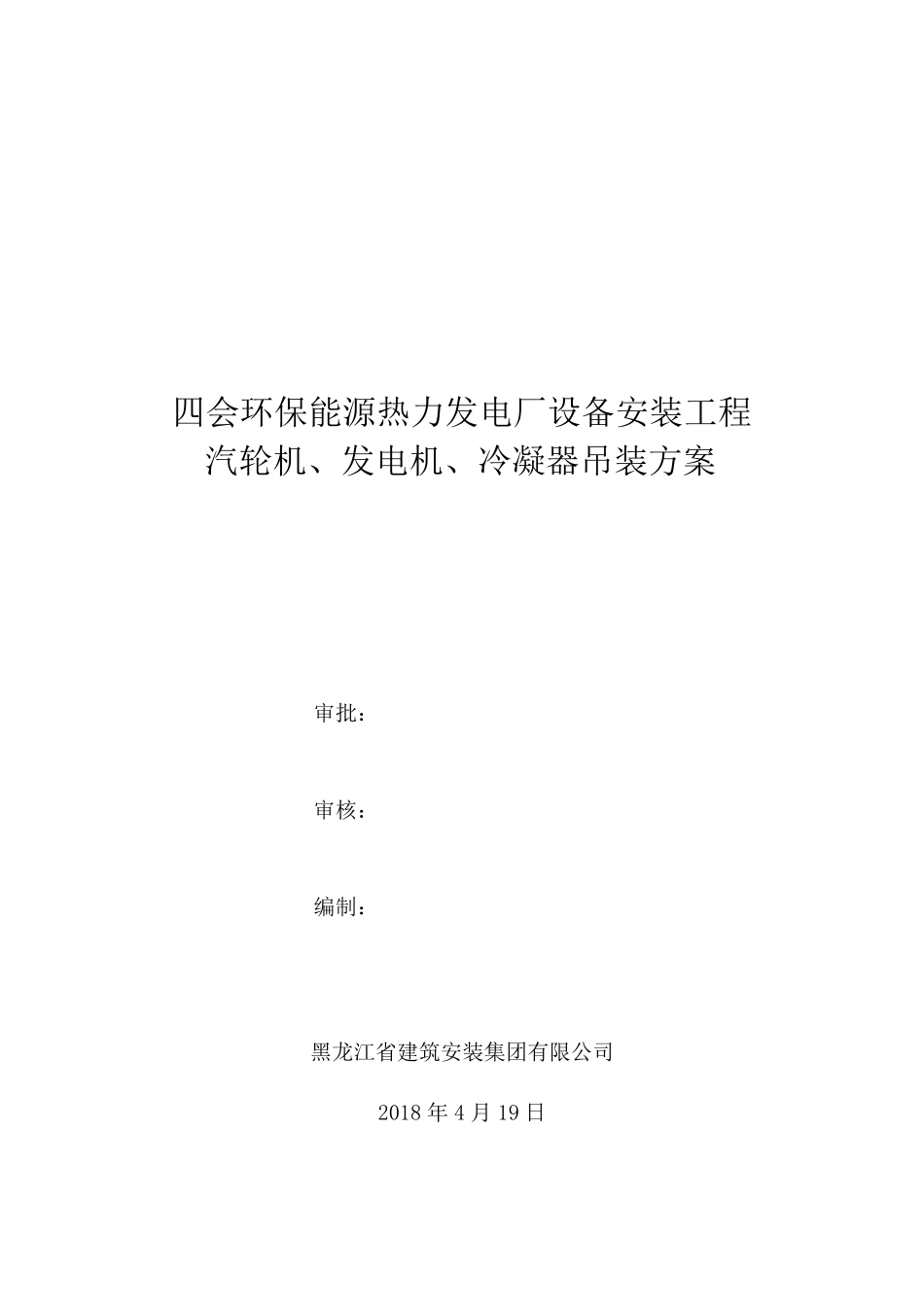

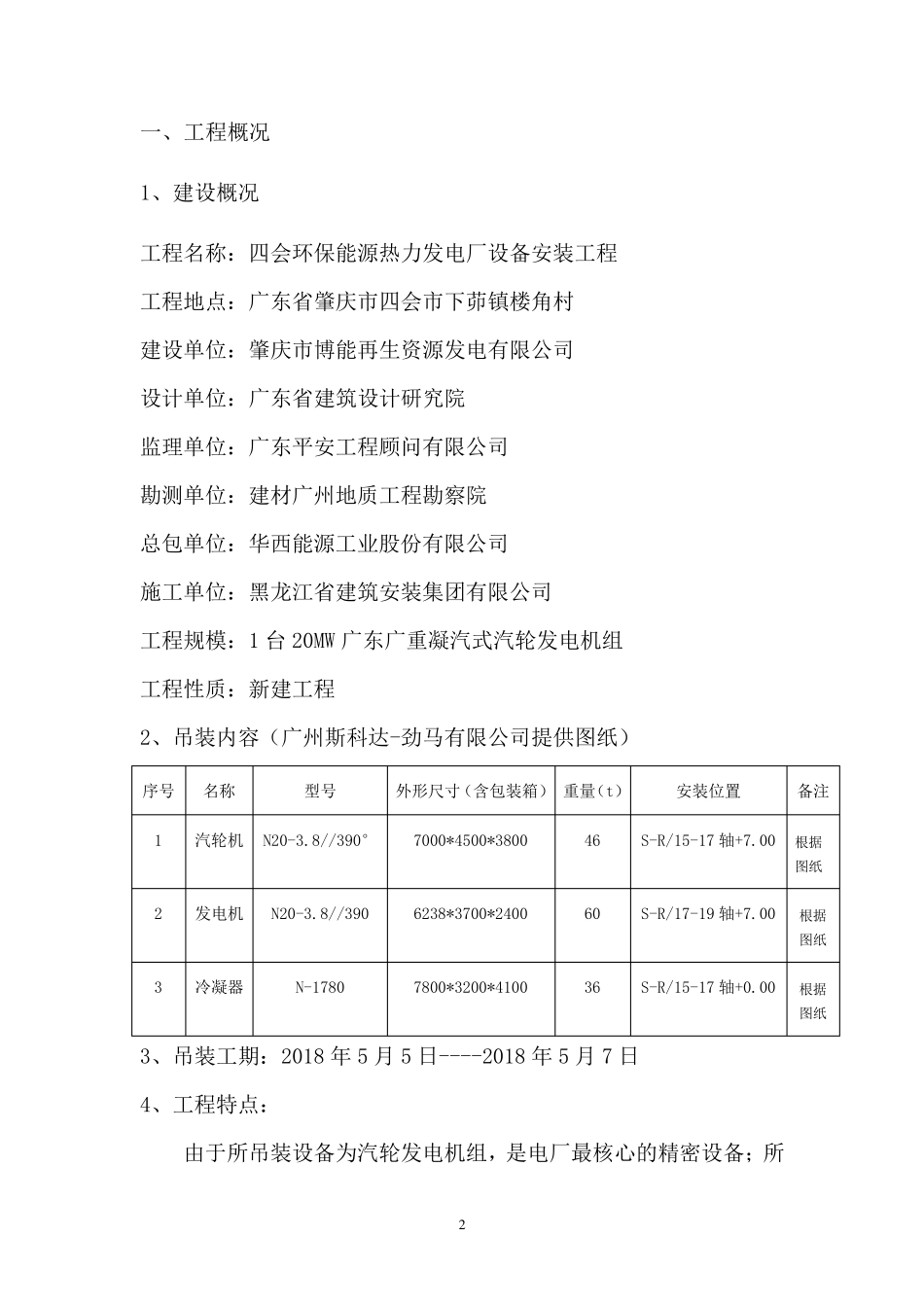

四会环保能源热力发电厂设备安装工程 汽轮机、发电机、冷凝器吊装方案 审批: 审核: 编制: 黑龙江省建筑安装集团有限公司 2018 年 4 月 19 日 1 目 录 一、工程概况...........................................2 二、编制依据...........................................3 三、施工范围及内容.....................................4 四、施工组织机构.......................................5 五、施工前准备工作.....................................6 六、机具的选用及计算...................................8 七、施工方法..........................................17 八、进度计划安排......................................23 九、工程质量保证措施 ................................24 十、安全保证措施 .....................................24 十一、文明施工、环境保护措施..........................28 十二、教育、培训与持证上岗管理........................28 十三、吊装作业应急救援预案............................29 2 一、工程概况 1、建设概况 工程名称:四会环保能源热力发电厂设备安装工程 工程地点:广东省肇庆市四会市下茆镇楼角村 建设单位:肇庆市博能再生资源发电有限公司 设计单位:广东省建筑设计研究院 监理单位:广东平安工程顾问有限公司 勘测单位:建材广州地质工程勘察院 总包单位:华西能源工业股份有限公司 施工单位:黑龙江省建筑安装集团有限公司 工程规模:1 台20MW 广东广重凝汽式汽轮发电机组 工程性质:新建工程 2、吊装内容(广州斯科达-劲马有限公司提供图纸) 序号 名称 型号 外形尺寸(含包装箱) 重量(t) 安装位置 备注 1 汽轮机 N20-3.8//390° 7000*4500*3800 46 S-R/15-17 轴+7.00 根据图纸 2 发电机 N20-3.8//390 6238*3700*2400 60 S-R/17-19 轴+7.00 根据图纸 3 冷凝器 N-1780 7800*3200*4100 36 S-R/15-17 轴+0.00 根据图纸 3、吊装工期:2018 年 5 月 5 日----2018 年 5 月 7 日 4、工程特点: 由于所吊装设备为汽轮发电机组,是电厂最核心的精密设备;所 3 吊设备重量重、体积大,根据现场实际情况吊车站位无法靠近吊装设备基础(后附现场平面图),吊装半径大,同时又与土建交叉施工;要求吊装一次性就位于基础上。对机械及现场安全、环境要求较高。对吊装工作也是个极大的...
