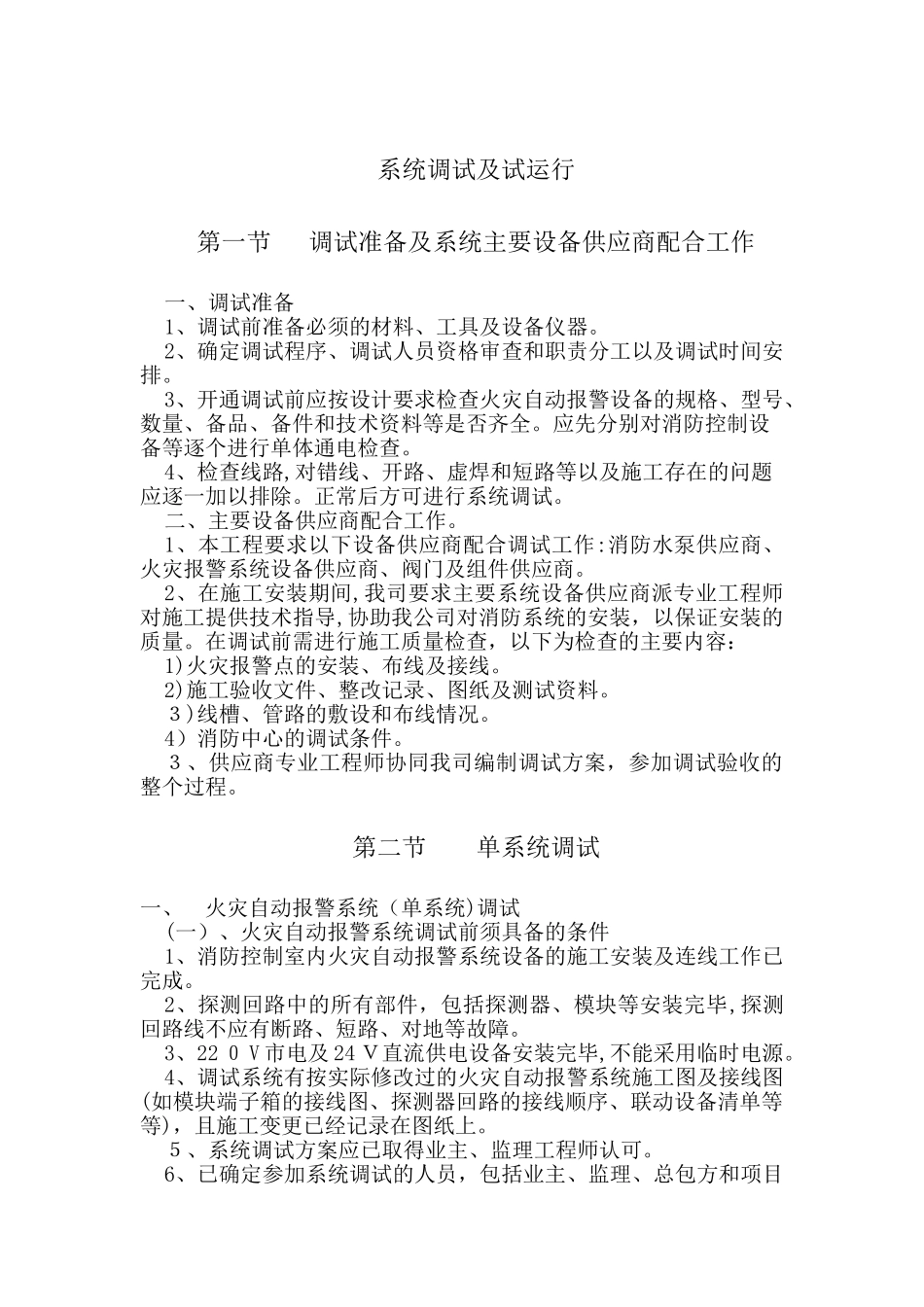

系统调试及试运行第一节调试准备及系统主要设备供应商配合工作一、调试准备1、调试前准备必须的材料、工具及设备仪器
2、确定调试程序、调试人员资格审查和职责分工以及调试时间安排
3、开通调试前应按设计要求检查火灾自动报警设备的规格、型号、数量、备品、备件和技术资料等是否齐全
应先分别对消防控制设备等逐个进行单体通电检查
4、检查线路,对错线、开路、虚焊和短路等以及施工存在的问题应逐一加以排除
正常后方可进行系统调试
二、主要设备供应商配合工作
1、本工程要求以下设备供应商配合调试工作:消防水泵供应商、火灾报警系统设备供应商、阀门及组件供应商
2、在施工安装期间,我司要求主要系统设备供应商派专业工程师对施工提供技术指导,协助我公司对消防系统的安装,以保证安装的质量
在调试前需进行施工质量检查,以下为检查的主要内容:1)火灾报警点的安装、布线及接线
2)施工验收文件、整改记录、图纸及测试资料
3)线槽、管路的敷设和布线情况
4)消防中心的调试条件
3、供应商专业工程师协同我司编制调试方案,参加调试验收的整个过程
第二节单系统调试一、火灾自动报警系统(单系统)调试(一)、火灾自动报警系统调试前须具备的条件1、消防控制室内火灾自动报警系统设备的施工安装及连线工作已完成
2、探测回路中的所有部件,包括探测器、模块等安装完毕,探测回路线不应有断路、短路、对地等故障
3、220V市电及24V直流供电设备安装完毕,不能采用临时电源
4、调试系统有按实际修改过的火灾自动报警系统施工图及接线图(如模块端子箱的接线图、探测器回路的接线顺序、联动设备清单等等),且施工变更已经记录在图纸上
5、系统调试方案应已取得业主、监理工程师认可
6、已确定参加系统调试的人员,包括业主、监理、总包方和项目部技术负责人、工程师和技术员

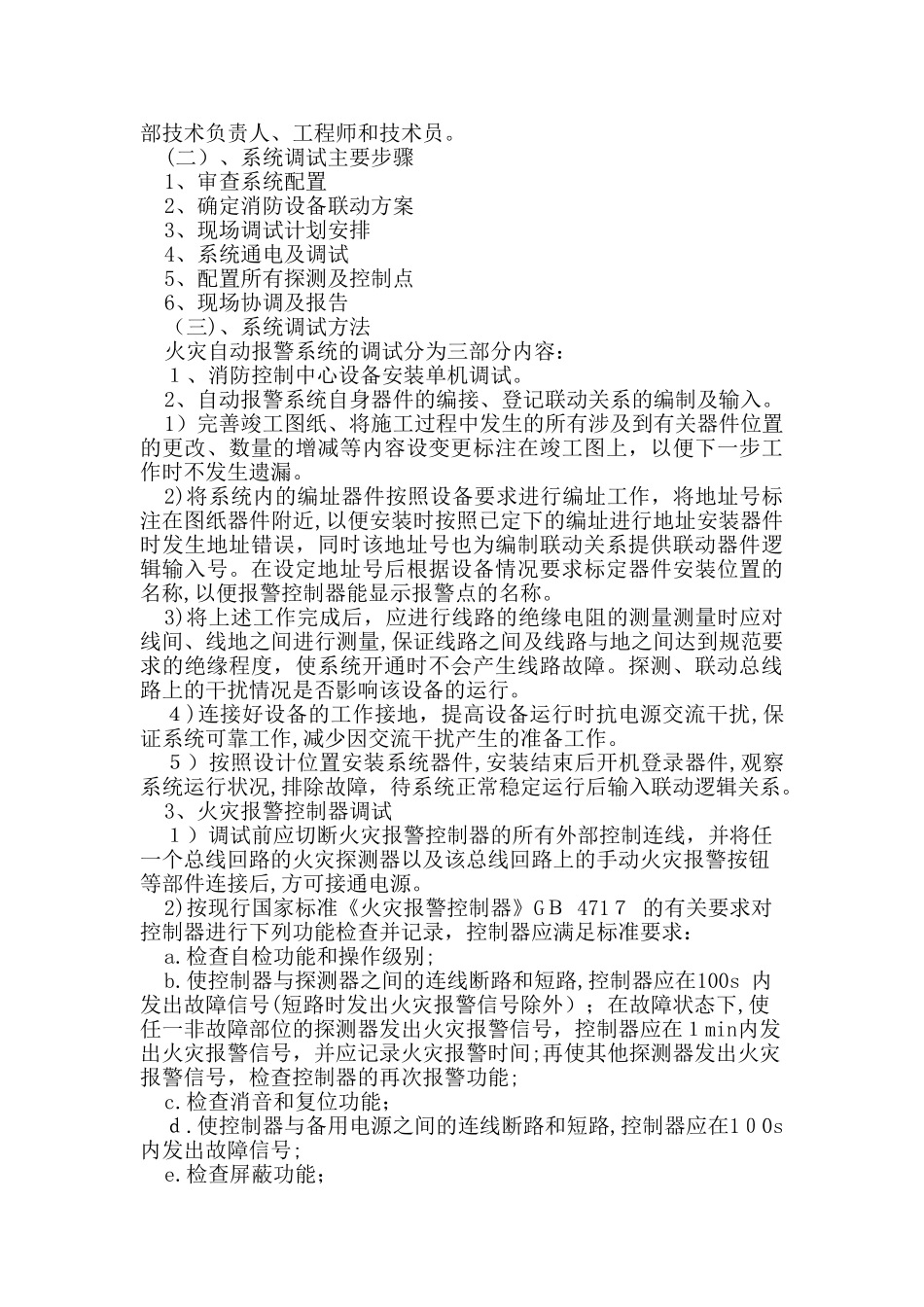

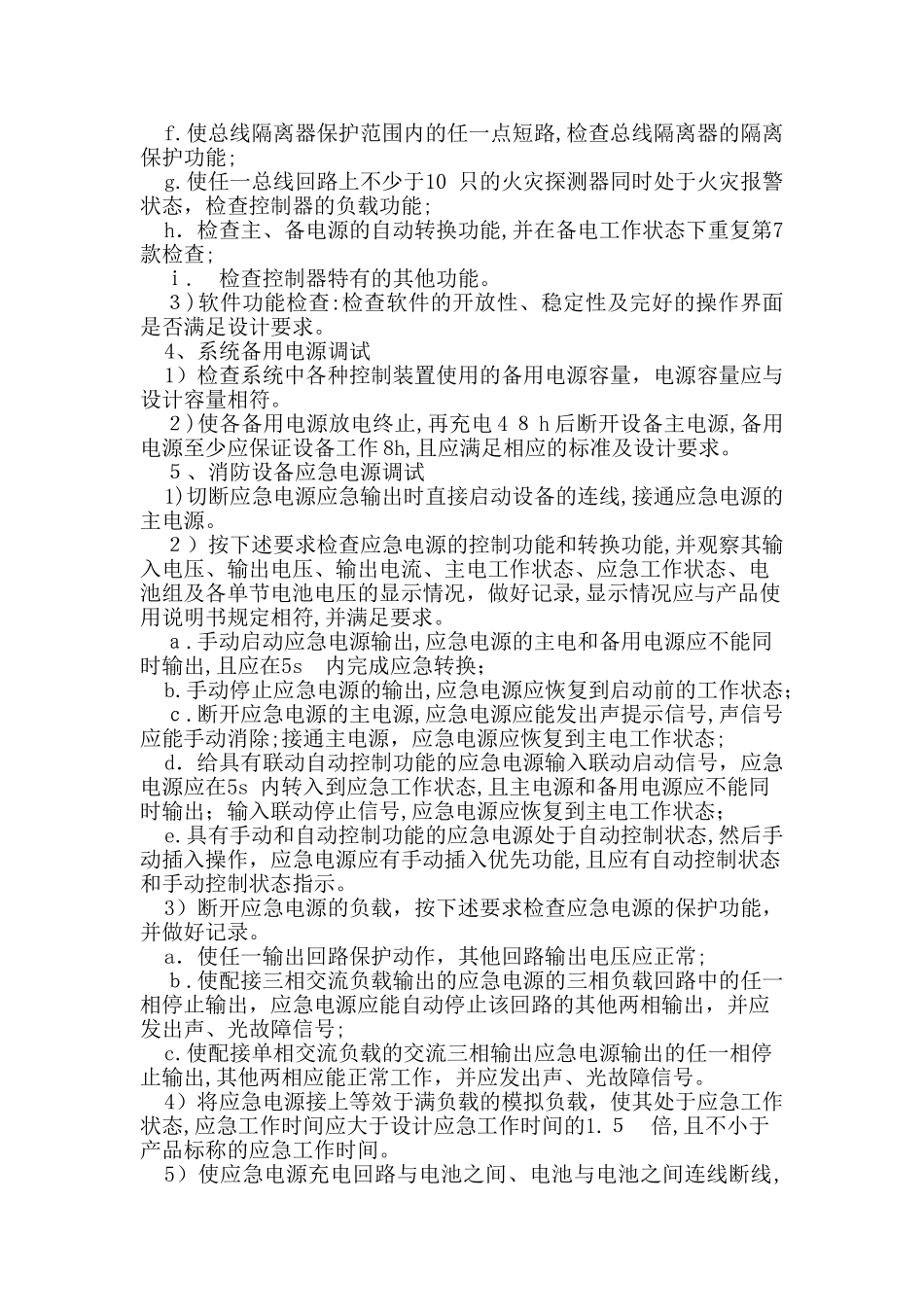

(二)、系统调试主要步骤1、审查系统配置2、确定消防设备联动方案3、现场调试计划安
