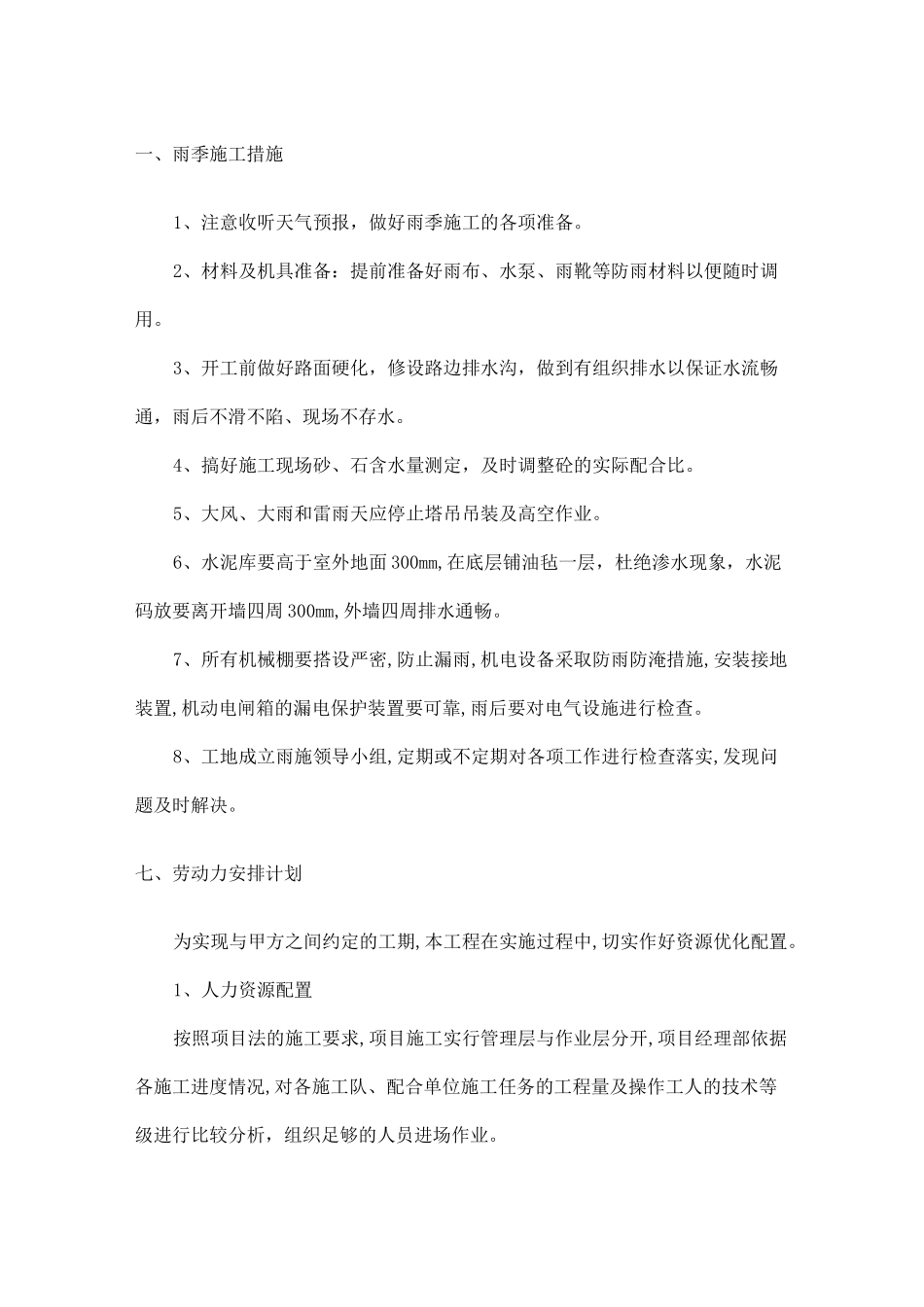

普洱市思茅区第一污水处理厂提标改造工程一标段(土建)雨冬季施工措施编制:审核:批准:编制单位:云南腾亚建筑工程有限公司日期:年月日一、雨季施工措施1、注意收听天气预报,做好雨季施工的各项准备
2、材料及机具准备:提前准备好雨布、水泵、雨靴等防雨材料以便随时调用
3、开工前做好路面硬化,修设路边排水沟,做到有组织排水以保证水流畅通,雨后不滑不陷、现场不存水
4、搞好施工现场砂、石含水量测定,及时调整砼的实际配合比
5、大风、大雨和雷雨天应停止塔吊吊装及高空作业
6、水泥库要高于室外地面 300mm,在底层铺油毡一层,杜绝渗水现象,水泥码放要离开墙四周 300mm,外墙四周排水通畅
7、所有机械棚要搭设严密,防止漏雨,机电设备采取防雨防淹措施,安装接地装置,机动电闸箱的漏电保护装置要可靠,雨后要对电气设施进行检查
8、工地成立雨施领导小组,定期或不定期对各项工作进行检查落实,发现问题及时解决
七、劳动力安排计划为实现与甲方之间约定的工期,本工程在实施过程中,切实作好资源优化配置
1、人力资源配置按照项目法的施工要求,项目施工实行管理层与作业层分开,项目经理部依据各施工进度情况,对各施工队、配合单位施工任务的工程量及操作工人的技术等级进行比较分析,组织足够的人员进场作业
二、冬季施工措施1、准备工作(1)成立冬季施工领导小组,落实具体责任人,明确责任
从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障
(2)入冬前针对所涉及到的分部分项工程编制好冬季施工方案,制定行之有效的冬季施工管理措施和技术措施,确保冬季施工期间的工程质量
(3)进入冬季施工前,组织技术业务培训,学习有关规定,明确职责
方案及措施确定后组织有关人员学习,并向各施工班组进行交底
(4)掌握气象资料,与气象部门定时联系,定时记录天气预报,随时通报,以便工地做好工作安排和采取预防措
