国电江南热电 2013 年 1 号机组 C 修批准:审定:王波王志审核:欣明编制:万岭王忠军国电江南热电生产技术部2013

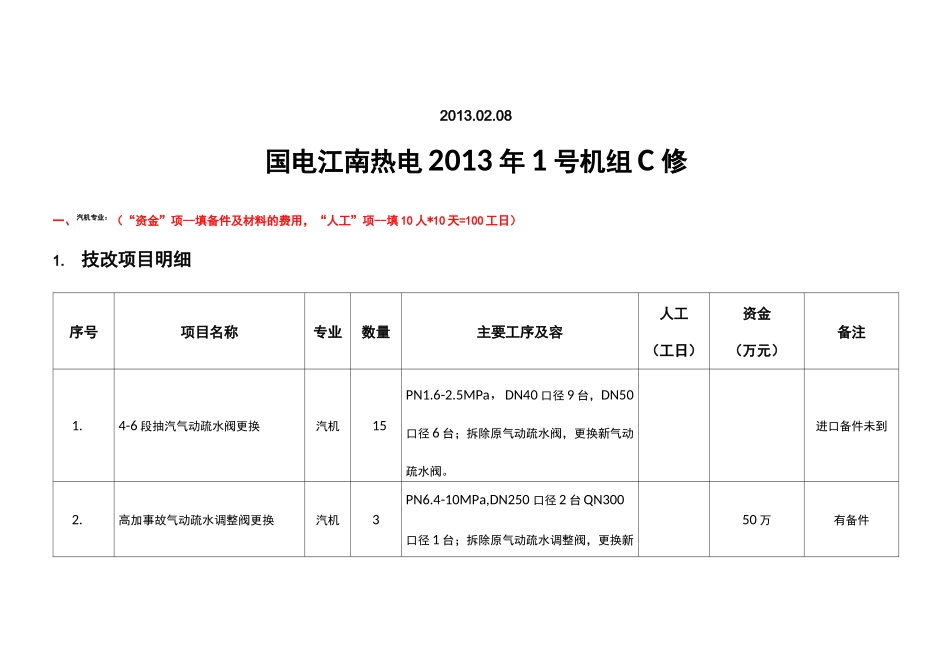

08国电江南热电 2013 年 1 号机组 C 修一、汽机专业:(“资金”项--填备件及材料的费用,“人工”项--填 10 人*10 天=100 工日)1
技改项目明细序号项目名称专业数量主要工序及容人工(工日)资金(万元)备注1
4-6 段抽汽气动疏水阀更换汽机15PN1
5MPa,DN40 口径 9 台,DN50口径 6 台;拆除原气动疏水阀,更换新气动疏水阀
进口备件未到2
高加事故气动疏水调整阀更换汽机3PN6
4-10MPa,DN250 口径 2 台 QN300口径 1 台;拆除原气动疏水调整阀,更换新50 万有备件序号项目名称专业数量主要工序及容人工(工日)资金(万元)备注气动疏水调整阀

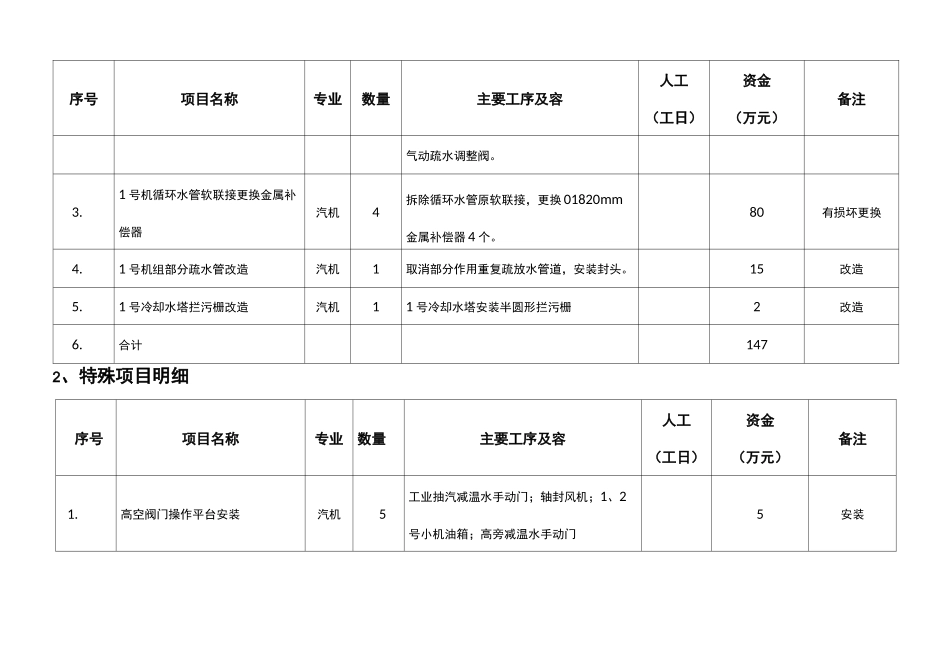

1 号机循环水管软联接更换金属补偿器汽机4拆除循环水管原软联接,更换 01820mm金属补偿器 4 个
80有损坏更换4
1 号机组部分疏水管改造汽机1取消部分作用重复疏放水管道,安装封头
1 号冷却水塔拦污栅改造汽机11 号冷却水塔安装半圆形拦污栅2改造6
合计1472、特殊项目明细序号项目名称专业数量主要工序及容人工(工日)资金(万元)备注1
高空阀门操作平台安装汽机5工业抽汽减温水手动门;轴封风机;1、2号小机油箱;高旁减温水手动门5安装1
技改项目明细序号项目名称专业数量主要工序及容人工(工日)资金(万元)备注11 号炉空气预热器改造锅炉1659技改2磨煤机石子煤排放密封改造锅炉55 台50打报告进行改造3给煤机上部煤斗防止堵断煤改造锅炉2改造 2 台100打报告进行改造4合计8092、特殊项目明细序号项目名称专业数量主要工序及容人工(工日)资金(万元)备注11 号炉右刖汽包安全门锅炉112更换21 号炉暖风器疏水泵改
