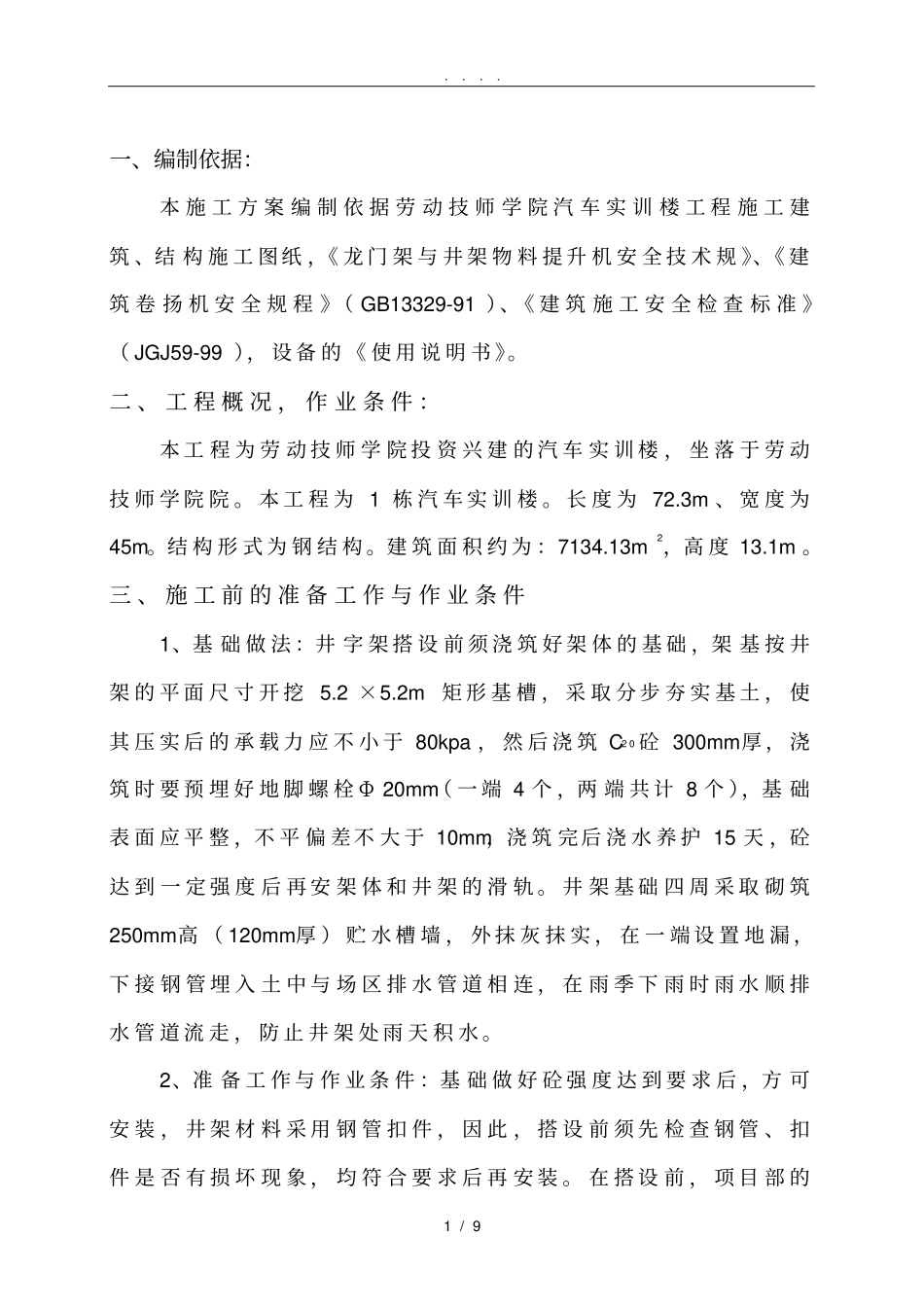

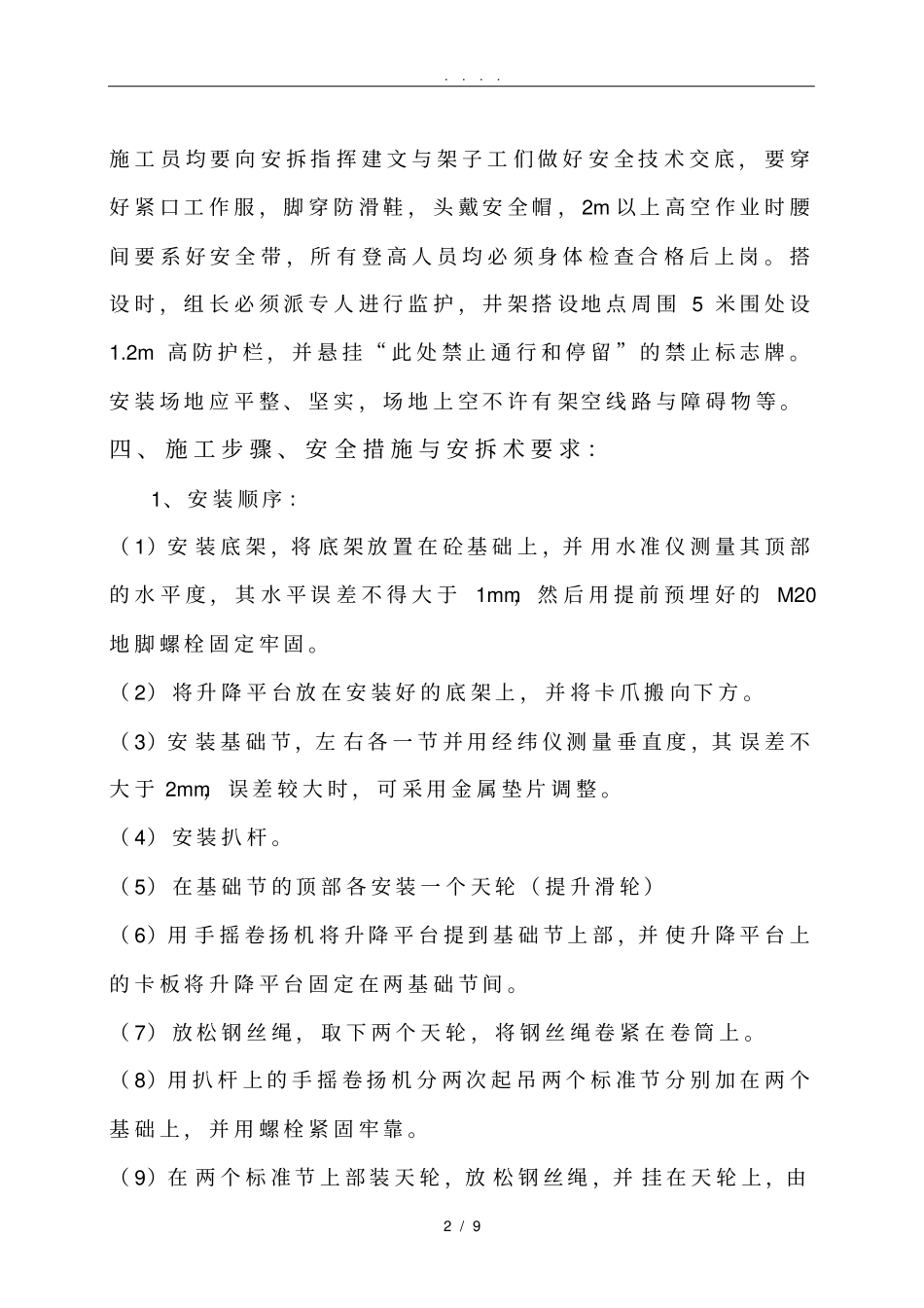

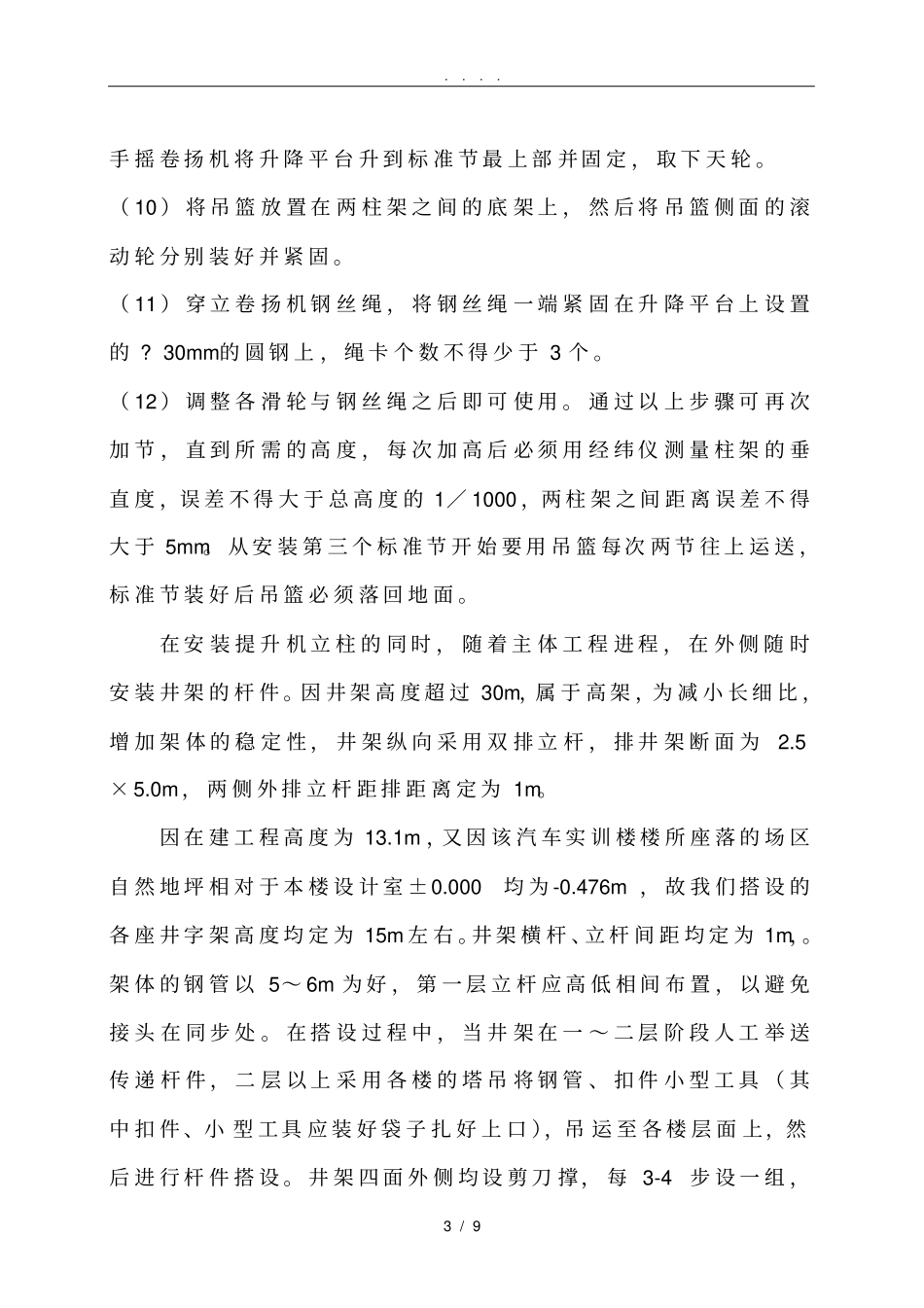

. . . . 1 / 9 一、编制依据:本 施 工 方 案 编 制 依 据 劳 动 技 师 学 院 汽 车 实 训 楼 工 程 施 工 建筑 、结 构 施 工 图纸 ,《 龙 门 架 与 井 架 物 料 提 升 机 安 全 技 术 规 》、《 建筑 卷 扬 机 安 全 规 程 》( GB13329-91 )、《 建 筑 施 工 安 全 检 查 标 准 》( JGJ59-99 ), 设 备 的 《 使 用 说 明 书 》。二 、 工 程 概 况 , 作 业 条 件 :本 工 程 为 劳 动 技 师 学 院 投 资 兴 建 的 汽 车 实 训 楼 , 坐 落 于 劳 动技 师 学 院 院 。 本 工 程 为 1 栋 汽 车 实 训 楼 。 长 度 为 72.3m 、 宽 度 为45m。结 构 形 式 为 钢 结 构 。建 筑 面 积 约 为 :7134.13m2,高 度 13.1m 。三 、 施 工 前 的 准 备 工 作 与 作 业 条 件1、基 础 做 法 :井 字 架 搭 设 前 须 浇 筑 好 架 体 的 基 础 ,架 基 按 井架 的 平 面 尺 寸 开 挖5.2 ×5.2m矩 形 基 槽 , 采 取 分 步 夯 实 基 土 , 使其 压 实 后 的 承 载 力 应 不 小 于 80kpa , 然 后 浇 筑 C2 0 砼 300mm厚 , 浇筑 时 要 预 埋 好 地 脚 螺 栓 Φ 20mm( 一 端 4 个 ,两 端 共 计 8 个 ),基 础表 面 应 平 整 ,不 平 偏 差不 大 于 10mm,浇 筑 完后 浇 水 养 护 15 天 ,砼达 到 一 定 强 度 后 再 安 架 体 和 井 架 的 滑 轨 。 井 架 基 础 四 周 采 取 砌 筑250mm高 ( 120mm厚 ) 贮 水 槽 墙 , 外 抹 灰 抹 实 , 在 一 端 设 置 地 漏 ,下 接 钢 管 埋 入 土 中 与 场 区 排 水 管 道 相 连 , 在 雨 季 下 雨 时 雨 水 顺 排水 管 道 流 走 , 防 止 井 架 处 雨 天 积 水 。2、准 备 工 作 与 作 业 条 件 :基 础 做 好 砼 强 度 达 到 要 求 后 ,方 可安 装 , 井 架 材 料 采 用 钢 管 扣 件 , 因 此 , 搭 设 前 须 先 检 查 钢 管 、 扣件 是 否 有 损 坏 现 象 , 均 符 合 要 求 后 再 安 装 。 在 搭 设 前 , 项 目 部 ...
