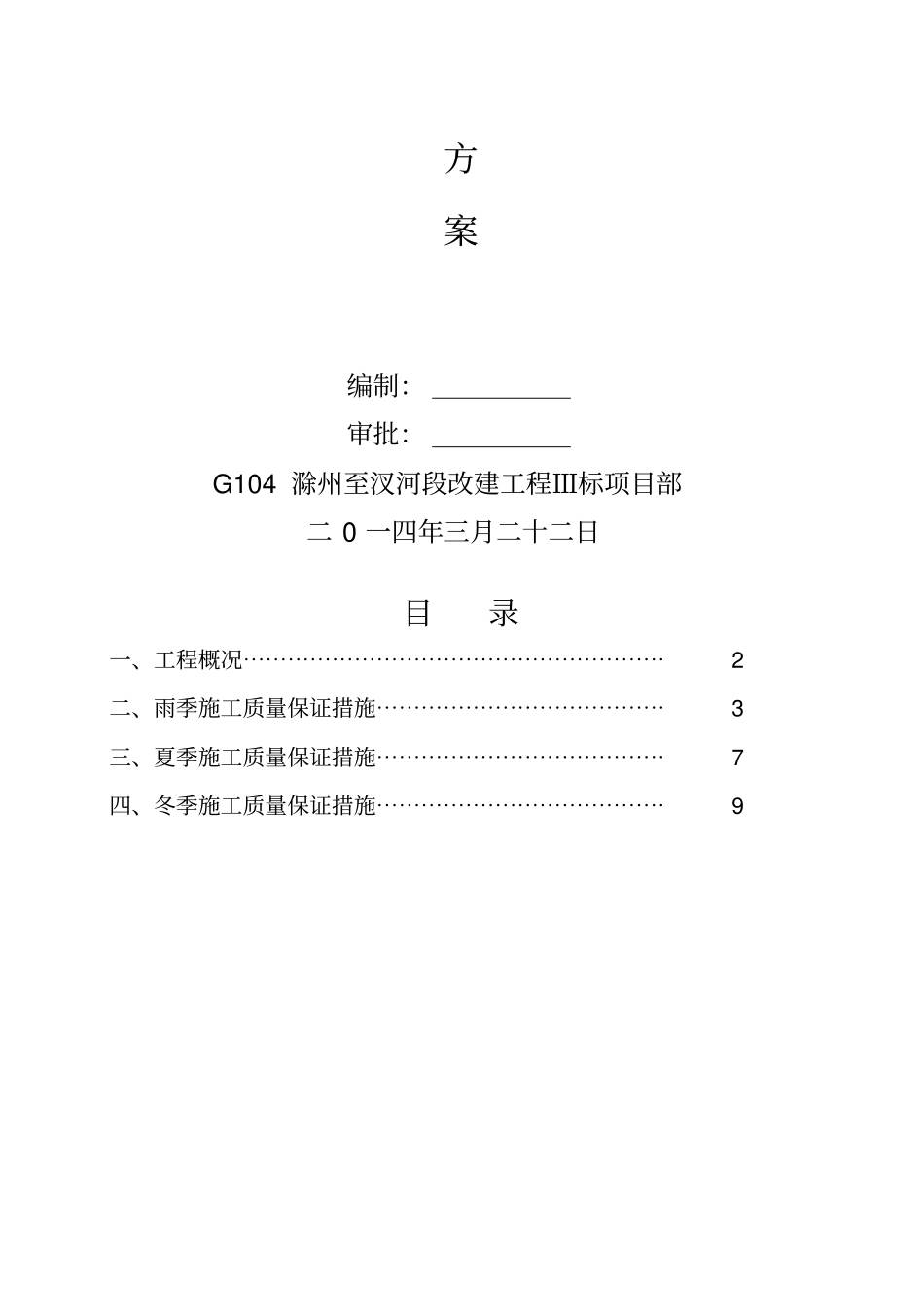

G104 滁州至汊河段改建工程特殊季节雨季冬季专项施工方案编制:审批:G104 滁州至汊河段改建工程Ⅲ标项目部二 0 一四年三月二十二日目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 二、雨季施工质量保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 三、夏季施工质量保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 四、冬季施工质量保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 一、 工程概况本项目位于安徽省东部,总体呈为西北至东南走向,我标段起于G104 改建工程一期一标终点,止于小刘郢,里程桩号为K29+810~K35+700,路线全长5.89Km。本项目采用双向8 车道城市主干道技术标准,设计车速80Km/h(起、终点平曲线范围内设计速度 50Km/h),全线均为整体式路基,路基宽度50m,路基挖方工程量为 61.8 万 m3。为保证雨季、高温、冬季等气候条件下的质量控制,编制各项质量保证措施。高度重视特殊季节的施工的组织管理和质量控制。切实落实各项保证措施。二、雨季气候条件下的质量控制⑴成立抗洪防汛领导小组,建立雨季值班制度。在雨季来临之前,指挥部、现场施工单位成立雨季施工领导小组,责任到人,分片包保。在雨季施工期间定期检查,严格雨季施工“雨前、雨中、雨后”三检制,对发现的问题及时整改。⑵成立防洪抢险突击队,平时施工作业,雨时防汛抢险。每个施工现场均备足防汛器材、物资,包括雨衣,雨鞋,铁锹,草袋,水泵等,确保人员设备齐整、措施有力、落实到位,防洪抢险专用物资任何人不得随意调用。⑶雨季及洪水期间,与当地气象水文部门取得联系,及时获得气象预报,掌握汛情,合理安排和指导施工,做好施工期间的防洪排涝工作。建立雨季值班制度,专人负责协调与周边部门、企事业单位的防汛事宜。⑷编制雨季施工作业指导书,制定防洪抗汛预案,作为雨季施工中的强制性执行文件,严格执行。⑸在雨季施工中,施工现场应及时排除积水,加强对支架、脚手架和土方工程的检查,防止倾倒和坍塌。对处于洪水可能淹没地带的机械设备、材料等应做好防范措施,施工人员要做好安全撤离的准备。长时间在雨季中作业的工程,应根据条件搭设防雨棚。施工中遇有暴风雨应暂停施工。⑹跨越河道,施工栈桥设计征得有关部门同意,满足泄洪能力。水中墩台施工要避开雨季汛期,洪水到来前,完成栈桥和墩位平台等大临设施的施工,同时施工完成大部分主桥桩基,以便安全渡洪,洪水期过后,迅速施工完成主桥承台和墩身。⑺路基填筑做到随挖、随运、随填、随压,...
