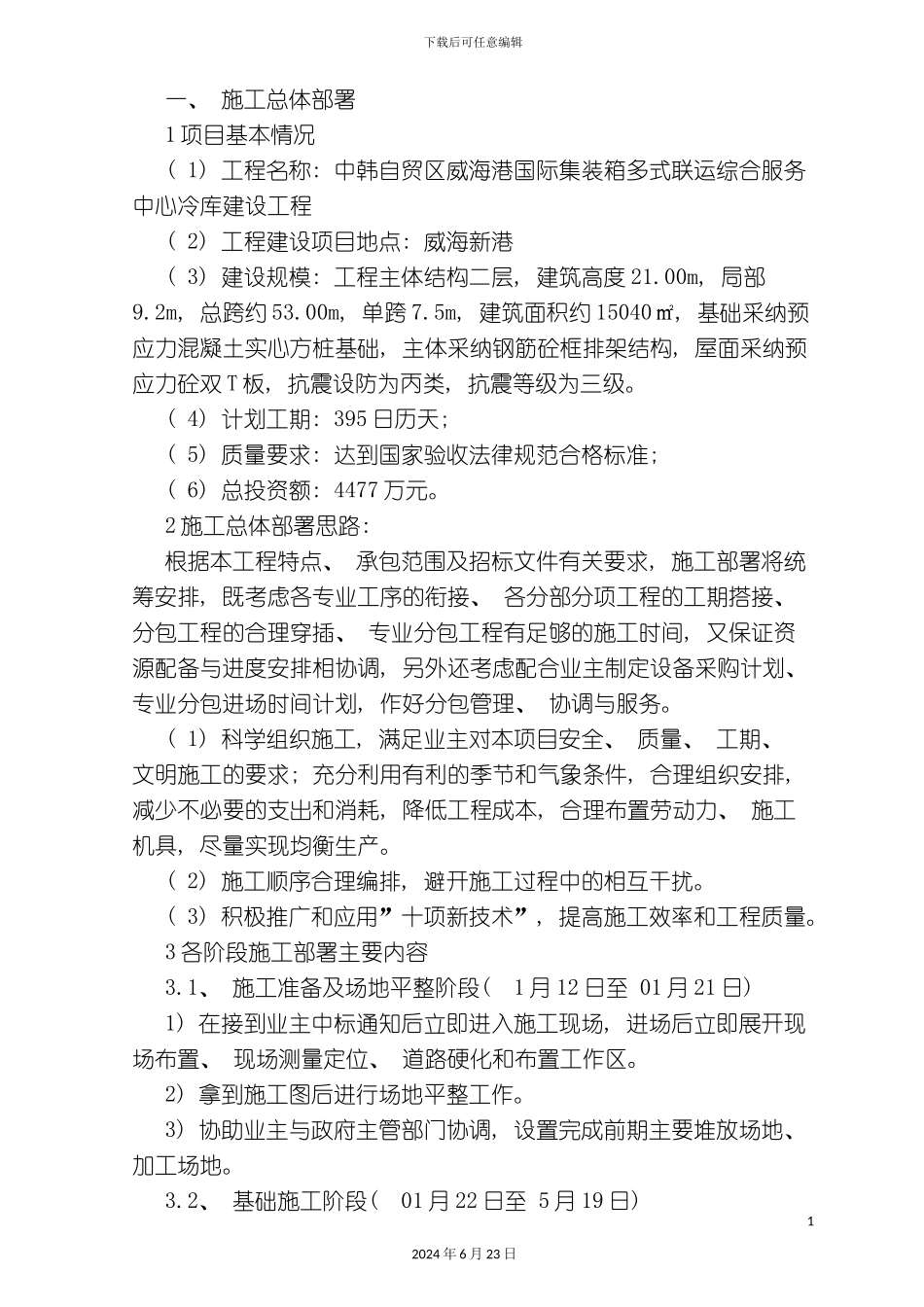

下载后可任意编辑冷库施工组织设计方案12024 年 6 月 23 日下载后可任意编辑一、 施工总体部署1 项目基本情况( 1) 工程名称: 中韩自贸区威海港国际集装箱多式联运综合服务中心冷库建设工程( 2) 工程建设项目地点: 威海新港( 3) 建设规模: 工程主体结构二层, 建筑高度 21
00m, 局部9
2m, 总跨约 53
00m, 单跨 7
5m, 建筑面积约 15040㎡, 基础采纳预应力混凝土实心方桩基础, 主体采纳钢筋砼框排架结构, 屋面采纳预应力砼双 T 板, 抗震设防为丙类, 抗震等级为三级
( 4) 计划工期: 395 日历天; ( 5) 质量要求: 达到国家验收法律规范合格标准; ( 6) 总投资额: 4477 万元
2 施工总体部署思路: 根据本工程特点、 承包范围及招标文件有关要求, 施工部署将统筹安排, 既考虑各专业工序的衔接、 各分部分项工程的工期搭接、 分包工程的合理穿插、 专业分包工程有足够的施工时间, 又保证资源配备与进度安排相协调, 另外还考虑配合业主制定设备采购计划、 专业分包进场时间计划, 作好分包管理、 协调与服务
( 1) 科学组织施工, 满足业主对本项目安全、 质量、 工期、 文明施工的要求; 充分利用有利的季节和气象条件, 合理组织安排, 减少不必要的支出和消耗, 降低工程成本, 合理布置劳动力、 施工机具, 尽量实现均衡生产
( 2) 施工顺序合理编排, 避开施工过程中的相互干扰
( 3) 积极推广和应用”十项新技术”, 提高施工效率和工程质量
3 各阶段施工部署主要内容3

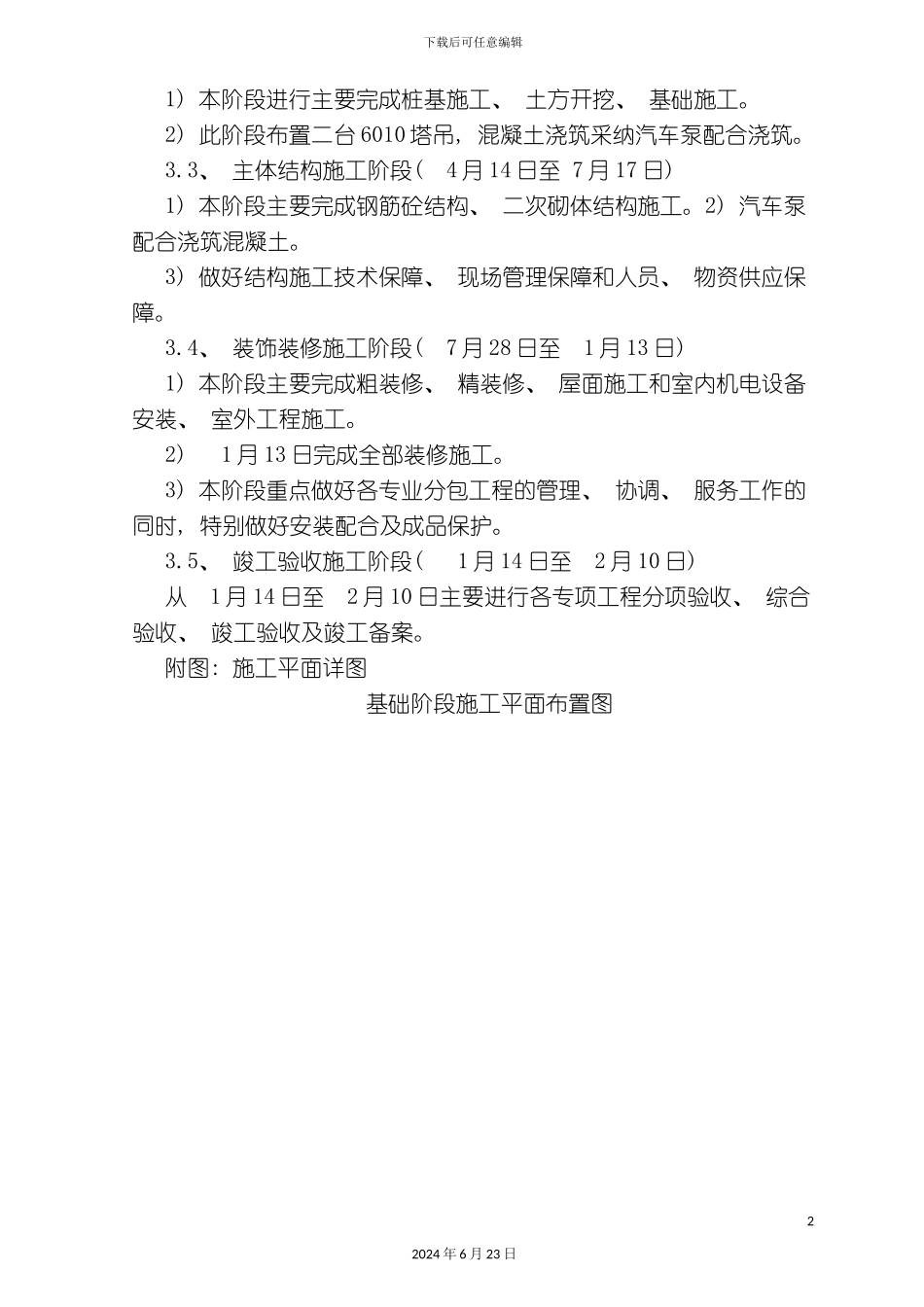

1、 施工准备及场地平整阶段( 1 月 12 日至 01 月 21 日) 1) 在接到业主中标通知后立即进入施工现场, 进场后立即展开现场布置、 现场测量定位、 道路硬化和布置工作区
2) 拿到施工图后进行场地平整工作
3) 协助业主与政府主管部门协
