下载后可任意编辑冷换设备及容器检修规程12024 年 5 月 29 日下载后可任意编辑冷换设备及容器检修规程1 总则1

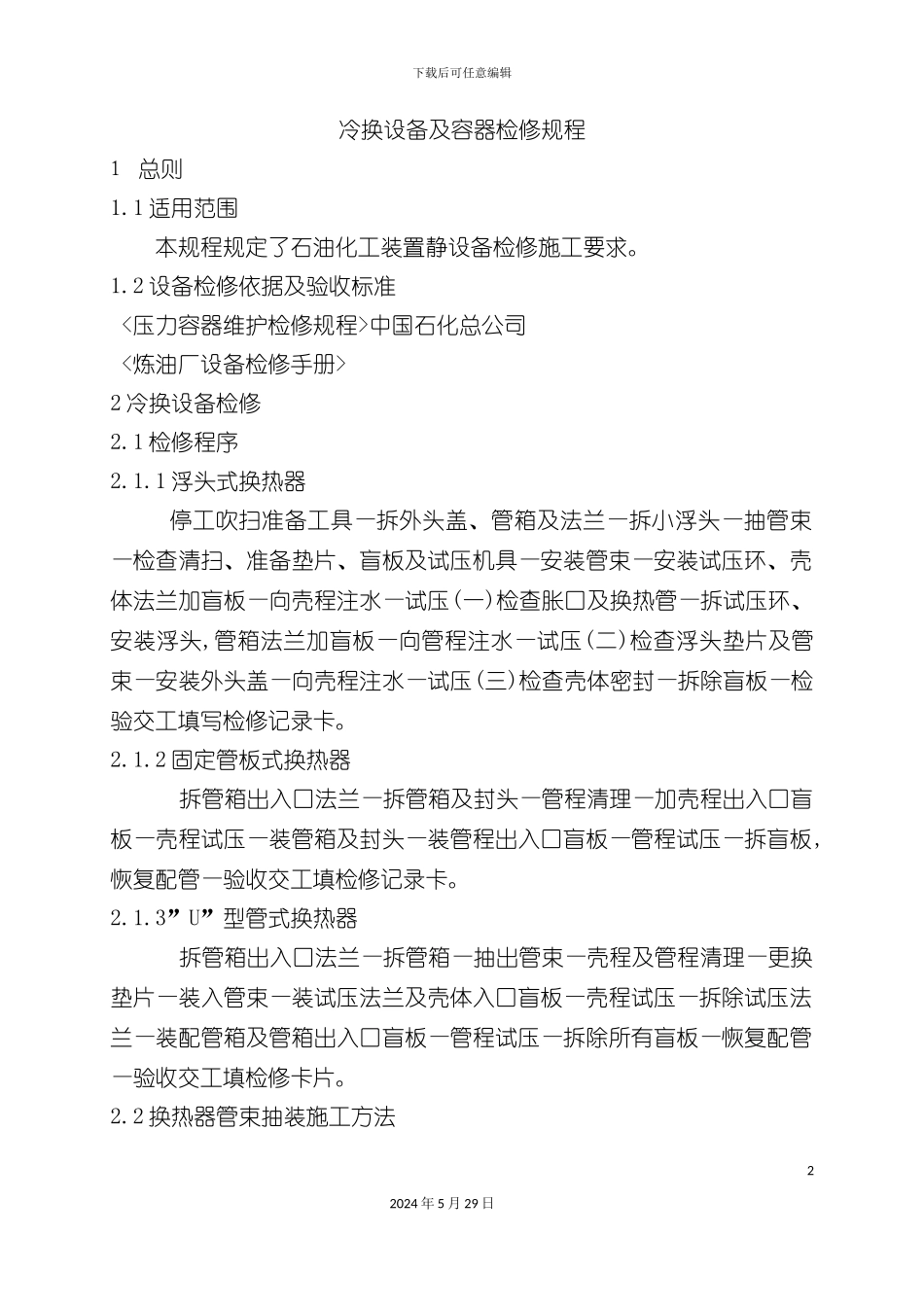

1 适用范围本规程规定了石油化工装置静设备检修施工要求
2 设备检修依据及验收标准中国石化总公司2 冷换设备检修2
1 检修程序2
1 浮头式换热器 停工吹扫准备工具—拆外头盖、管箱及法兰—拆小浮头—抽管束—检查清扫、准备垫片、盲板及试压机具—安装管束—安装试压环、壳体法兰加盲板—向壳程注水—试压(一)检查胀口及换热管—拆试压环、安装浮头,管箱法兰加盲板—向管程注水—试压(二)检查浮头垫片及管束—安装外头盖—向壳程注水—试压(三)检查壳体密封—拆除盲板—检验交工填写检修记录卡
2 固定管板式换热器 拆管箱出入口法兰—拆管箱及封头—管程清理—加壳程出入口盲板—壳程试压—装管箱及封头—装管程出入口盲板—管程试压—拆盲板,恢复配管—验收交工填检修记录卡
3”U”型管式换热器 拆管箱出入口法兰—拆管箱—抽出管束—壳程及管程清理—更换垫片—装入管束—装试压法兰及壳体入口盲板—壳程试压—拆除试压法兰—装配管箱及管箱出入口盲板—管程试压—拆除所有盲板—恢复配管—验收交工填检修卡片
2 换热器管束抽装施工方法22024 年 5 月 29 日下载后可任意编辑2

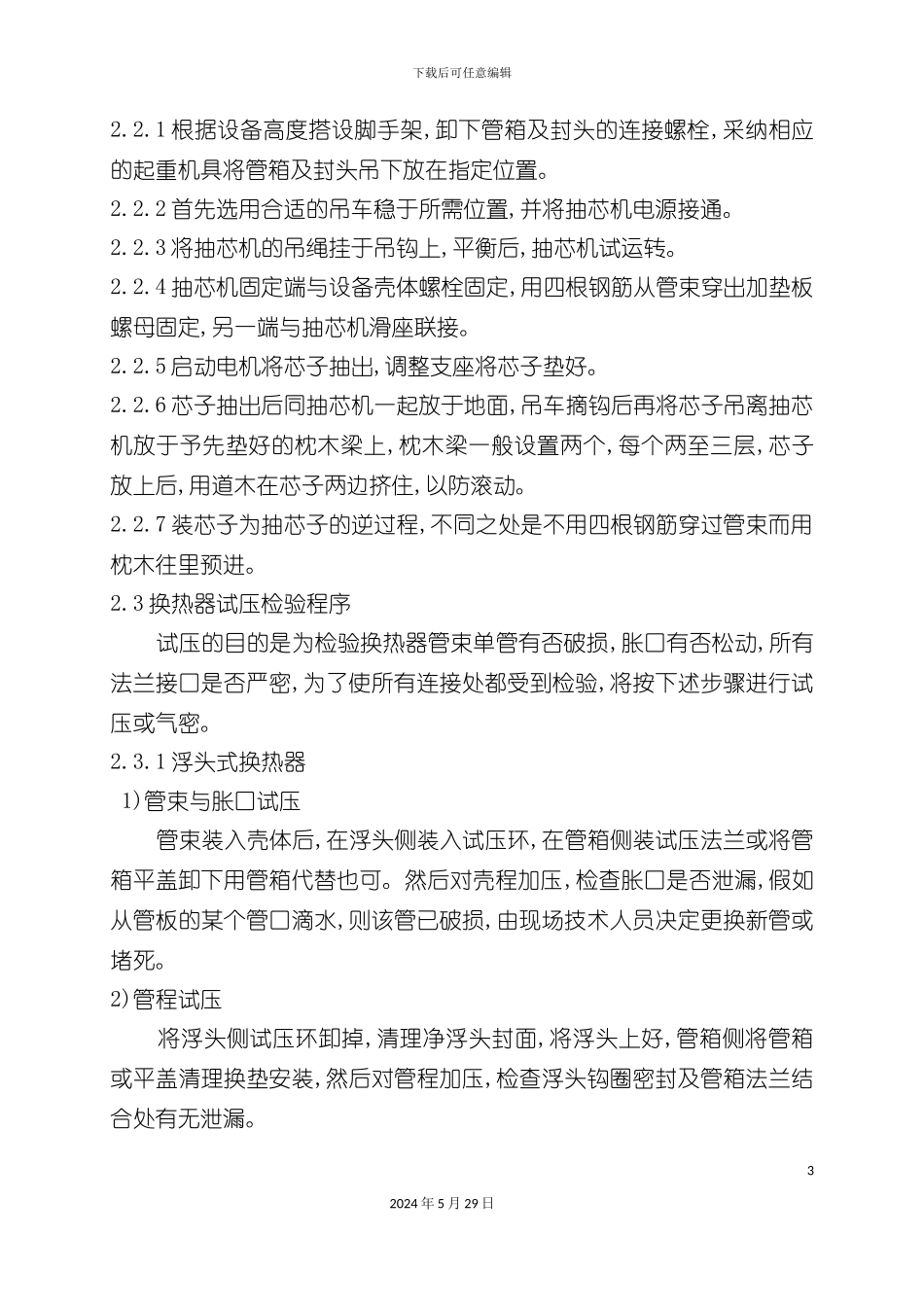

1 根据设备高度搭设脚手架,卸下管箱及封头的连接螺栓,采纳相应的起重机具将管箱及封头吊下放在指定位置
2 首先选用合适的吊车稳于所需位置,并将抽芯机电源接通
3 将抽芯机的吊绳挂于吊钩上,平衡后,抽芯机试运转
4 抽芯机固定端与设备壳体螺栓固定,用四根钢筋从管束穿出加垫板螺母固定,另一端与抽芯机滑座联接
5 启动电机将芯子抽出,调整支座将芯子垫好
6 芯子抽出后同抽芯机一起放于地面,吊车摘钩后再将芯子吊离抽芯机放于予先垫好的枕木梁上,枕木梁一般设
