下载后可任意编辑分离式立交桥现浇梁施工组织设计12024 年 6 月 23 日下载后可任意编辑分离式立交桥连续梁施工组织设计一、编制依据: 1、 施工图纸; 2、 合同文件、 桥梁施工标准化指南、 技术法律规范
二、工程概况: K10+305
5~K10+770
5 分离式立交桥 , 桥梁全长 465 米
左幅为6×30+22
84+43+33
16+6×30, 右幅为 5×30+33
16+43+22
84+7×30, 两端为预应力砼连续箱梁, 中间为三孔 99 米现浇预应力砼连续空心板梁, 其中主跨长 43 米, 上跨线, 施工时必须保证车辆能正常通车
三、主要工程数量: 项目名称单位数 量现浇 50#砼m33095钢绞线(φj15
24)Kg124846Ⅰ 级钢筋Kg49937Ⅱ 级钢筋Kg252747锚具套344GPZ-3000DX 盆式支座个2GPZ-3000SX 盆式支座个2GPZ-12500 DX 盆式支座个4GPZ-12500SX 盆式支座个2GPZ-12500GD 盆式支座个2GPZ-4000SX 盆式支座个2GPZ-4000GD 盆式支座个2φ50mm 钢管T18540a 型工字钢T17

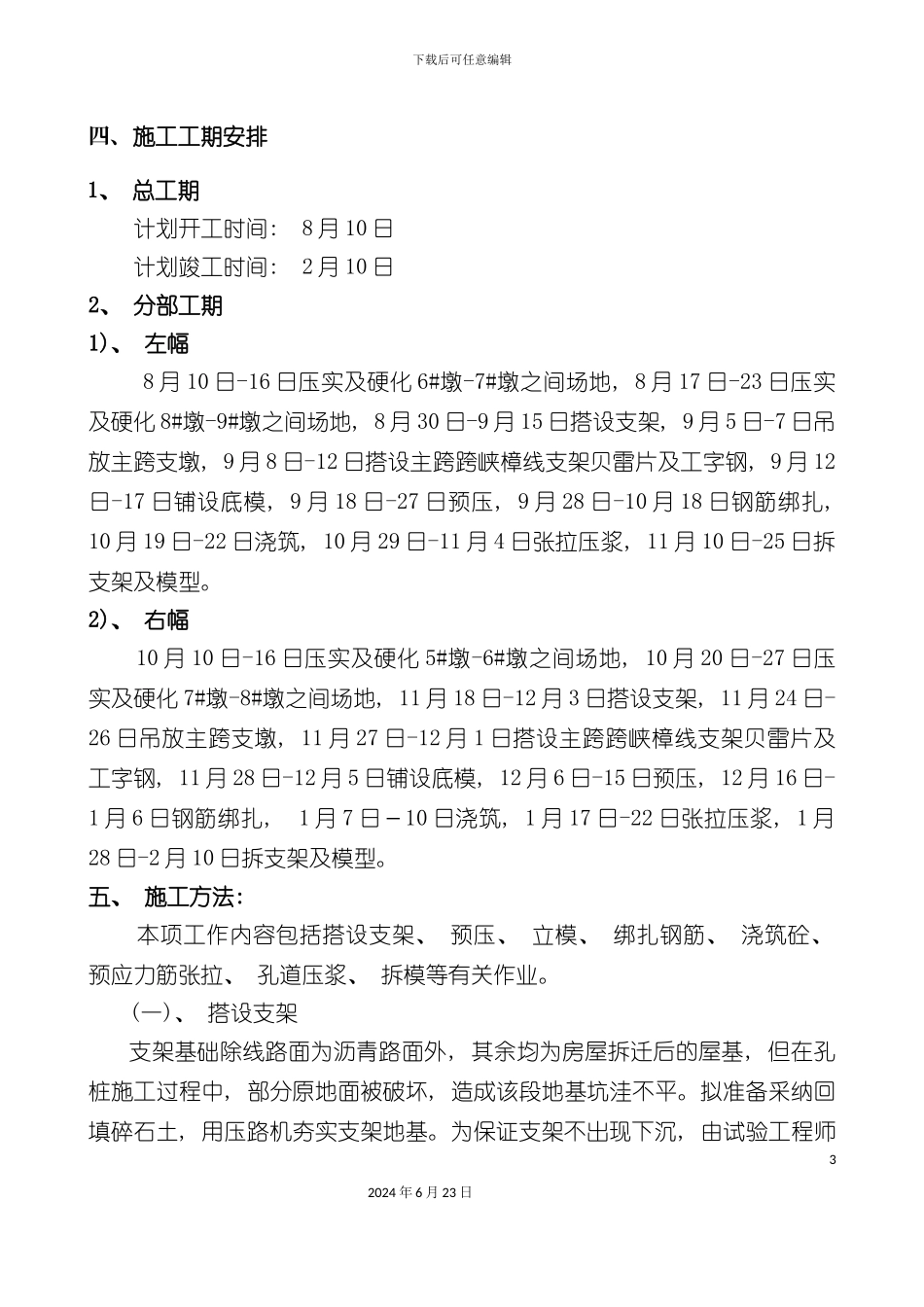

1100mm×100( 120) mm 方木m36318mm 厚竹胶板m2180022024 年 6 月 23 日下载后可任意编辑四、施工工期安排1、 总工期计划开工时间: 8 月 10 日计划竣工时间: 2 月 10 日2、 分部工期1)、 左幅8 月 10 日-16 日压实及硬化 6#墩-7#墩之间场地, 8 月 17 日-23 日压实及硬化 8#墩-9#墩之间场地, 8 月 30 日-9 月 15 日搭设支架, 9 月 5 日-7 日吊放主跨支墩, 9 月 8 日-12 日搭设主跨跨峡樟线支架贝雷片及工字钢, 9 月 12日-17 日铺设底模, 9 月 18 日-
