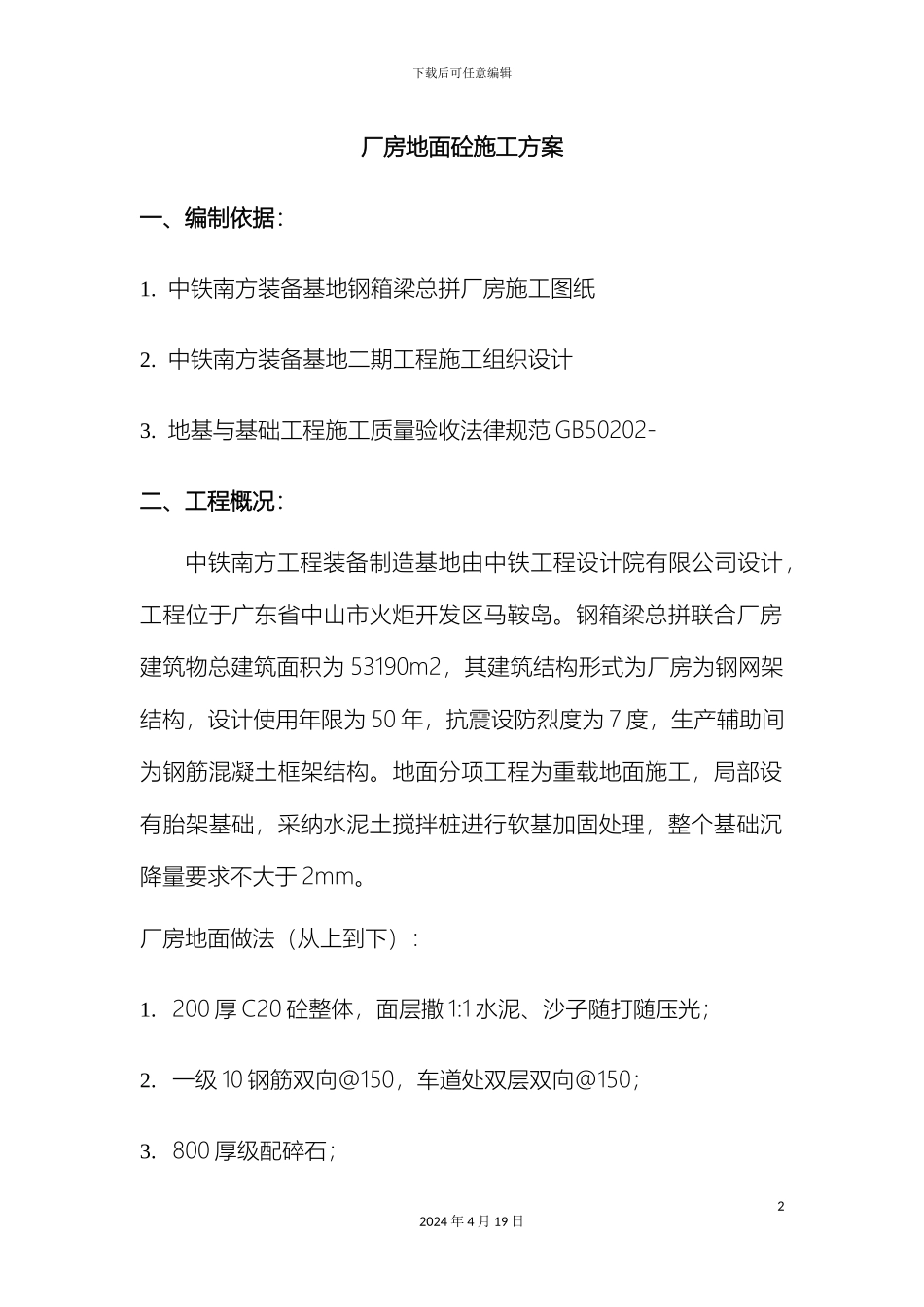

下载后可任意编辑厂房地面砼施工方案12024 年 4 月 19 日下载后可任意编辑厂房地面砼施工方案一、编制依据:1
中铁南方装备基地钢箱梁总拼厂房施工图纸2
中铁南方装备基地二期工程施工组织设计3
地基与基础工程施工质量验收法律规范 GB50202- 二、工程概况:中铁南方工程装备制造基地由中铁工程设计院有限公司设计,工程位于广东省中山市火炬开发区马鞍岛
钢箱梁总拼联合厂房建筑物总建筑面积为 53190m2,其建筑结构形式为厂房为钢网架结构,设计使用年限为 50 年,抗震设防烈度为 7 度,生产辅助间为钢筋混凝土框架结构
地面分项工程为重载地面施工,局部设有胎架基础,采纳水泥土搅拌桩进行软基加固处理,整个基础沉降量要求不大于 2mm
厂房地面做法(从上到下):1
200 厚 C20 砼整体,面层撒 1:1 水泥、沙子随打随压光;2
一级 10 钢筋双向@150,车道处双层双向@150;3
800 厚级配碎石;22024 年 4 月 19 日下载后可任意编辑4

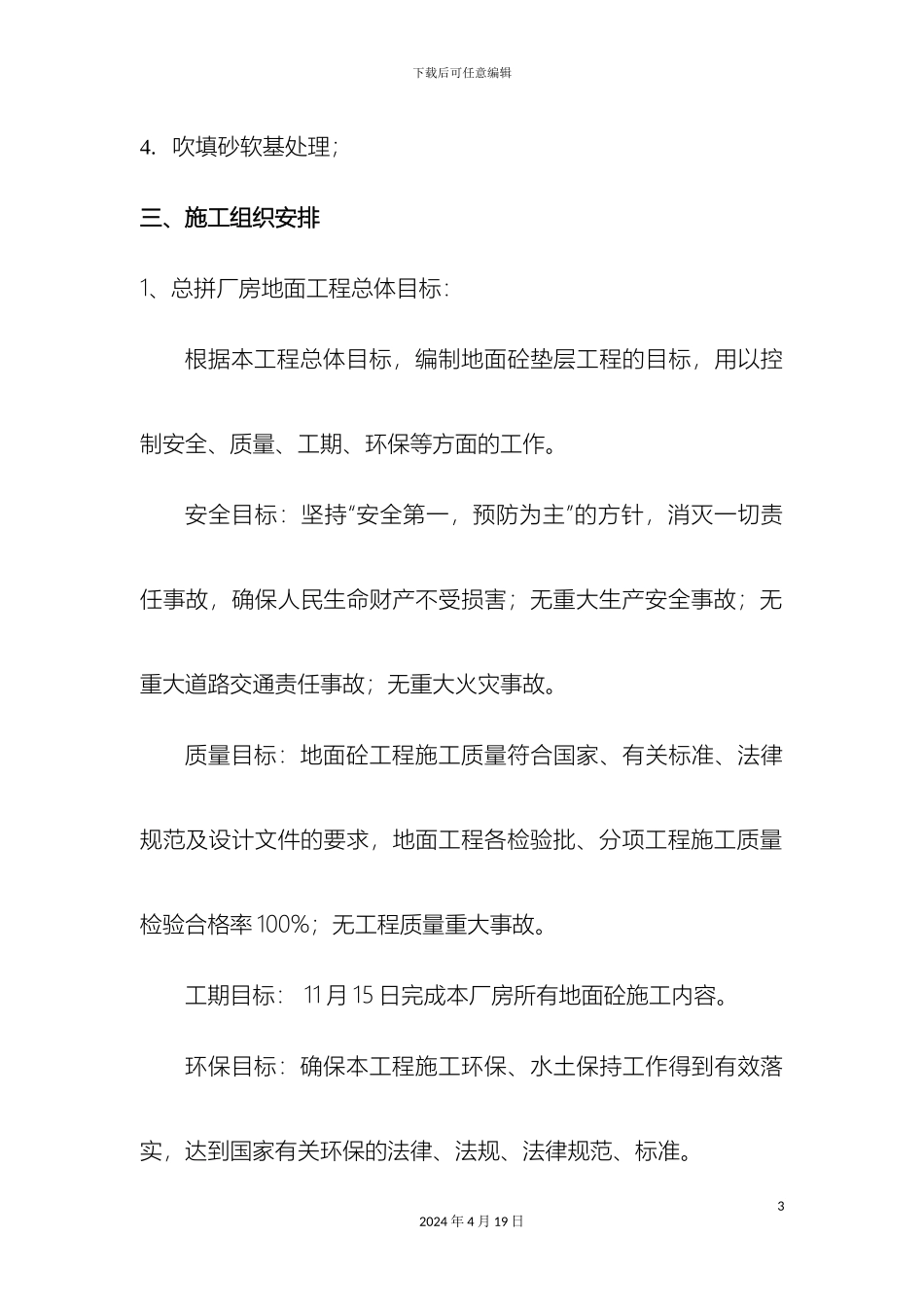

吹填砂软基处理;三、施工组织安排1、总拼厂房地面工程总体目标:根据本工程总体目标,编制地面砼垫层工程的目标,用以控制安全、质量、工期、环保等方面的工作
安全目标:坚持“安全第一,预防为主”的方针,消灭一切责任事故,确保人民生命财产不受损害;无重大生产安全事故;无重大道路交通责任事故;无重大火灾事故
质量目标:地面砼工程施工质量符合国家、有关标准、法律规范及设计文件的要求,地面工程各检验批、分项工程施工质量检验合格率 100%;无工程质量重大事故
工期目标: 11 月 15 日完成本厂房所有地面砼施工内容
环保目标:确保本工程施工环保、水土保持工作得到有效落实,达到国家有关环保的法律、法规、法律规范、标准
32024 年 4 月 19 日下载后可任意编辑2、施工组织机构、队伍部署和任务划分(1)施工组织机
