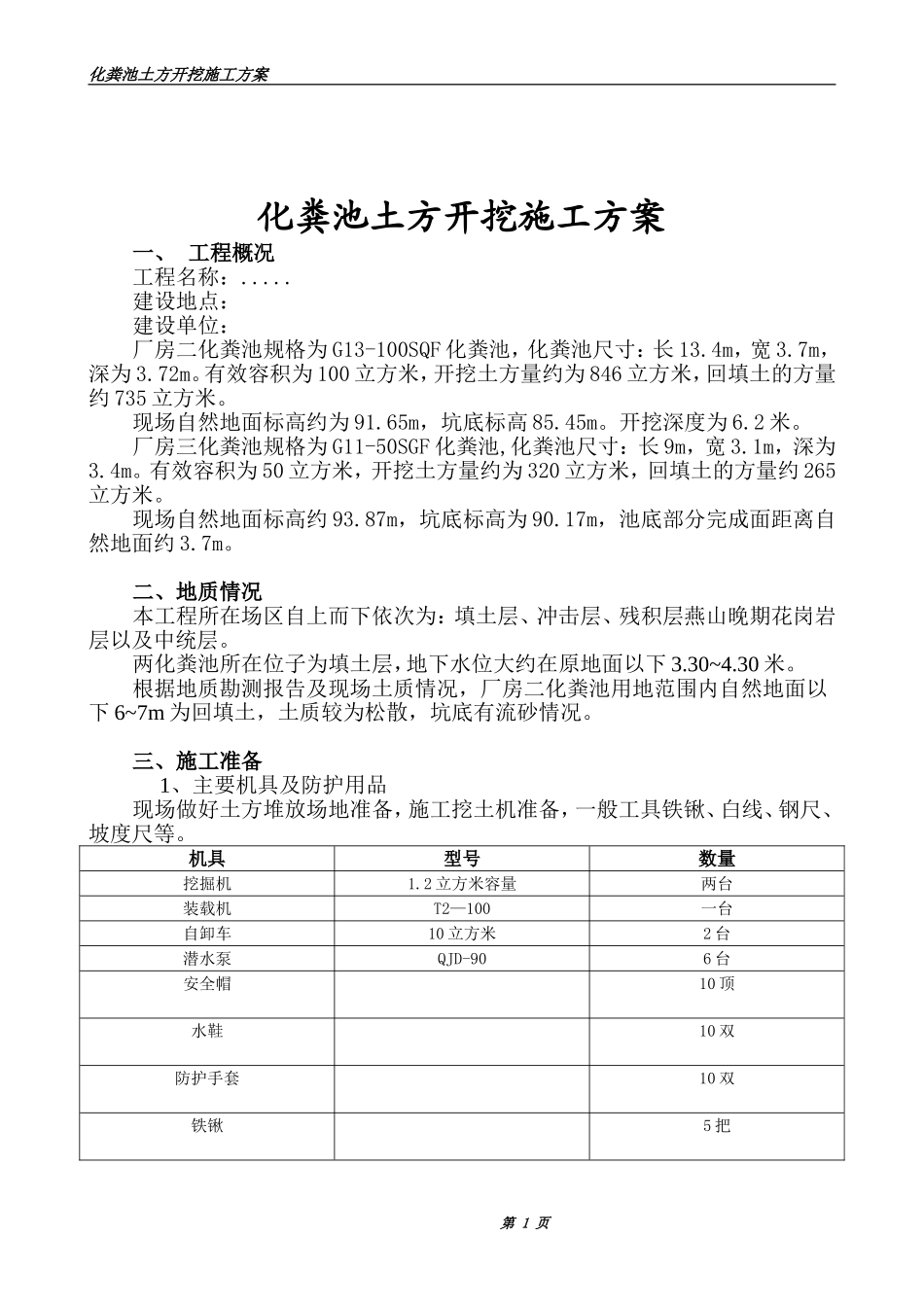

化粪池土方开挖施工方案化粪池土方开挖施工方案一、工程概况工程名称:
建设地点:建设单位:厂房二化粪池规格为G13-100SQF化粪池,化粪池尺寸:长13
7m,深为3
有效容积为100立方米,开挖土方量约为846立方米,回填土的方量约735立方米
现场自然地面标高约为91
65m,坑底标高85
开挖深度为6
厂房三化粪池规格为G11-50SGF化粪池,化粪池尺寸:长9m,宽3
1m,深为3
有效容积为50立方米,开挖土方量约为320立方米,回填土的方量约265立方米
现场自然地面标高约93
87m,坑底标高为90
17m,池底部分完成面距离自然地面约3
二、地质情况本工程所在场区自上而下依次为:填土层、冲击层、残积层燕山晚期花岗岩层以及中统层
两化粪池所在位子为填土层,地下水位大约在原地面以下3
根据地质勘测报告及现场土质情况,厂房二化粪池用地范围内自然地面以下6~7m为回填土,土质较为松散,坑底有流砂情况
三、施工准备1、主要机具及防护用品现场做好土方堆放场地准备,施工挖土机准备,一般工具铁锹、白线、钢尺、坡度尺等
机具型号数量挖掘机1
2立方米容量两台装载机T2—100一台自卸车10立方米2台潜水泵QJD-906台安全帽10顶水鞋10双防护手套10双铁锹5把第1页化粪池土方开挖施工方案2、作业条件土方开挖前,将场地清理干净
夜间施工时,准备足够的照明设施,从一侧开挖,防止错挖或超挖
开挖出地下水时,准备水泵下降水位
四、施工方法1、土方开挖前,在基坑开挖范围内,用石灰线在自然地面标出,再将开挖方向交底说明,期间需用一台挖机分层开挖,令一台铲运土方
2、土方以机械开挖为主,人工开挖为辅
在基坑开挖深度至底部300mm时候部分土方采用人工开挖和清理基层

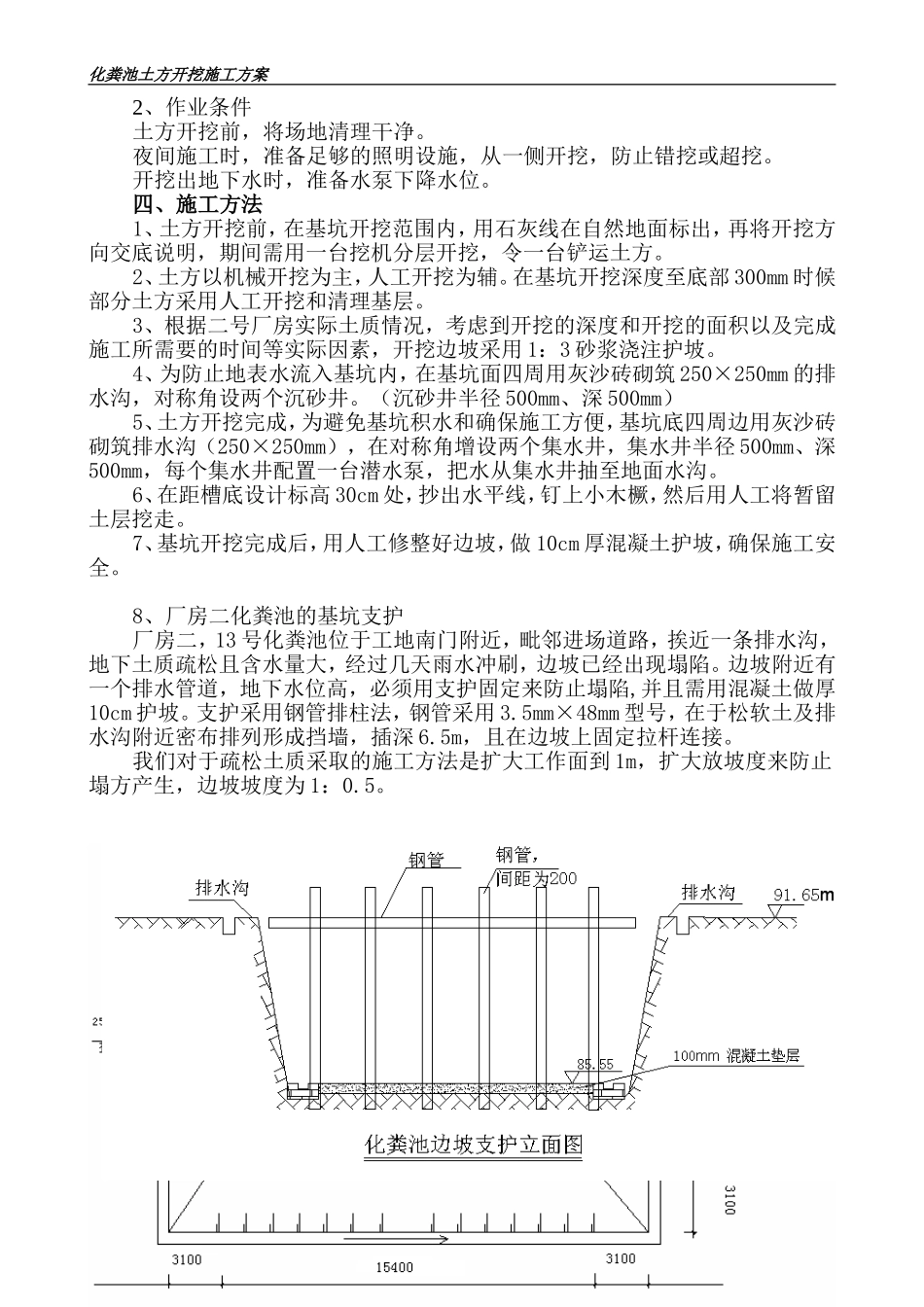

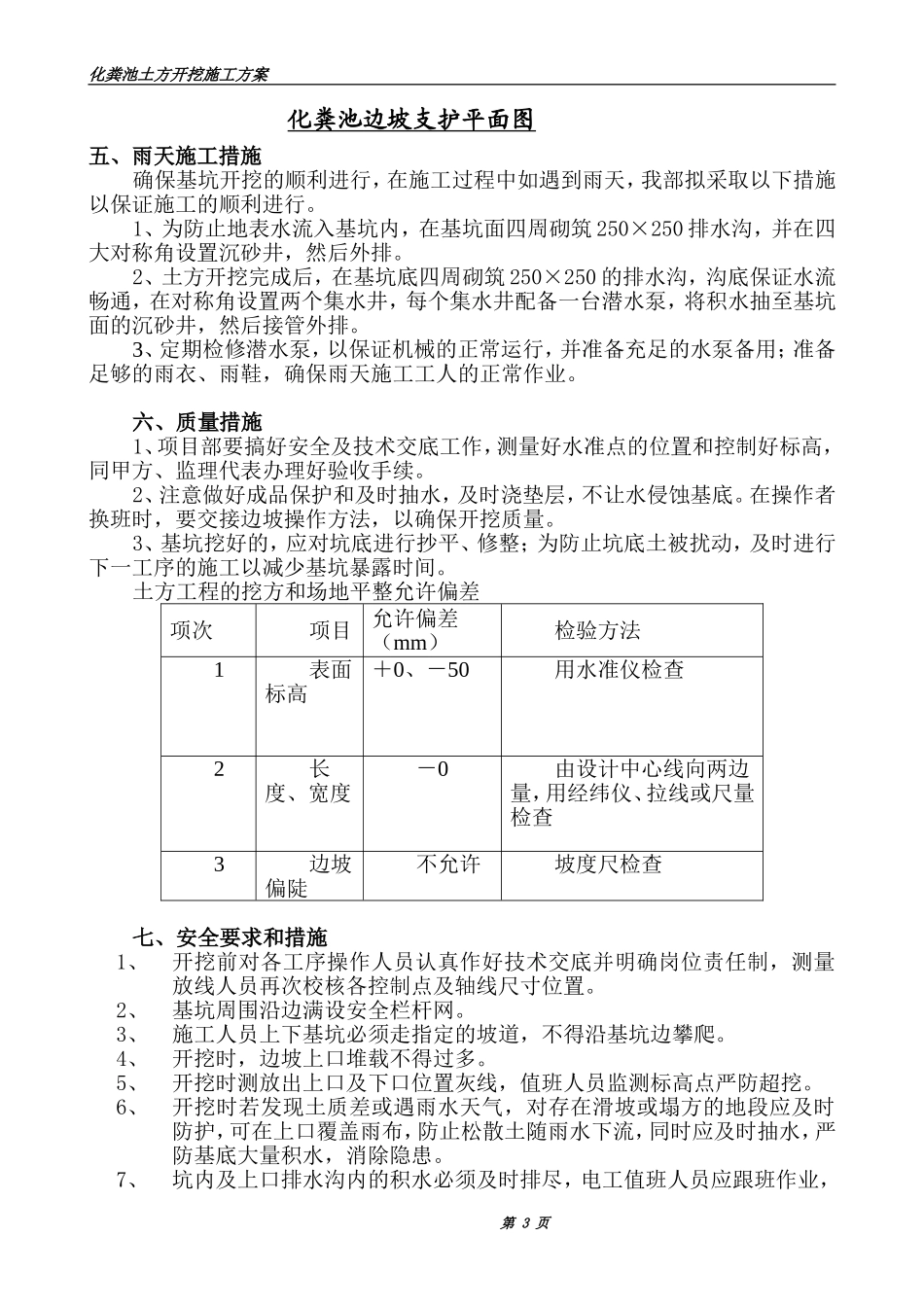

3、根据二号厂房实际土质情况,考虑到开挖的深度和开
