下载后可任意编辑厄瓜多尔水电站大坝土建工程施工组织设计12024 年 5 月 29 日下载后可任意编辑22024 年 5 月 29 日下载后可任意编辑 厄瓜多尔水电站大坝土建工程施工组织设计1

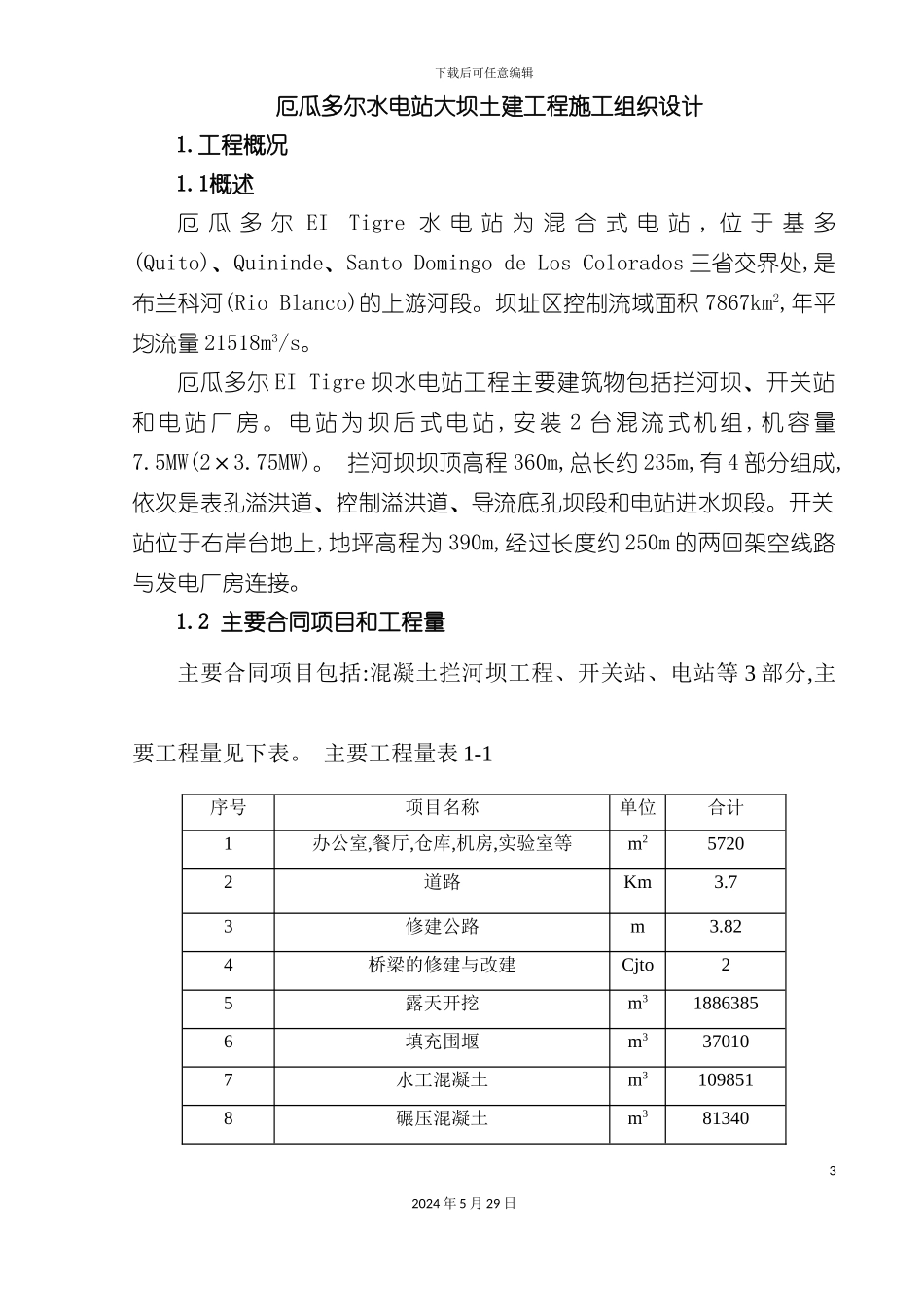

1概述厄 瓜 多 尔 EI Tigre 水 电 站 为 混 合 式 电 站 , 位 于 基 多(Quito)、Quininde、Santo Domingo de Los Colorados 三省交界处,是布兰科河(Rio Blanco)的上游河段
坝址区控制流域面积 7867km2,年平均流量 21518m3/s
厄瓜多尔 EI Tigre 坝水电站工程主要建筑物包括拦河坝、开关站和 电 站 厂 房
电 站 为 坝 后 式 电 站 , 安 装 2 台 混 流 式 机 组 , 机 容 量7
5MW(2×3
拦河坝坝顶高程 360m,总长约 235m,有 4 部分组成,依次是表孔溢洪道、控制溢洪道、导流底孔坝段和电站进水坝段
开关站位于右岸台地上,地坪高程为 390m,经过长度约 250m 的两回架空线路与发电厂房连接
2 主要合同项目和工程量主要合同项目包括:混凝土拦河坝工程、开关站、电站等 3 部分,主要工程量见下表
主要工程量表 1-1序号项目名称单位合计1办公室,餐厅,仓库,机房,实验室等m257202道路Km3
73修建公路m3
824桥梁的修建与改建Cjto25露天开挖m318863856填充围堰m3370107水工混凝土m31098518碾压混凝土m38134032024 年 5 月 29 日下载后可任意编辑9喷射混凝土m31122
610钢筋t725311钢结构t41312屏幕处理ml2146013锚维护ml4457014排水维护ml226151
3 工期要求厄瓜多尔 EI Tigre 水电站项目安排在 1 月上旬开始施工, 12 月下
