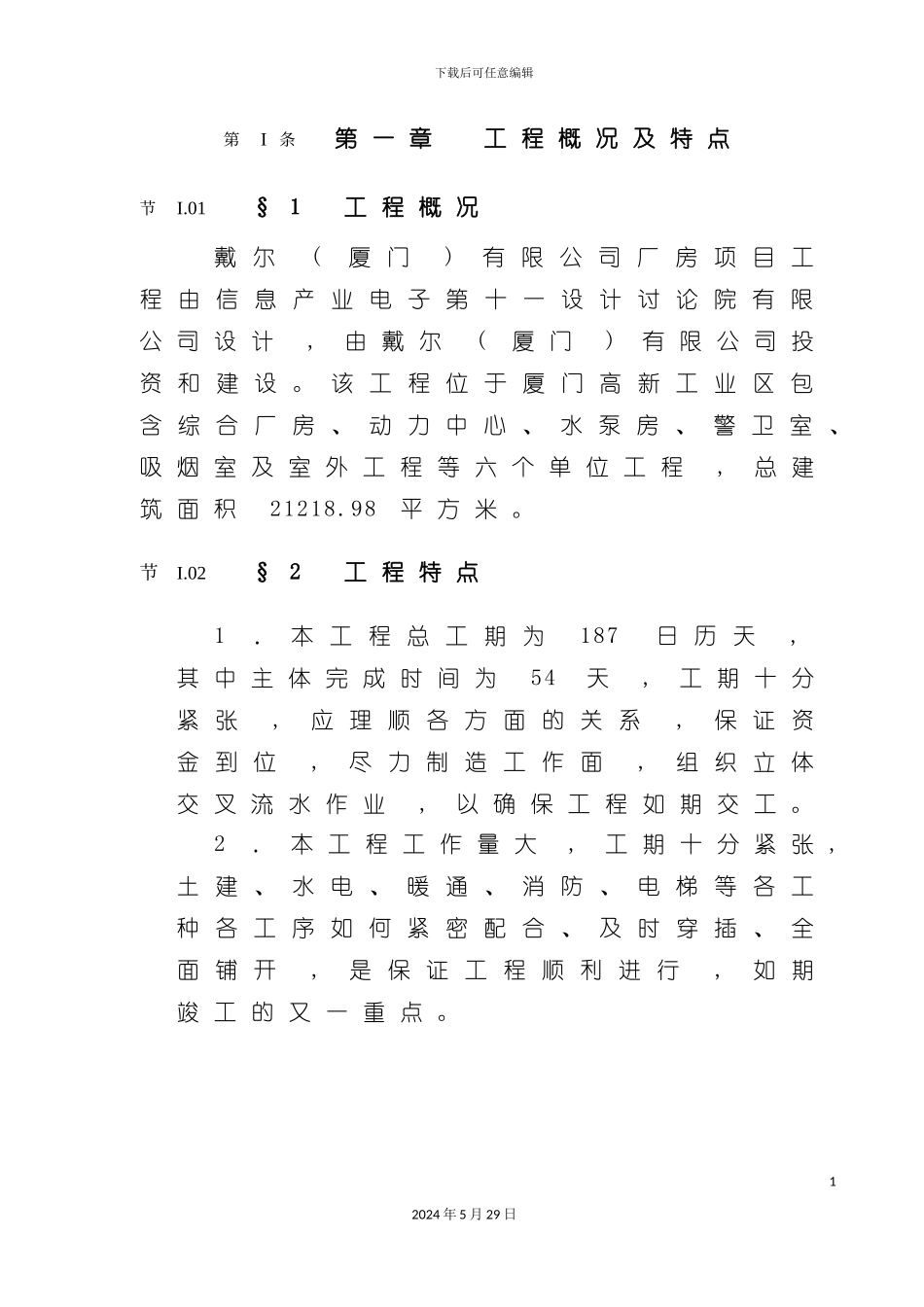

下载后可任意编辑厦门工业厂房施工组织设计12024 年 5 月 29 日下载后可任意编辑第 I 条第 一 章 工 程 概 况 及 特 点节 I.01§ 1 工 程 概 况戴 尔(厦 门)有 限 公 司 厂 房 项 目 工程 由 信 息 产 业 电 子 第 十 一 设 计 讨 论 院 有 限公 司 设 计,由 戴 尔(厦 门)有 限 公 司 投资 和 建 设 。 该 工 程 位 于 厦 门 高 新 工 业 区 包含 综 合 厂 房 、 动 力 中 心 、 水 泵 房 、 警 卫 室 、吸 烟 室 及 室 外 工 程 等 六 个 单 位 工 程,总 建筑 面 积21218.98平 方 米 。节 I.02§ 2 工 程 特 点1. 本 工 程 总 工 期 为187日 历 天,其 中 主 体 完 成 时 间 为54天,工 期 十 分紧 张,应 理 顺 各 方 面 的 关 系,保 证 资金 到 位,尽 力 制 造 工 作 面,组 织 立 体交 叉 流 水 作 业,以 确 保 工 程 如 期 交 工 。2. 本 工 程 工 作 量 大,工 期 十 分 紧 张 ,土 建 、 水 电 、 暖 通 、 消 防 、 电 梯 等 各 工种 各 工 序 如 何 紧 密 配 合 、 及 时 穿 插 、 全面 铺 开,是 保 证 工 程 顺 利 进 行,如 期竣 工 的 又 一 重 点 。 12024 年 5 月 29 日下载后可任意编辑第 II 条第二章 工程施工部署节 II.01§ 1 工程项目部组织机构 22024 年 5 月 29 日公司经理工程科质安科经营科财务科办公室项目经理项目副经理技术负责人质 检 员施 工 员预 算 员试 验 员安 全 员各工种施工操作班组材 料 员下载后可任意编辑节 II.02§ 2 项目技术力量配备职 位 名 称人 数(人)职 位 名 称人 数(人)项目经理1土建质检员2项目副经理1土建施工员2技术负责人1水电质检员1土建技术负责人1水电施工员1水电技术负责人1材料员1安全员2预算员1取样员1行政员1节 II.03§ 3 主要岗位工作职责:(一) 项目部经理工作职责1、贯彻执行国家和工程所在地政府的有关法律、法规、技术、安全法规法律规范、规程和标准。 执行公司的各项管理制度。负责履行施工项目工程承包合同的全部职责。2、执行项目经济责任制中由项目经理履行的各项条款。对施工中的工期、质量、安全、成本、人、财物管理全面负责。3、建立项目管理组织机构,选聘人员,遵照公司...
