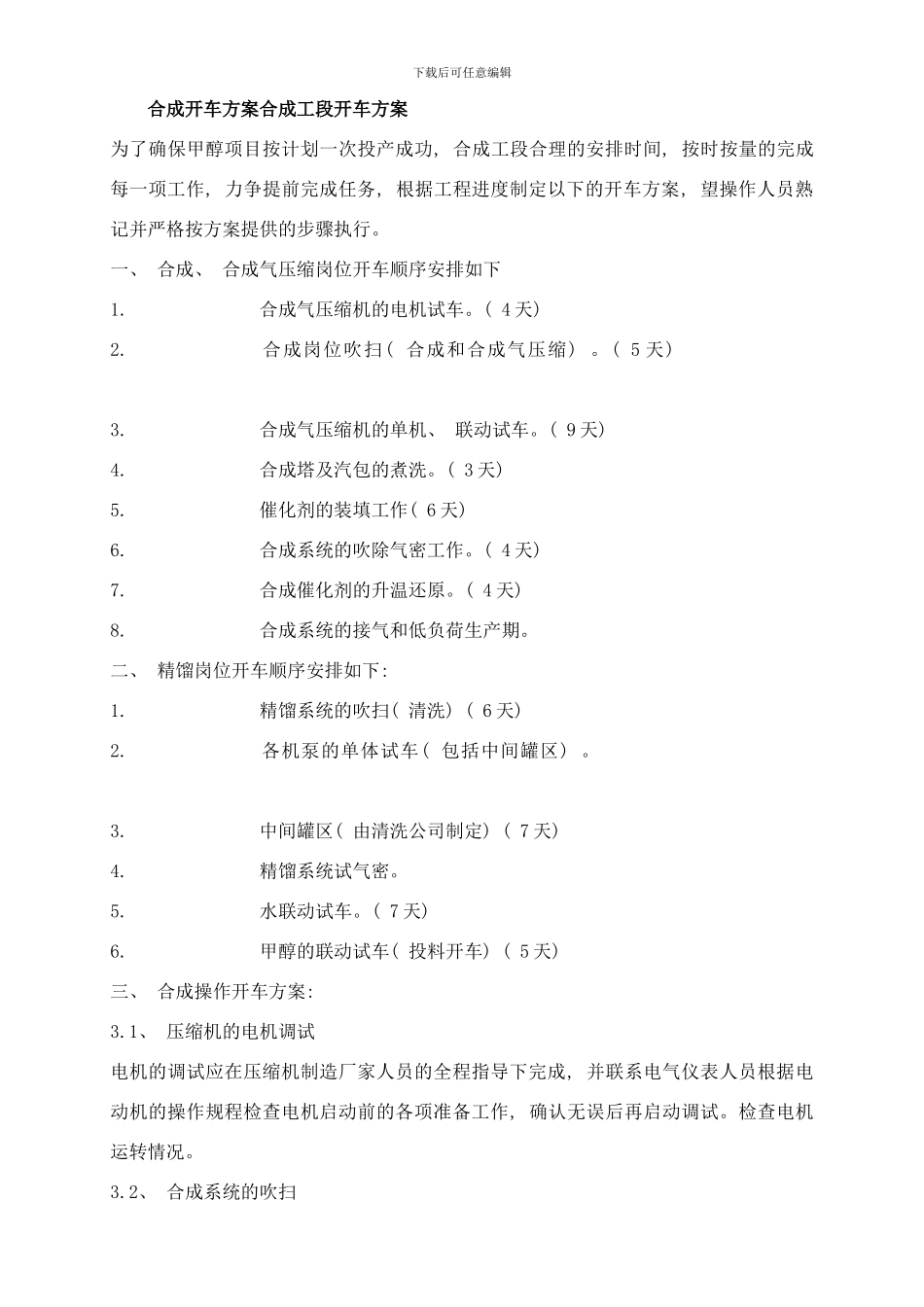

下载后可任意编辑合成开车方案合成工段开车方案为了确保甲醇项目按计划一次投产成功, 合成工段合理的安排时间, 按时按量的完成每一项工作, 力争提前完成任务, 根据工程进度制定以下的开车方案, 望操作人员熟记并严格按方案提供的步骤执行
% I3 G7 N+ ~, a* [# z1 o( M,
一、 合成、 合成气压缩岗位开车顺序安排如下1
合成气压缩机的电机试车
( 4 天) 2
合成岗位吹扫( 合成和合成气压缩)
( 5 天) " G: |% C: |1 T( Q2 q3
合成气压缩机的单机、 联动试车
( 9 天) 4
合成塔及汽包的煮洗
( 3 天) 5
催化剂的装填工作( 6 天) 6
合成系统的吹除气密工作
( 4 天) ) a- f7 S* U1 {6 ]7
合成催化剂的升温还原
( 4 天) 8
合成系统的接气和低负荷生产期
二、 精馏岗位开车顺序安排如下: 1
精馏系统的吹扫( 清洗) ( 6 天) / t/ c8 V& v" E# ~2
各机泵的单体试车( 包括中间罐区)
0 C, I2 S4 x7 K3 W/ D5 A R, P: l3
中间罐区( 由清洗公司制定) ( 7 天) ' h9 o n*
3 x4 m
精馏系统试气密
6 M9 }
e; _, Z
z- c* m5
( 7 天) 6
甲醇的联动试车( 投料开车) ( 5 天) 三、 合成操作开车方案: # e; Q- e) }
1、 压缩机的电机调试电机的调试应在压缩机制造厂家人员的全程指导下完成, 并联系电气仪表人员根据电动机的操作规程检查电机启动前的各项准备工作, 确认无误后再启动调试
检查电机运转情况

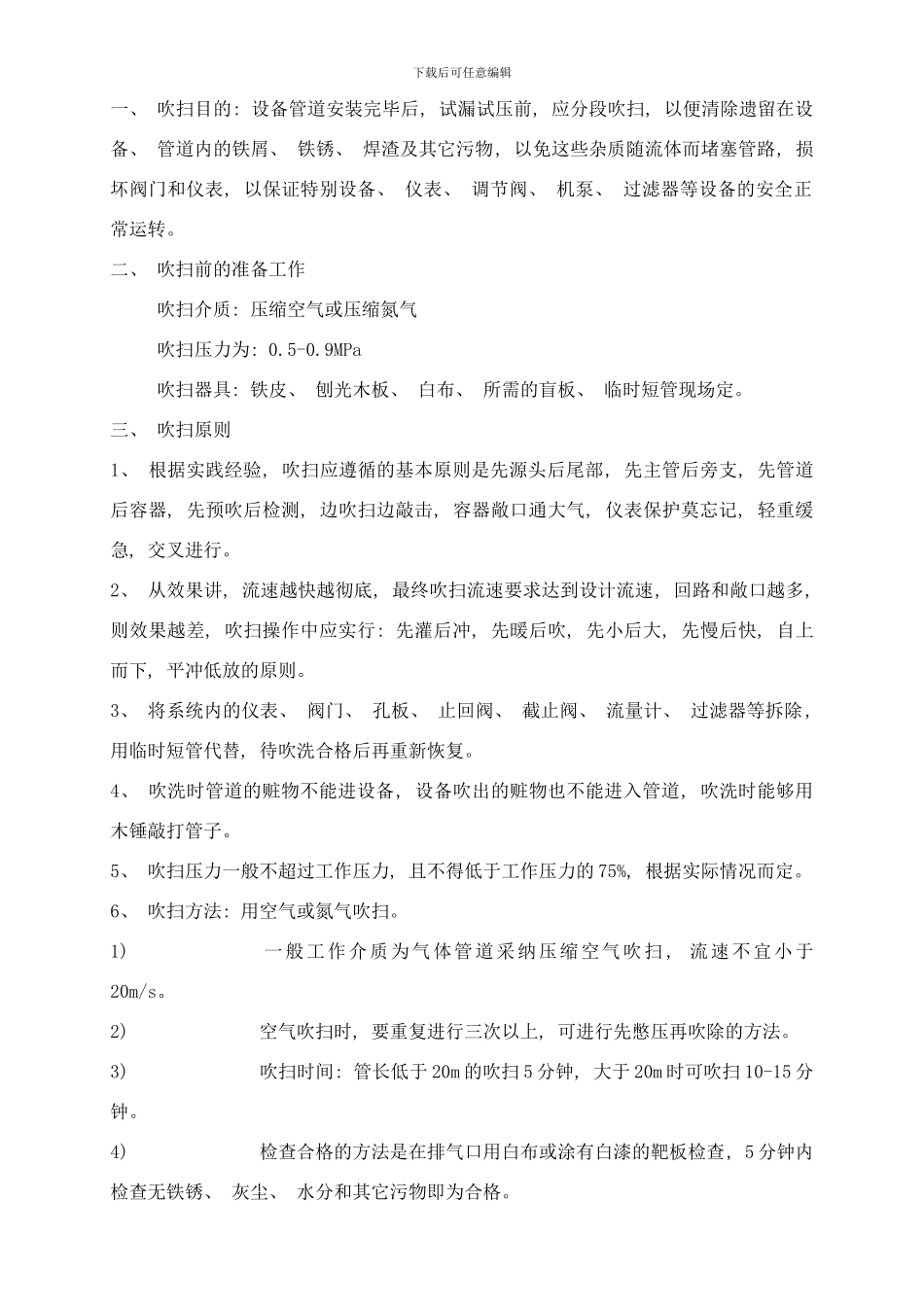

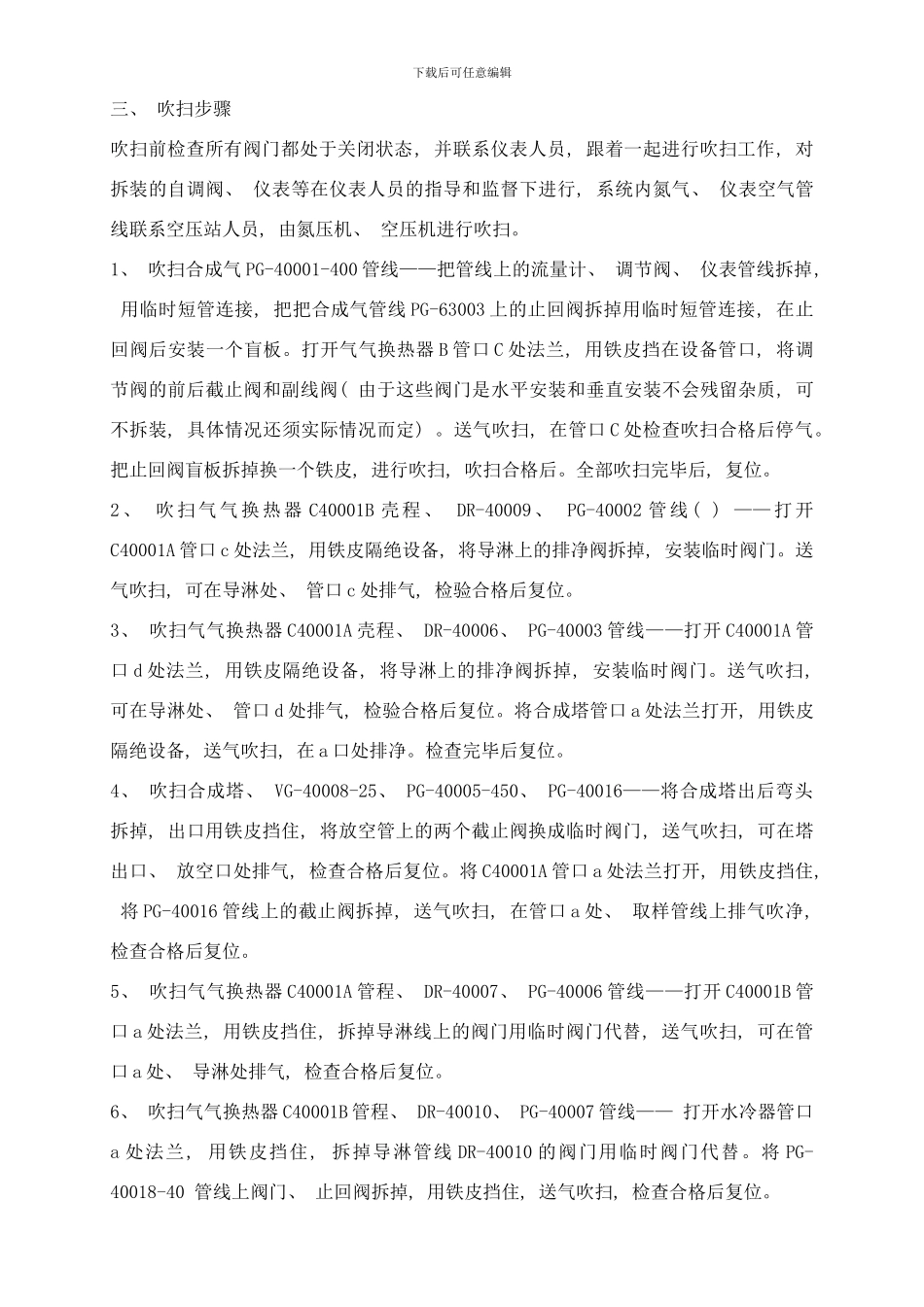

2、 合成系统的吹扫下载后可任意编辑一、 吹扫目的: 设备管道安装完毕后, 试漏试压前, 应分段吹
