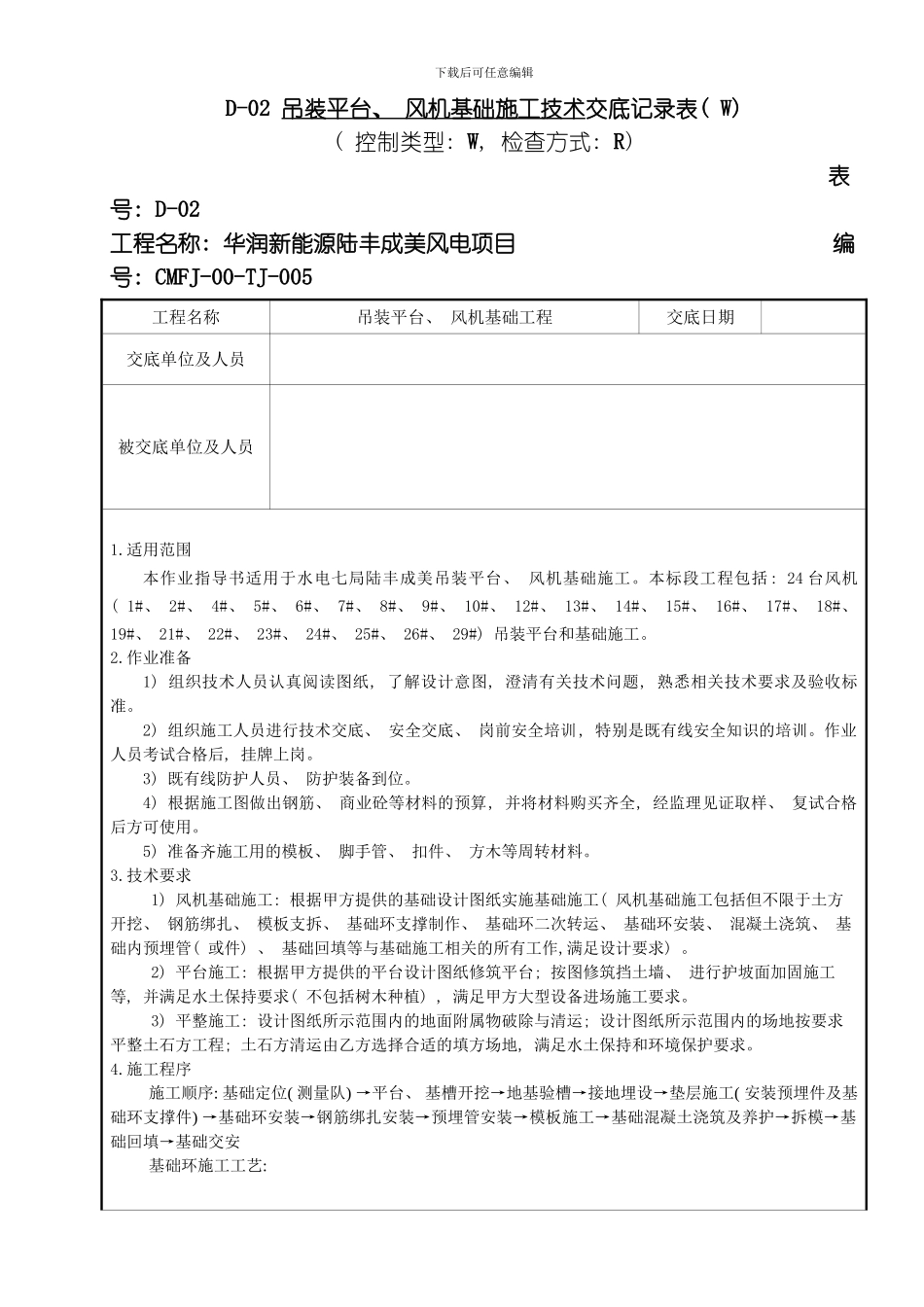

下载后可任意编辑D-02 吊装平台、 风机基础施工技术交底记录表( W) ( 控制类型: W, 检查方式: R) 表号: D-02工程名称: 华润新能源陆丰成美风电项目 编号: CMFJ-00-TJ-005工程名称吊装平台、 风机基础工程交底日期交底单位及人员被交底单位及人员1
适用范围本作业指导书适用于水电七局陆丰成美吊装平台、 风机基础施工
本标段工程包括: 24 台风机( 1#、 2#、 4#、 5#、 6#、 7#、 8#、 9#、 10#、 12#、 13#、 14#、 15#、 16#、 17#、 18#、 19#、 21#、 22#、 23#、 24#、 25#、 26#、 29#) 吊装平台和基础施工
作业准备1) 组织技术人员认真阅读图纸, 了解设计意图, 澄清有关技术问题, 熟悉相关技术要求及验收标准
2) 组织施工人员进行技术交底、 安全交底、 岗前安全培训, 特别是既有线安全知识的培训
作业人员考试合格后, 挂牌上岗
3) 既有线防护人员、 防护装备到位
4) 根据施工图做出钢筋、 商业砼等材料的预算, 并将材料购买齐全, 经监理见证取样、 复试合格后方可使用
5) 准备齐施工用的模板、 脚手管、 扣件、 方木等周转材料

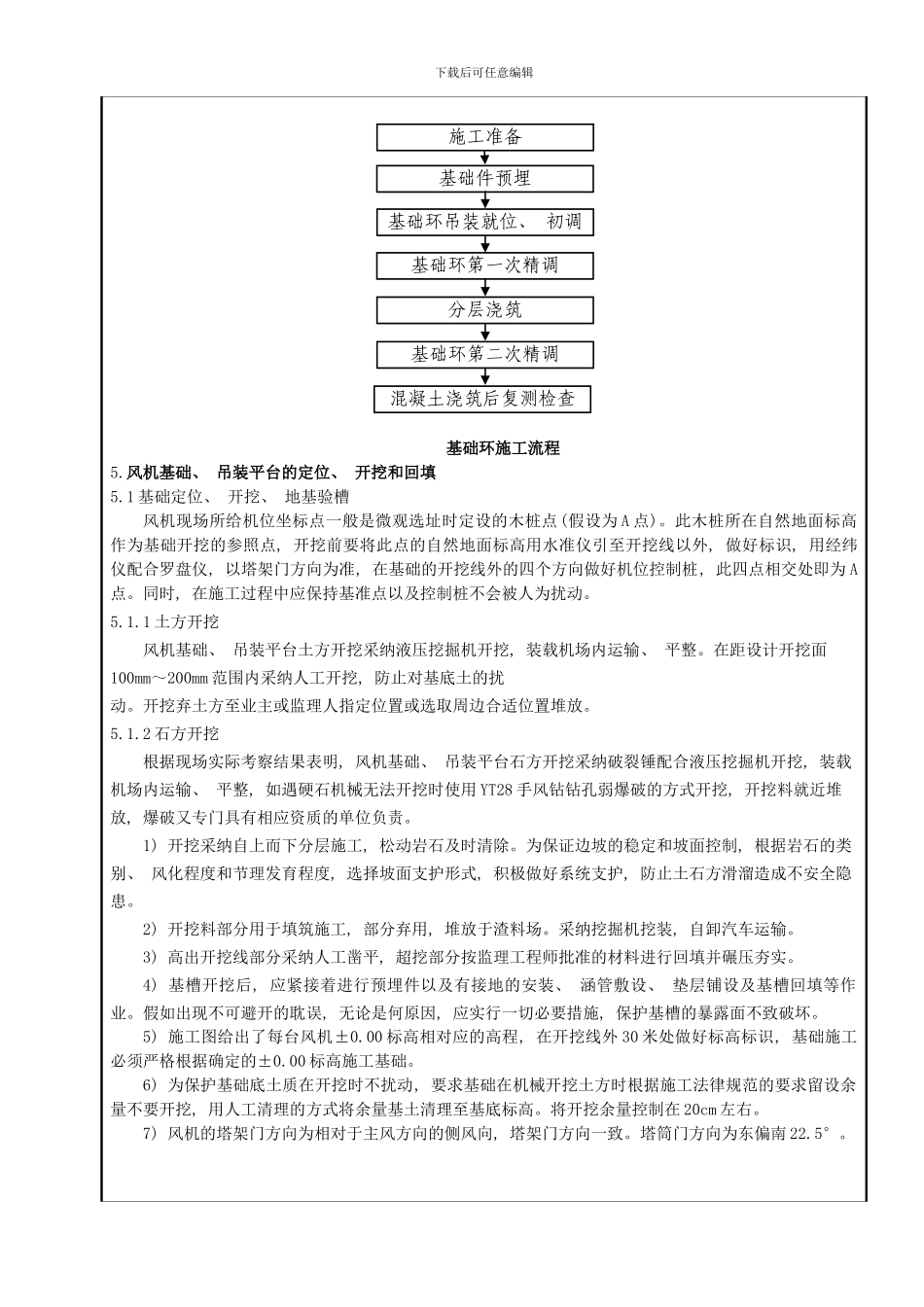

技术要求1) 风机基础施工: 根据甲方提供的基础设计图纸实施基础施工( 风机基础施工包括但不限于土方开挖、 钢筋绑扎、 模板支拆、 基础环支撑制作、 基础环二次转运、 基础环安装、 混凝土浇筑、 基础内预埋管( 或件) 、 基础回填等与基础施工相关的所有工作,满足设计要求)
2) 平台施工: 根据甲方提供的平台设计图纸修筑平台; 按图修筑挡土墙、 进行护坡面加固施工等, 并满足水土保持要求( 不包括树木种植) , 满足甲方大型设备进场施工要求

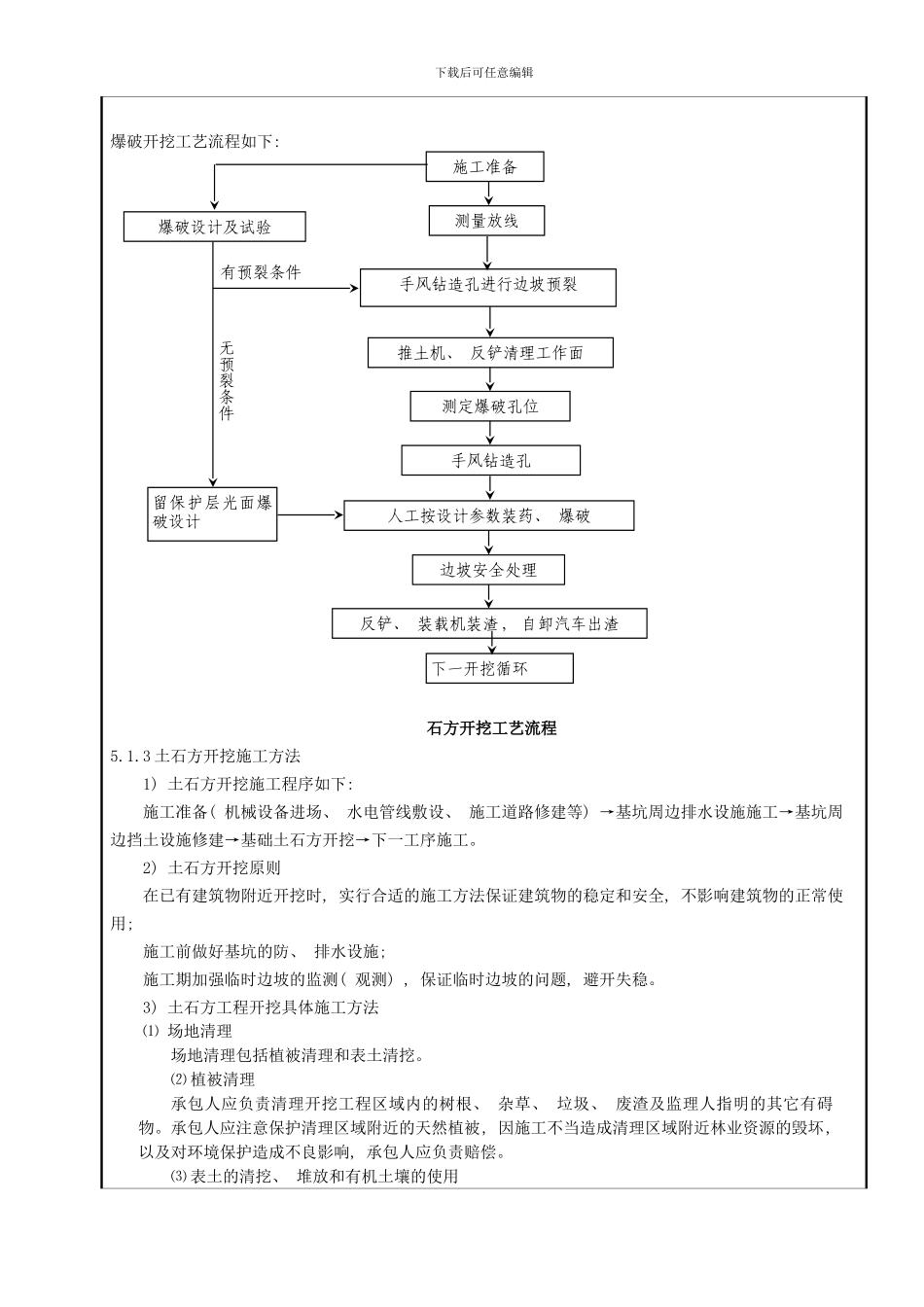

3) 平整施工: 设计图纸所示范围内的地面附属物破除与清运; 设计图纸所示范围内
