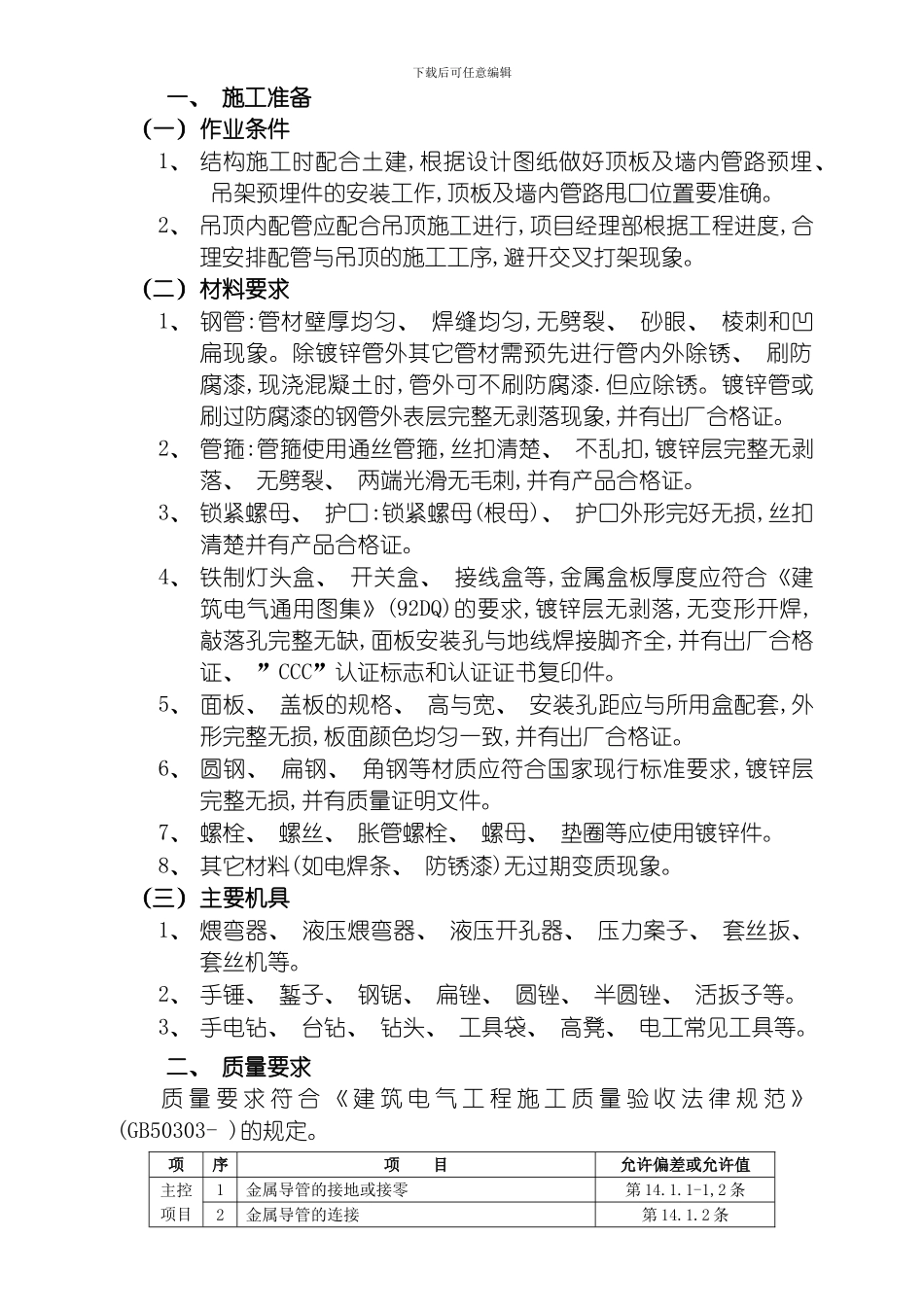

下载后可任意编辑一、 施工准备(一)作业条件1、 结构施工时配合土建,根据设计图纸做好顶板及墙内管路预埋、 吊架预埋件的安装工作,顶板及墙内管路甩口位置要准确
2、 吊顶内配管应配合吊顶施工进行,项目经理部根据工程进度,合理安排配管与吊顶的施工工序,避开交叉打架现象
(二)材料要求1、 钢管:管材壁厚均匀、 焊缝均匀,无劈裂、 砂眼、 棱刺和凹扁现象
除镀锌管外其它管材需预先进行管内外除锈、 刷防腐漆,现浇混凝土时,管外可不刷防腐漆
镀锌管或刷过防腐漆的钢管外表层完整无剥落现象,并有出厂合格证
2、 管箍:管箍使用通丝管箍,丝扣清楚、 不乱扣,镀锌层完整无剥落、 无劈裂、 两端光滑无毛刺,并有产品合格证
3、 锁紧螺母、 护口:锁紧螺母(根母)、 护口外形完好无损,丝扣清楚并有产品合格证
4、 铁制灯头盒、 开关盒、 接线盒等,金属盒板厚度应符合《建筑电气通用图集》(92DQ)的要求,镀锌层无剥落,无变形开焊,敲落孔完整无缺,面板安装孔与地线焊接脚齐全,并有出厂合格证、 ”CCC”认证标志和认证证书复印件
5、 面板、 盖板的规格、 高与宽、 安装孔距应与所用盒配套,外形完整无损,板面颜色均匀一致,并有出厂合格证
6、 圆钢、 扁钢、 角钢等材质应符合国家现行标准要求,镀锌层完整无损,并有质量证明文件
7、 螺栓、 螺丝、 胀管螺栓、 螺母、 垫圈等应使用镀锌件
8、 其它材料(如电焊条、 防锈漆)无过期变质现象
(三)主要机具1、 煨弯器、 液压煨弯器、 液压开孔器、 压力案子、 套丝扳、 套丝机等
2、 手锤、 錾子、 钢锯、 扁锉、 圆锉、 半圆锉、 活扳子等
3、 手电钻、 台钻、 钻头、 工具袋、 高凳、 电工常见工具等
二、 质量要求质 量 要 求 符 合 《 建 筑 电 气 工 程 施 工 质 量 验 收 法 律 规 范 》(GB50303- )的规
