下载后可任意编辑施工组织设计编制: 3 月 1 日下载后可任意编辑第一章、 编制依据
供水工程施设计施工图纸国家现行法律规范: 《建筑工程施工质量验收统一标准》GB50300- 《地基与基础工程施工及验收法律规范》、 《爆破安全规程》GB6722-86《水工建筑物岩石基础开挖工程施工技术法律规范》SL47-94《水电水利工程爆破放开施工技术法律规范》DL/T5135- 《土工试验规程》SD128-87《混凝土结构工程施工质量验收法律规范》GB50204-92《混凝土质量控制标准》GB50164-92《硅酸盐水泥、 普通硅酸盐水泥》GB175-92《预制混凝土构件质量检验评定标准》GBJ132-90第二章、 工程概况本工程为 安装 PE 给水管道约 53000 米, 阀门井 30 座
本工程计划日期为 90 日历天, 计划开工日期为: 3 月, 计划竣工日期为 6 月
工程质量达到: 现行国家施工质量验收法律规范, 一次性验收合格标准

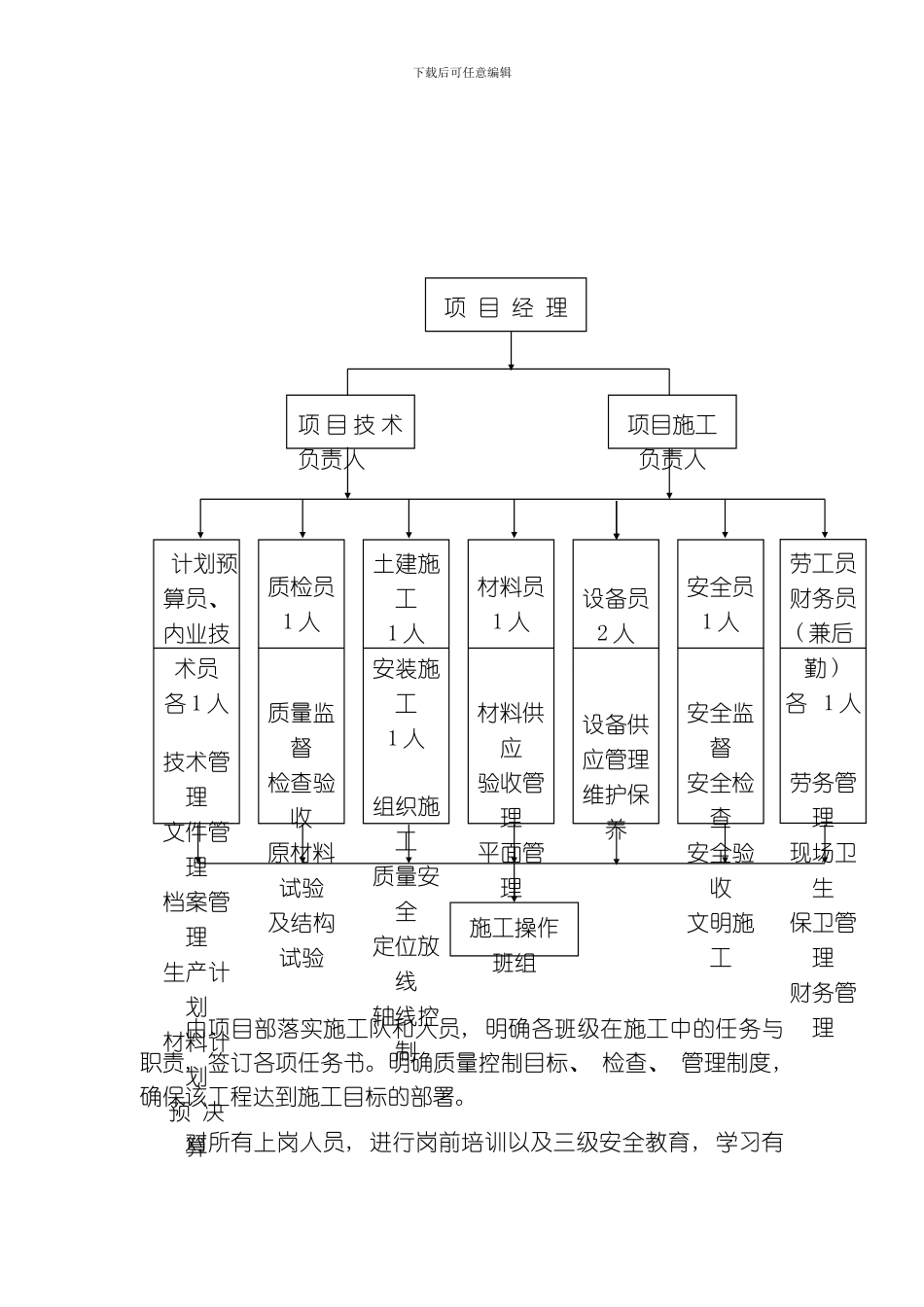

第三章、 施工准备第一节、 施工组织机构及人员配备本工程的组织机构图如下: 项 目 经 理 计划预算员、 内业技术员各 1 人技术管理文件管理档案管理生产计划材料计划预 决 算质检员1 人质量监督检查验收原材料试验及结构试验土建施工1 人安装施工1 人组织施工质量安全定位放线轴线控制材料员1 人材料供应验收管理平面管理 设备员2 人设备供应管理维护保养安全员1 人安全监督安全检查安全验收文明施工劳工员财务员( 兼后勤 )各 1 人 劳务管理现场卫生保卫管理财务管理项目施工负责人施工操作班组项 目 技 术负责人下载后可任意编辑由项目部落实施工队和人员, 明确各班级在施工中的任务与职责, 签订各项任务书
明确质量控制目标、 检查、 管理制度, 确保该工程达到施工目标的部署
对所有上岗人员, 进行岗前培训以及三级安全教育, 学习有下载后可任意编辑关安
