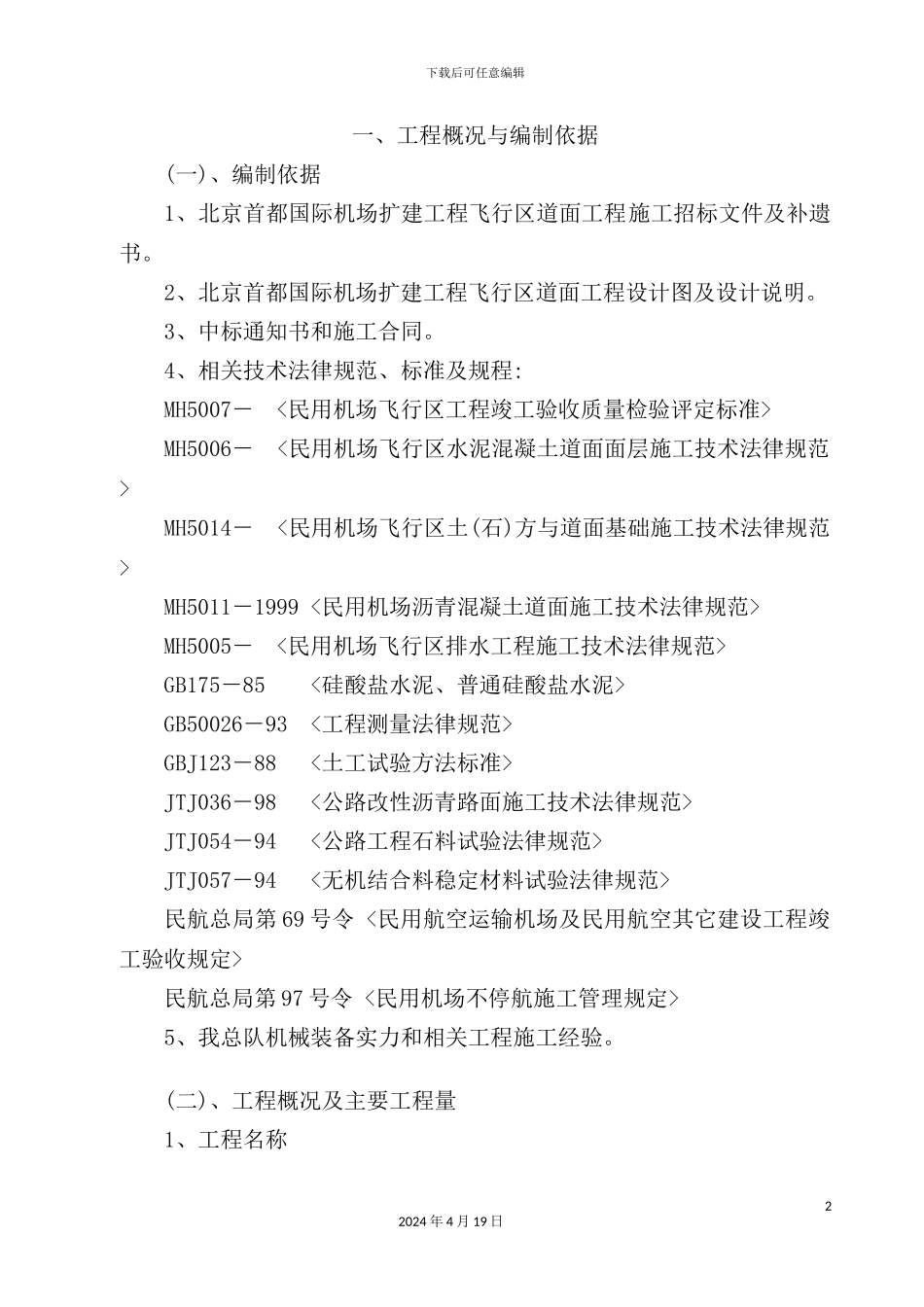

下载后可任意编辑国际机场扩建工程施工组织设计12024 年 4 月 19 日下载后可任意编辑一、工程概况与编制依据(一)、编制依据1、北京首都国际机场扩建工程飞行区道面工程施工招标文件及补遗书
2、北京首都国际机场扩建工程飞行区道面工程设计图及设计说明
3、中标通知书和施工合同
4、相关技术法律规范、标准及规程:MH5007- MH5006- MH5014- MH5011-1999 MH5005- GB175-85 GB50026-93 GBJ123-88 JTJ036-98 JTJ054-94 JTJ057-94 民航总局第 69 号令 民航总局第 97 号令 5、我总队机械装备实力和相关工程施工经验
(二)、工程概况及主要工程量1、工程名称22024 年 4 月 19 日下载后可任意编辑北京首都国际机场扩建工程飞行区道面工程 FB-2 合同段
2、工程地点位于 T3A 航站楼东侧新建滑行道西侧的停机坪及联络滑行道部分
3、气象条件北京地区属典型暖温带、半湿润半干旱大陆性气候,夏季炎热多雨,冬季寒冷干燥
年平均气温 11-12℃,7 月份平均气温 25~26℃,1 月份平均气温约-4~5℃;北京地区为季风区,风向有明显的季节变化,冬季以西北风为主,夏季多偏南风,春秋为南北风向转换季节;年最大风速 22m/s,7月份最大风速 14m/s,1 月份最大风速为 20m/s,北京地区年降水量 550~660mm,降水量季节性变化大,年降水量 80%以上集中在汛期(6-9 月份),夏季降水量可达 400~450mm,冬季降水量 10mm 左右
冬季不利水泥砼的施工,本地区的地基土的标准冻深为 0
4、主要设计指标水泥混凝土设计 28 天抗折强度为 5
0MPa,抗冻标号不低于 F200
水泥碎石基层 7 天浸水抗压强度设计值为 4MPa

5、本标段主要工程量序号工程名称单位数
