下载后可任意编辑圆管涵施工方案1下载后可任意编辑K84+455

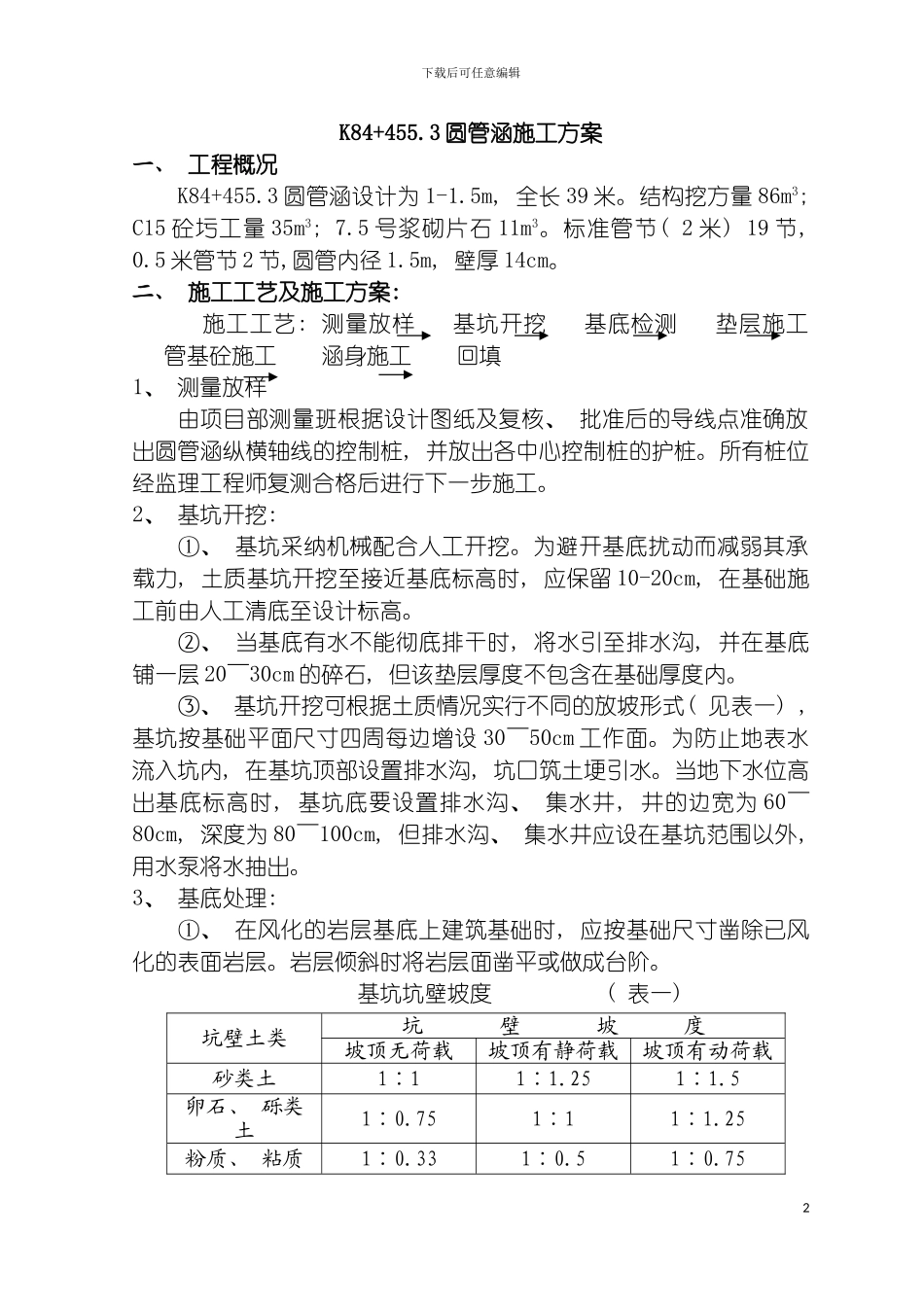

3 圆管涵施工方案一、 工程概况K84+455
3 圆管涵设计为 1-1
5m, 全长 39 米
结构挖方量 86m3; C15 砼圬工量 35m3; 7
5 号浆砌片石 11m3
标准管节( 2 米) 19 节, 0
5 米管节 2 节,圆管内径 1
5m, 壁厚 14cm
二、 施工工艺及施工方案: 施工工艺: 测量放样 基坑开挖 基底检测 垫层施工 管基砼施工 涵身施工 回填1、 测量放样由项目部测量班根据设计图纸及复核、 批准后的导线点准确放出圆管涵纵横轴线的控制桩, 并放出各中心控制桩的护桩
所有桩位经监理工程师复测合格后进行下一步施工
2、 基坑开挖: ①、 基坑采纳机械配合人工开挖
为避开基底扰动而减弱其承载力, 土质基坑开挖至接近基底标高时, 应保留 10-20cm, 在基础施工前由人工清底至设计标高
②、 当基底有水不能彻底排干时, 将水引至排水沟, 并在基底铺一层 20~30cm 的碎石, 但该垫层厚度不包含在基础厚度内
③、 基坑开挖可根据土质情况实行不同的放坡形式( 见表一) , 基坑按基础平面尺寸四周每边增设 30~50cm 工作面
为防止地表水流入坑内, 在基坑顶部设置排水沟, 坑口筑土埂引水
当地下水位高出基底标高时, 基坑底要设置排水沟、 集水井, 井的边宽为 60~80cm, 深度为 80~100cm, 但排水沟、 集水井应设在基坑范围以外, 用水泵将水抽出
3、 基底处理: ①、 在风化的岩层基底上建筑基础时, 应按基础尺寸凿除已风化的表面岩层
岩层倾斜时将岩层面凿平或做成台阶

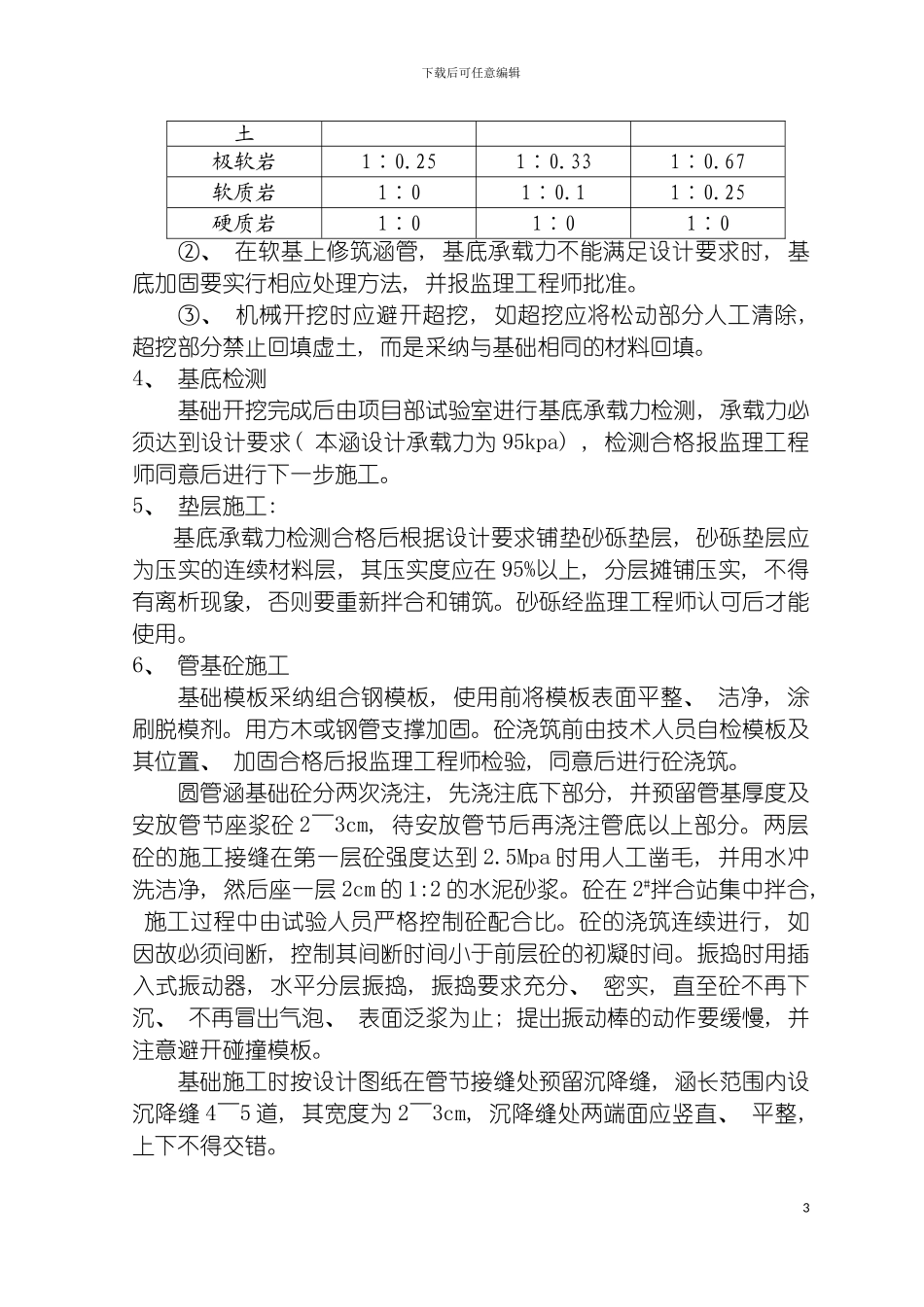

基坑坑壁坡度 ( 表一) 坑壁土类坑 壁 坡 度坡顶无荷载坡顶有静荷载坡顶有动荷载砂类土1∶11∶1
5卵石、 砾类土1∶0
751∶11∶1
25粉质、 粘质1∶0
