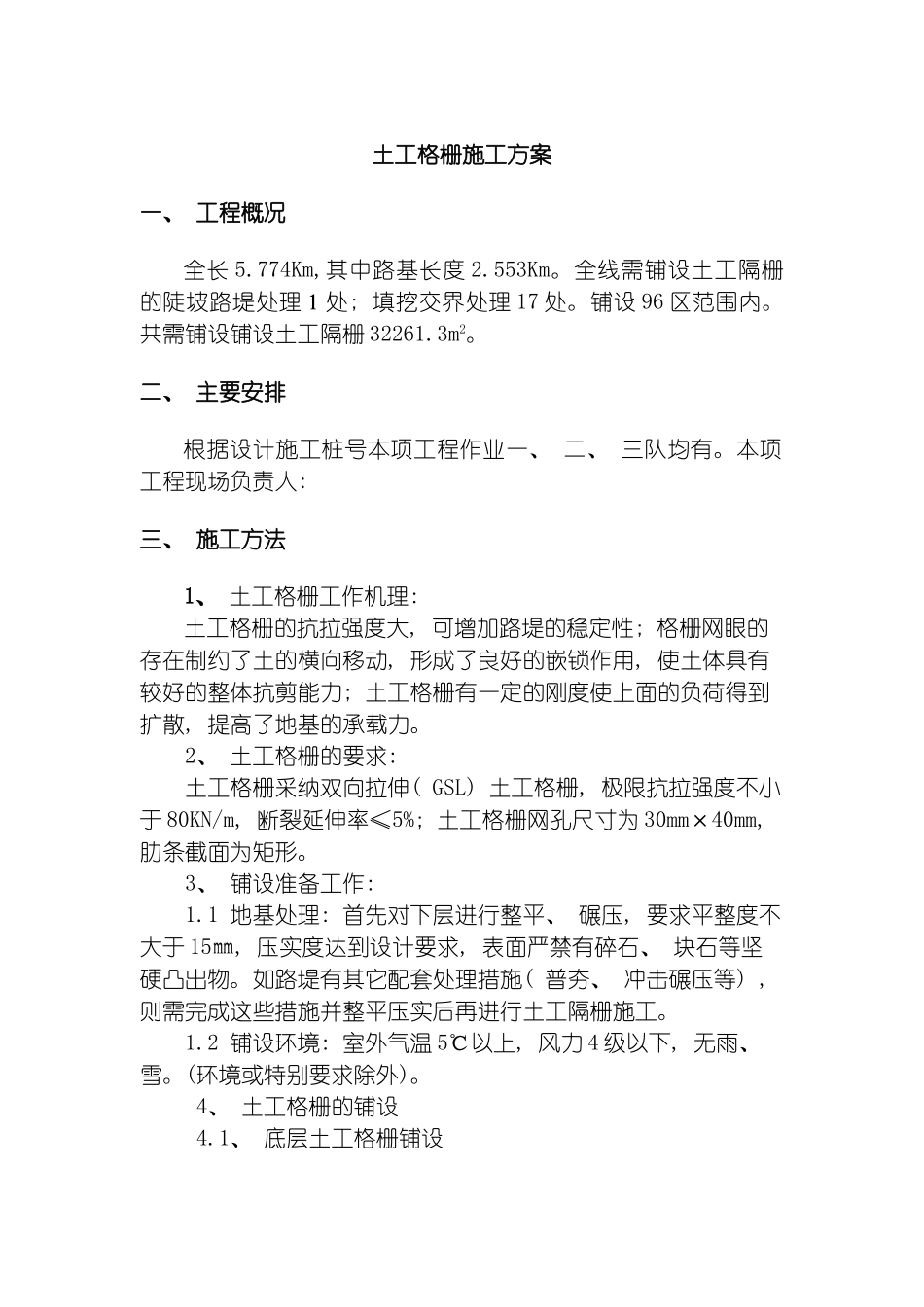

下载后可任意编辑土工格栅施工方案1土工格栅施工方案一、 工程概况全长 5
774Km,其中路基长度 2
全线需铺设土工隔栅的陡坡路堤处理1处; 填挖交界处理 17 处
铺设 96 区范围内
共需铺设铺设土工隔栅 32261
二、 主要安排根据设计施工桩号本项工程作业一、 二、 三队均有
本项工程现场负责人: 三、 施工方法1、 土工格栅工作机理: 土工格栅的抗拉强度大, 可增加路堤的稳定性; 格栅网眼的存在制约了土的横向移动, 形成了良好的嵌锁作用, 使土体具有较好的整体抗剪能力; 土工格栅有一定的刚度使上面的负荷得到扩散, 提高了地基的承载力
2、 土工格栅的要求: 土工格栅采纳双向拉伸( GSL) 土工格栅, 极限抗拉强度不小于 80KN/m, 断裂延伸率≤5%; 土工格栅网孔尺寸为 30mm×40mm, 肋条截面为矩形
3、 铺设准备工作: 1
1 地基处理: 首先对下层进行整平、 碾压, 要求平整度不大于 15㎜, 压实度达到设计要求, 表面严禁有碎石、 块石等坚硬凸出物
如路堤有其它配套处理措施( 普夯、 冲击碾压等) , 则需完成这些措施并整平压实后再进行土工隔栅施工
2 铺设环境: 室外气温 5℃以上, 风力 4 级以下, 无雨、 雪
(环境或特别要求除外)
4、 土工格栅的铺设4

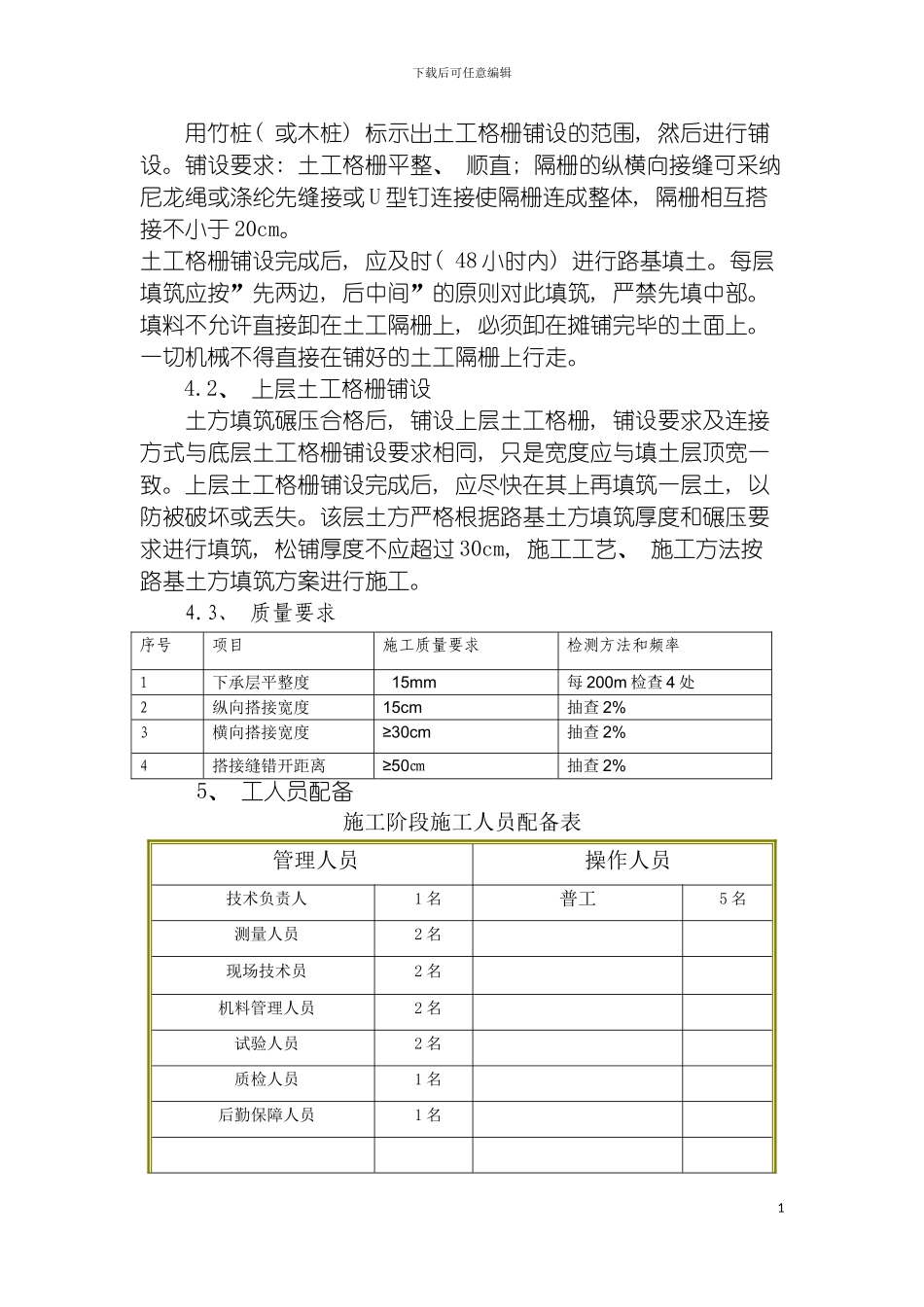

1、 底层土工格栅铺设下载后可任意编辑用竹桩( 或木桩) 标示出土工格栅铺设的范围, 然后进行铺设
铺设要求: 土工格栅平整、 顺直; 隔栅的纵横向接缝可采纳尼龙绳或涤纶先缝接或 U 型钉连接使隔栅连成整体, 隔栅相互搭接不小于 20cm
土工格栅铺设完成后, 应及时( 48 小时内) 进行路基填土
每层填筑应按”先两边, 后中间”的原则对此填筑, 严禁先填中部
填料不允许直接卸在土工隔栅上, 必须卸在摊铺完毕的土面上
一切机械不得直接在铺好的土工隔栅上行走
