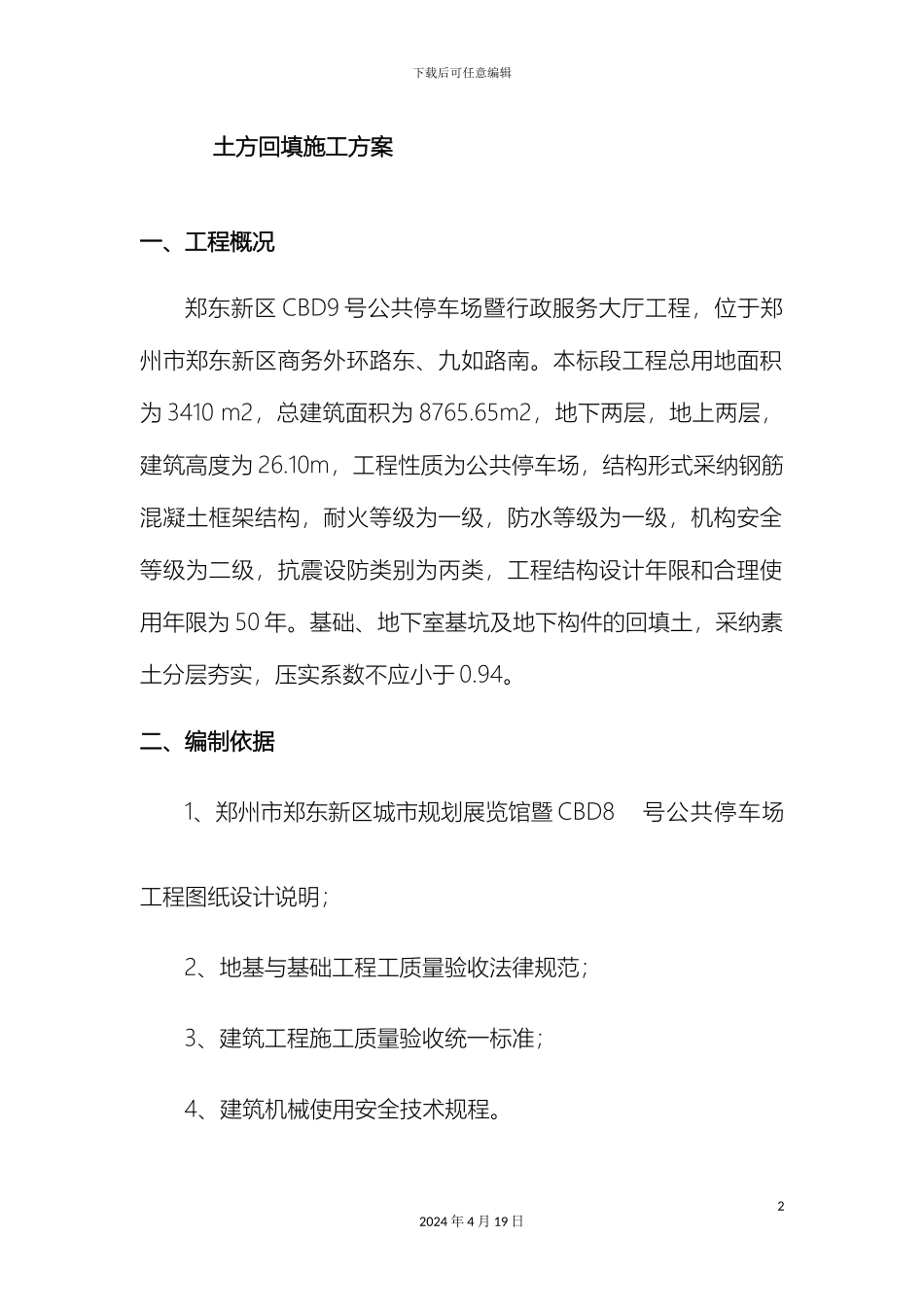

下载后可任意编辑土方回填施工方案文案12024 年 4 月 19 日下载后可任意编辑 土方回填施工方案一、工程概况郑东新区 CBD9 号公共停车场暨行政服务大厅工程,位于郑州市郑东新区商务外环路东、九如路南
本标段工程总用地面积为 3410 m2,总建筑面积为 8765
65m2,地下两层,地上两层,建筑高度为 26
10m,工程性质为公共停车场,结构形式采纳钢筋混凝土框架结构,耐火等级为一级,防水等级为一级,机构安全等级为二级,抗震设防类别为丙类,工程结构设计年限和合理使用年限为 50 年
基础、地下室基坑及地下构件的回填土,采纳素土分层夯实,压实系数不应小于 0
二、编制依据1、郑州市郑东新区城市规划展览馆暨 CBD8号公共停车场工程图纸设计说明;2、地基与基础工程工质量验收法律规范;3、建筑工程施工质量验收统一标准;4、建筑机械使用安全技术规程

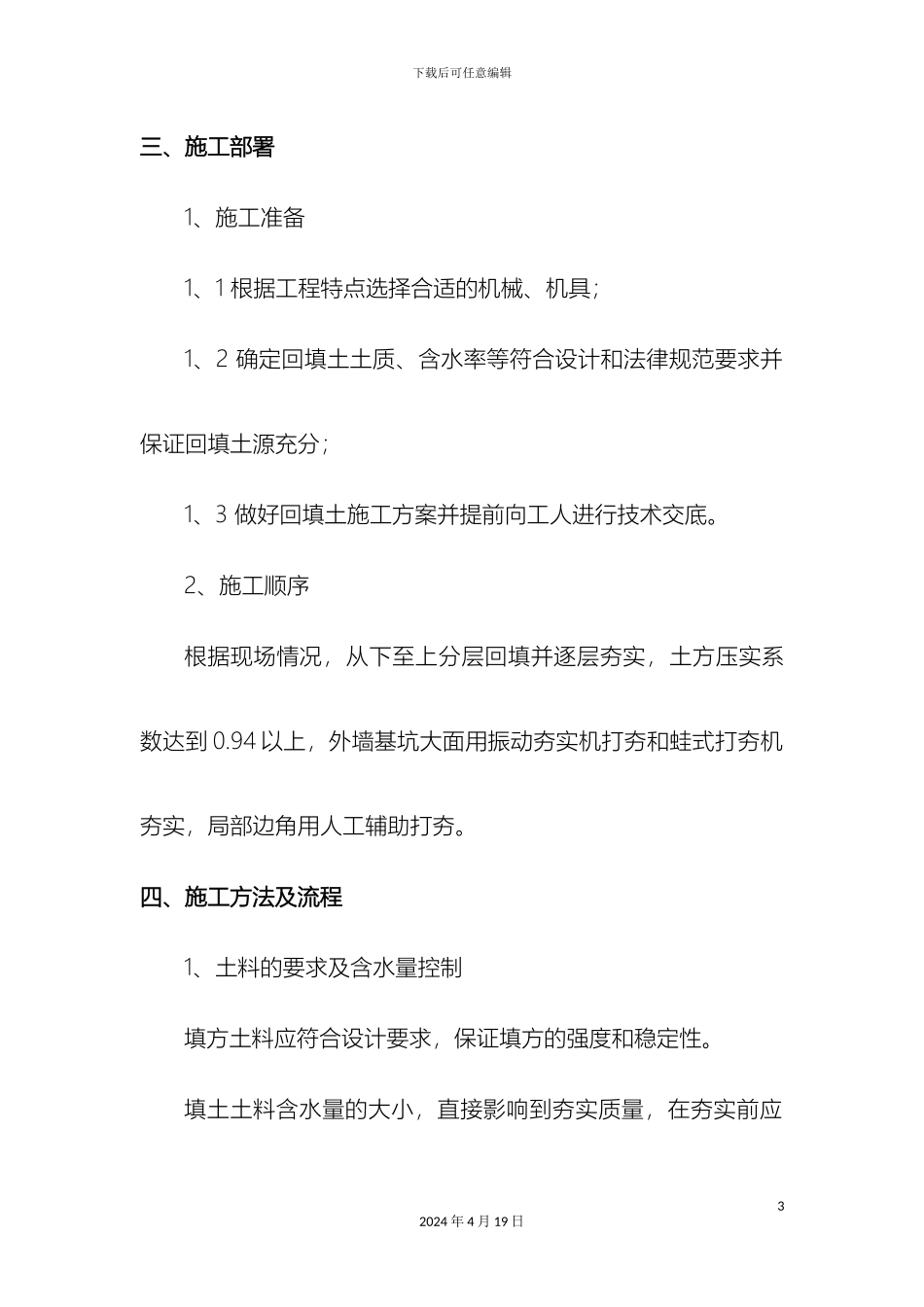

22024 年 4 月 19 日下载后可任意编辑三、施工部署1、施工准备1、1 根据工程特点选择合适的机械、机具;1、2 确定回填土土质、含水率等符合设计和法律规范要求并保证回填土源充分;1、3 做好回填土施工方案并提前向工人进行技术交底
2、施工顺序根据现场情况,从下至上分层回填并逐层夯实,土方压实系数达到 0
94 以上,外墙基坑大面用振动夯实机打夯和蛙式打夯机夯实,局部边角用人工辅助打夯
四、施工方法及流程1、土料的要求及含水量控制填方土料应符合设计要求,保证填方的强度和稳定性
填土土料含水量的大小,直接影响到夯实质量,在夯实前应32024 年 4 月 19 日下载后可任意编辑先试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数
含水量过小,夯压不实;含水量过大,则易成橡皮土
土料含水量一般以手握成团,落地开花为适宜
当含水量过大,应实行翻松、晾干、风干、换土回填、掺入干土或其它吸水性材料等措施;假如土料过
