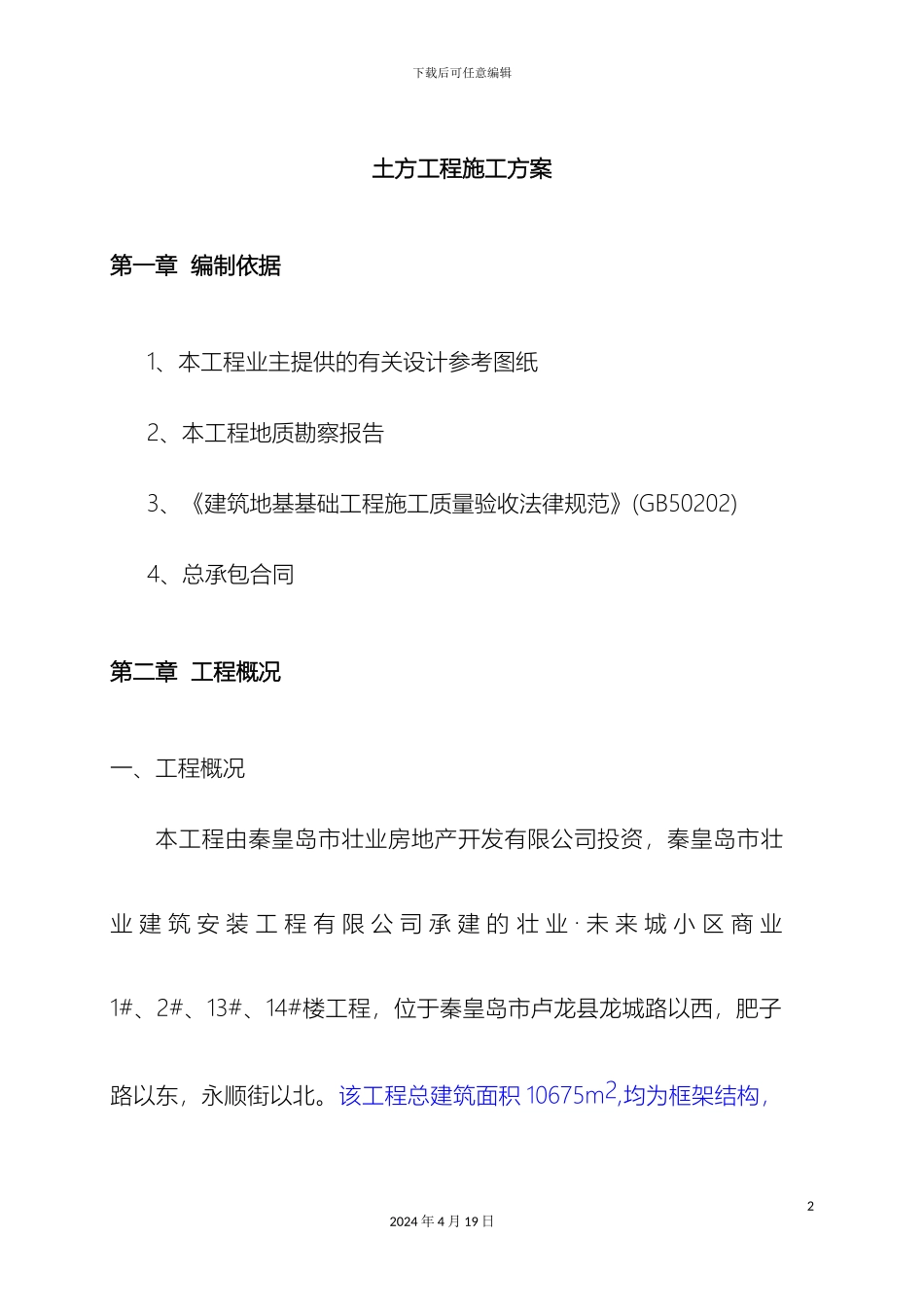

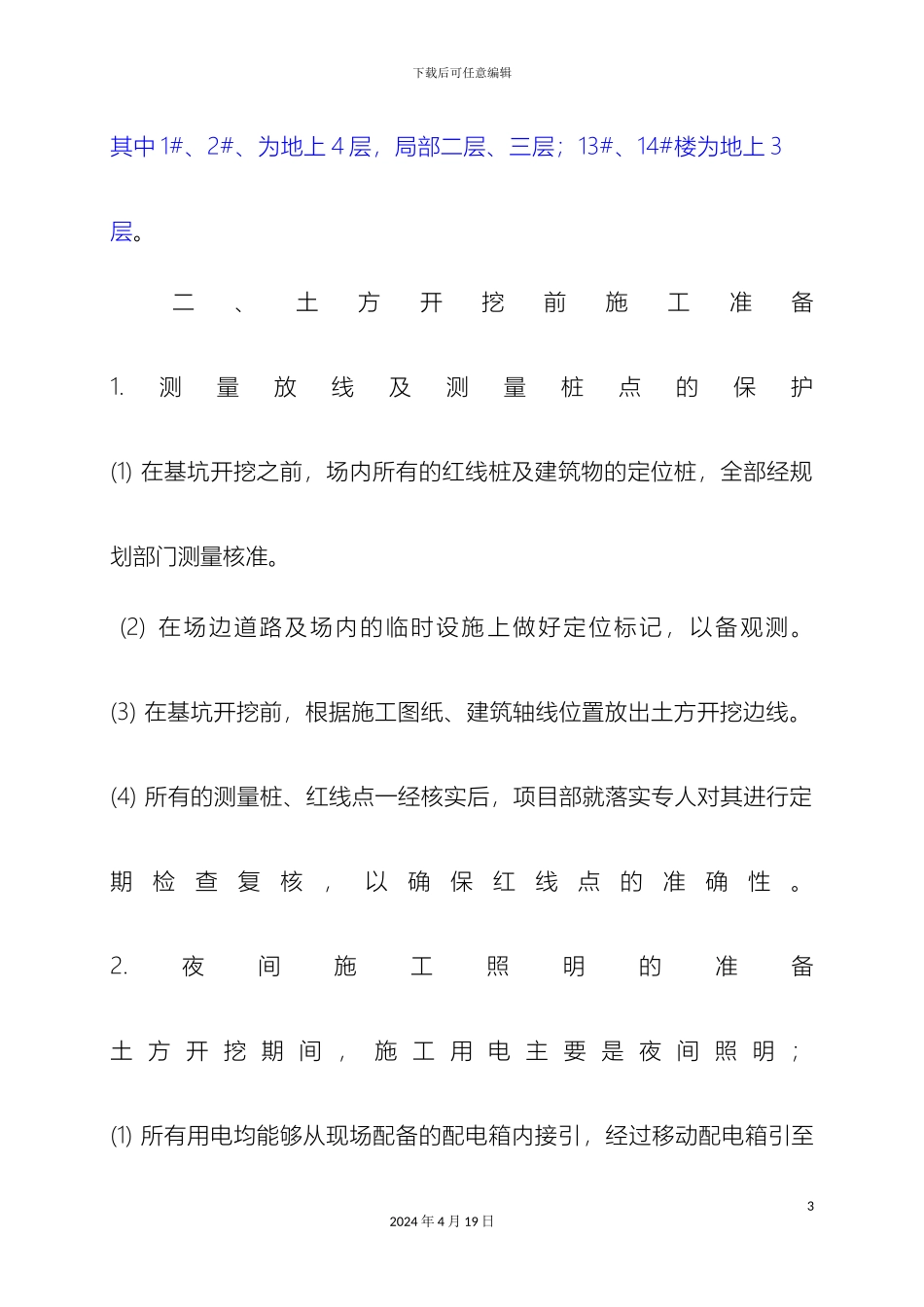

下载后可任意编辑土方开挖施工方案资料12024 年 4 月 19 日下载后可任意编辑土方工程施工方案第一章 编制依据1、本工程业主提供的有关设计参考图纸2、本工程地质勘察报告3、《建筑地基基础工程施工质量验收法律规范》(GB50202)4、总承包合同第二章 工程概况一、工程概况本工程由秦皇岛市壮业房地产开发有限公司投资,秦皇岛市壮业 建 筑 安 装 工 程 有 限 公 司 承 建 的 壮 业 · 未 来 城 小 区 商 业1#、2#、13#、14#楼工程,位于秦皇岛市卢龙县龙城路以西,肥子路以东,永顺街以北。该工程总建筑面积 10675m2,均为框架结构,22024 年 4 月 19 日下载后可任意编辑其中 1#、2#、为地上 4 层,局部二层、三层;13#、14#楼为地上 3层。 二、土方开挖前施工准备1.测量放线及测量桩点的保护(1) 在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准。 (2) 在场边道路及场内的临时设施 上做好定位标记,以备观测。(3) 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖边线。(4) 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。2.夜间施工照明的准备土 方 开 挖 期 间 , 施 工 用 电 主 要 是 夜 间 照 明 ;(1) 所有用电均能够从现场配备的配电箱内接引,经过移动配电箱引至32024 年 4 月 19 日下载后可任意编辑土方开挖区域,但施工用电必须由值班电工专门负责,禁止操作工人随意更改、移动。(2) 整个施工现场的夜间照明经过安置的 2 个 5KW 大灯具提供照明。(3) 现场大门口,边坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。3.主要机具:挖掘机(带破裂头)、运输车辆、风镐、尖、平头铁锹、手锤、手推车、铁镐、撬棍、钢尺、小线等。4.作业条件: (1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。 (2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。42024 年 4 月 19 日下载后可任意编辑 (3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。 (4)夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。 (5)熟悉图纸,做好技术交底。5.操作工艺...
