下载后可任意编辑坡屋面挂瓦施工方案12024 年 4 月 19 日下载后可任意编辑坡屋面挂瓦施工方案一、工程概况: 该工程屋面包括平屋面、斜屋面
屋面防水层采纳两道 SBS 改性沥青防水 卷 材 , 平 屋 面 面 层 为 细 石 砼 保 护 层
斜 屋 面 为 挂 瓦 屋 面
施工顺序 斜屋面:基层清理→找坡层→防水层→钉挂瓦条→挂瓦→细部处理 →检查验收→淋水试验
主要施工方法 3
1找坡层(最薄处20厚水泥砂浆找坡) 3
1 配合比:1∶2
5(水泥∶砂) 3
2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和法律规范规定
3 留置分格缝(兼做排气道):每 5m 见方留 10 宽缝,缝内敷设22024 年 4 月 19 日下载后可任意编辑Φ50PVC 管,管身周体打孔,作为排气通道

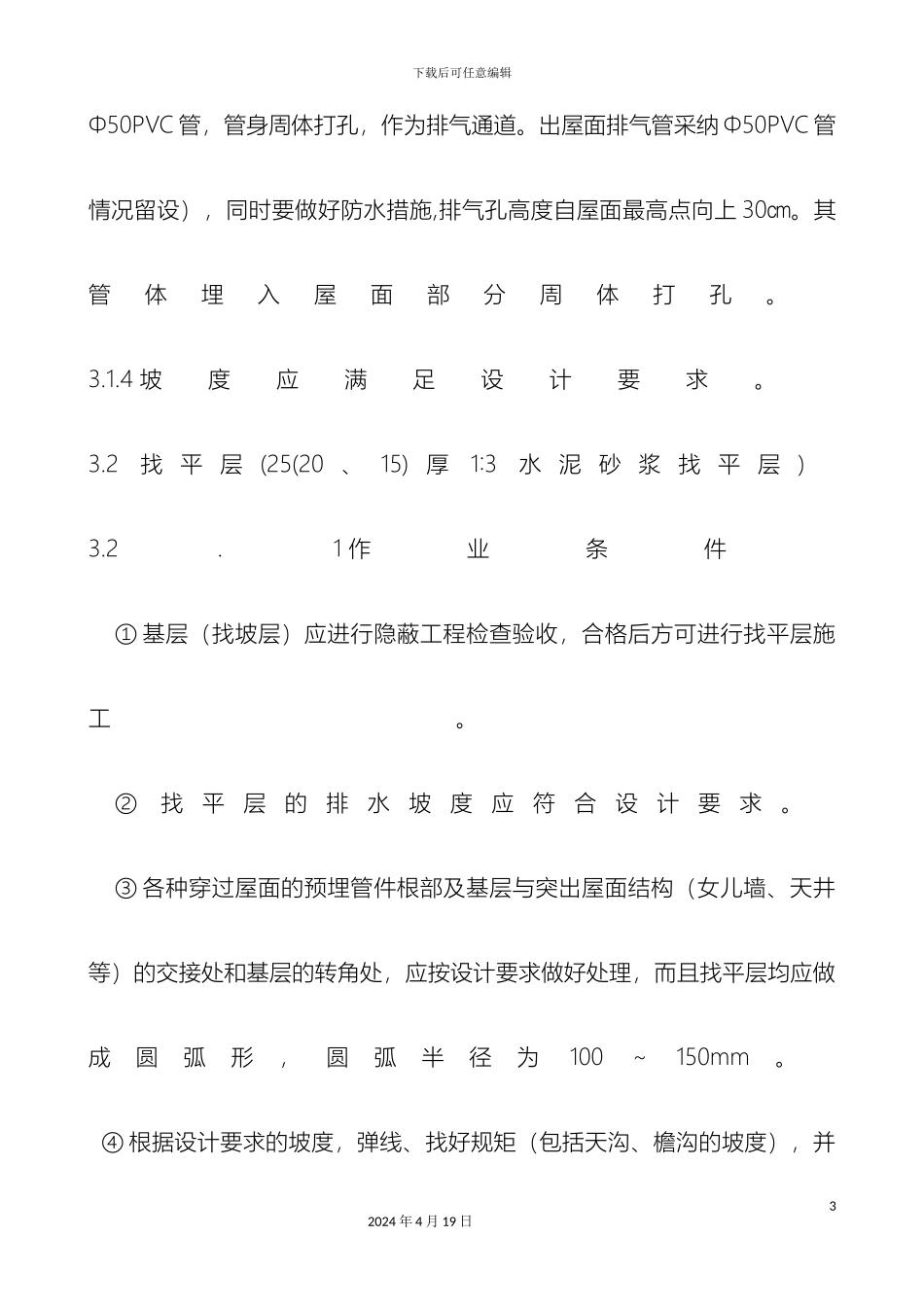

出屋面排气管采纳 Φ50PVC 管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上 30㎝
其管体埋入屋面部分周体打孔
4 坡度应满足设计要求
2找 平 层 (25(20 、 15) 厚1∶3水 泥 砂 浆 找 平 层 ) 3
2.1 作业条件 ① 基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工
②找平层的排水坡度应符合设计要求
③ 各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,而且找平层均应做成圆弧形,圆弧半径为100~150mm
④ 根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并32024 年 4 月 19 日下载后可任意编辑进 行彻底清理
2操作工艺 (1) 基 层 清 理 : 将 找 坡 层 上 面 的 杂 物 清 理 洁 净
(2) 冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲
