电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外脚手架技术交底

外脚手架技术交底_第1页
1/9
外脚手架技术交底_第2页
2/9
外脚手架技术交底_第3页
3/9

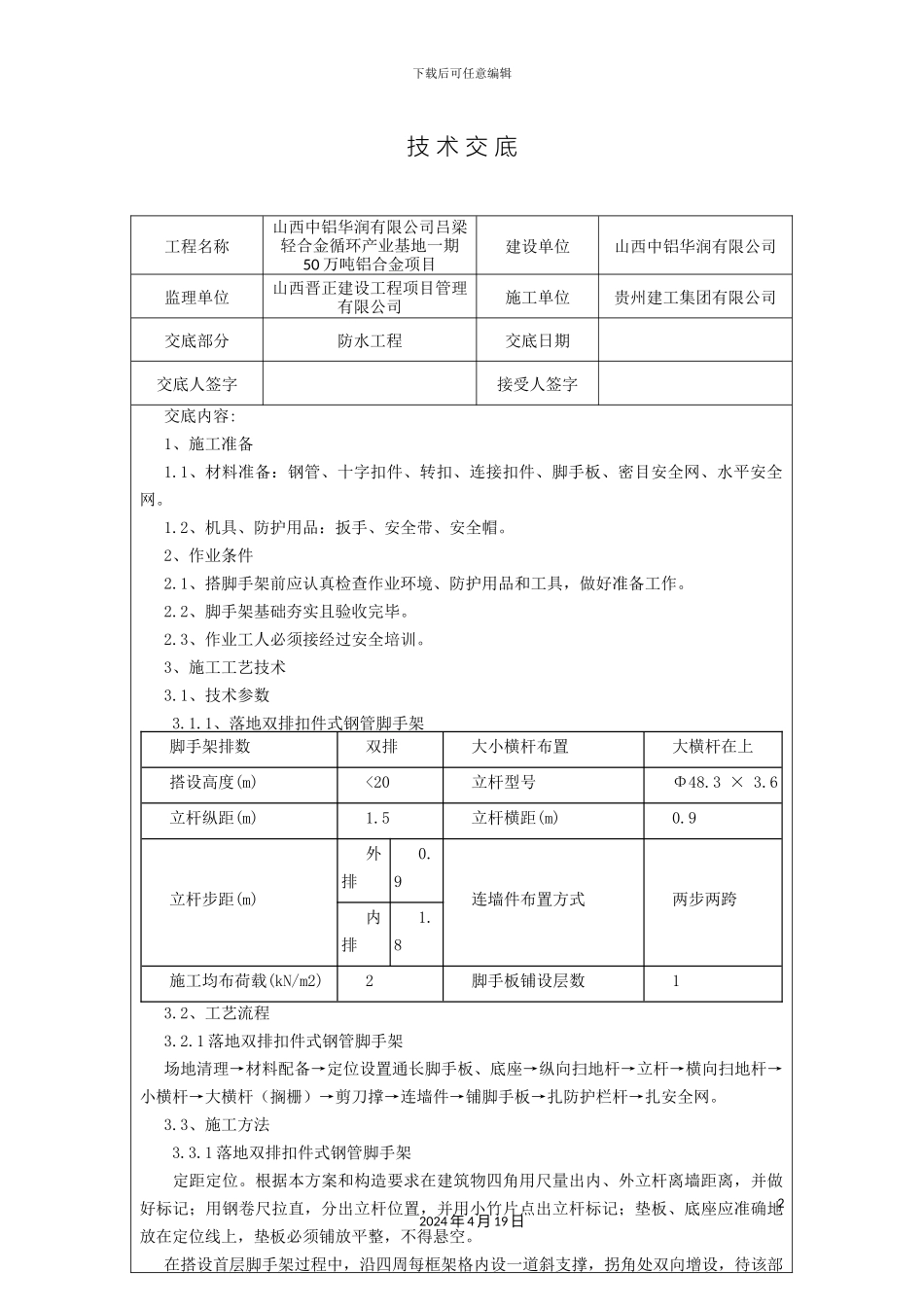

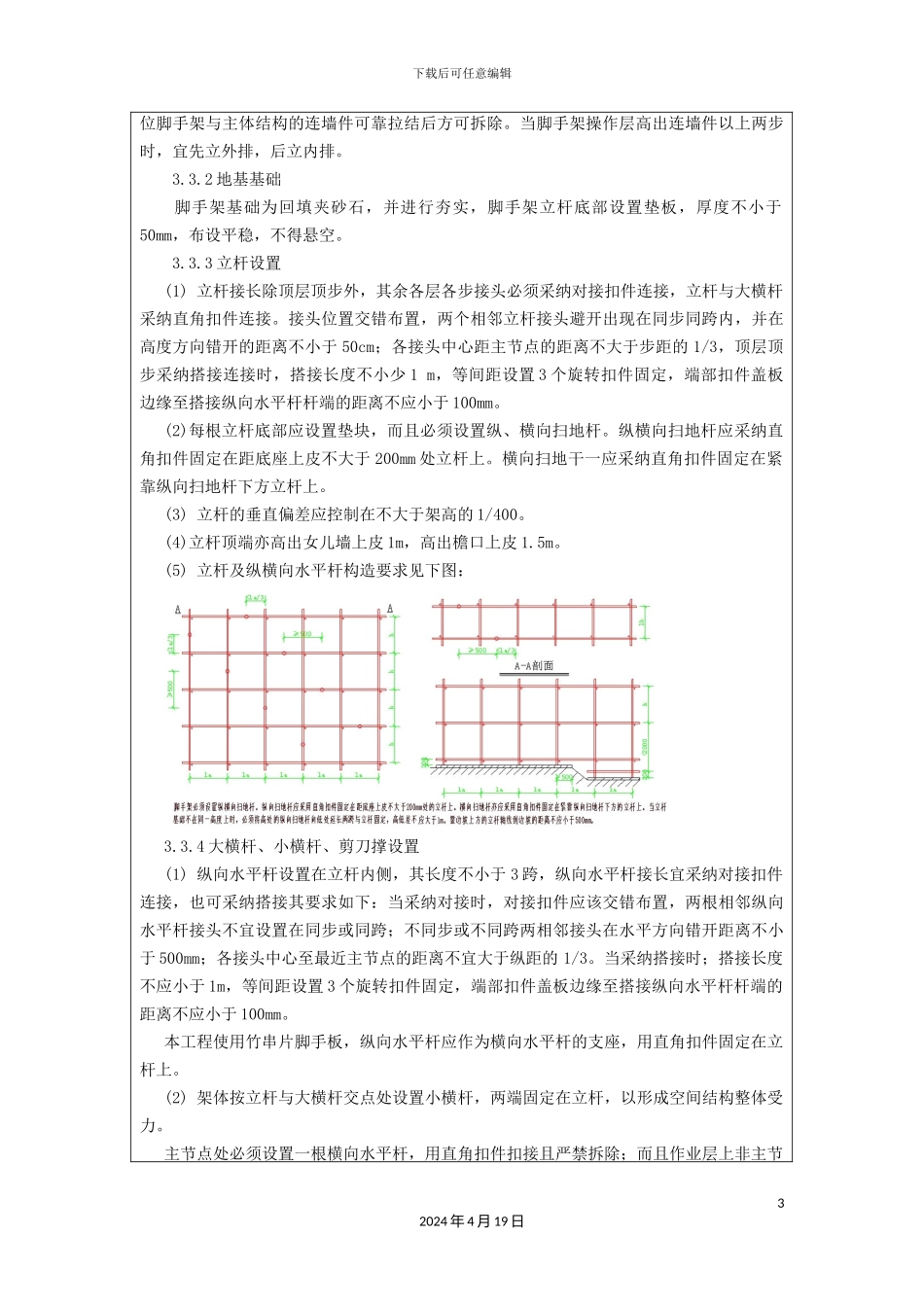

下载后可任意编辑外脚手架技术交底12024 年 4 月 19 日下载后可任意编辑技 术 交 底 22024 年 4 月 19 日工程名称山西中铝华润有限公司吕梁轻合金循环产业基地一期50 万吨铝合金项目建设单位山西中铝华润有限公司 监理单位山西晋正建设工程项目管理有限公司施工单位贵州建工集团有限公司交底部分防水工程交底日期交底人签字接受人签字交底内容:1、施工准备1.1、材料准备:钢管、十字扣件、转扣、连接扣件、脚手板、密目安全网、水平安全网。1.2、机具、防护用品:扳手、安全带、安全帽。2、作业条件2.1、搭脚手架前应认真检查作业环境、防护用品和工具,做好准备工作。2.2、脚手架基础夯实且验收完毕。2.3、作业工人必须接经过安全培训。3、施工工艺技术3.1、技术参数 3.1.1、落地双排扣件式钢管脚手架脚手架排数双排大小横杆布置大横杆在上搭设高度(m)<20立杆型号Φ48.3 × 3.6立杆纵距(m)1.5立杆横距(m)0.9立杆步距(m)外排0.9连墙件布置方式两步两跨内排1.8施工均布荷载(kN/m2)2脚手板铺设层数13.2、工艺流程3.2.1 落地双排扣件式钢管脚手架场地清理→材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。3.3、施工方法 3.3.1 落地双排扣件式钢管脚手架 定距定位。根据本方案和构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部下载后可任意编辑32024 年 4 月 19 日位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。 3.3.2 地基基础 脚手架基础为回填夹砂石,并进行夯实,脚手架立杆底部设置垫板,厚度不小于50mm,布设平稳,不得悬空。 3.3.3 立杆设置(1) 立杆接长除顶层顶步外,其余各层各步接头必须采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头位置交错布置,两个相邻立杆接头避开出现在同步同跨内,并在高度方向错开的距离不小于 50cm;各接头中心距主节点的距离不大于步距的 1/3,顶层顶步采纳搭接连接时,搭接长度不小少 1 m,等间距设置 3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外脚手架技术交底

一二三四传媒+ 关注
实名认证
内容提供者

大量资料供您选择,没有合适的可以联系小二。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
