下载后可任意编辑大理石地面施工工艺12024 年 4 月 19 日下载后可任意编辑1、施工准备(1)技术准备1)石材面层下的各层作法应已按设计要求施工并验收合格;2)样品已经得到认可

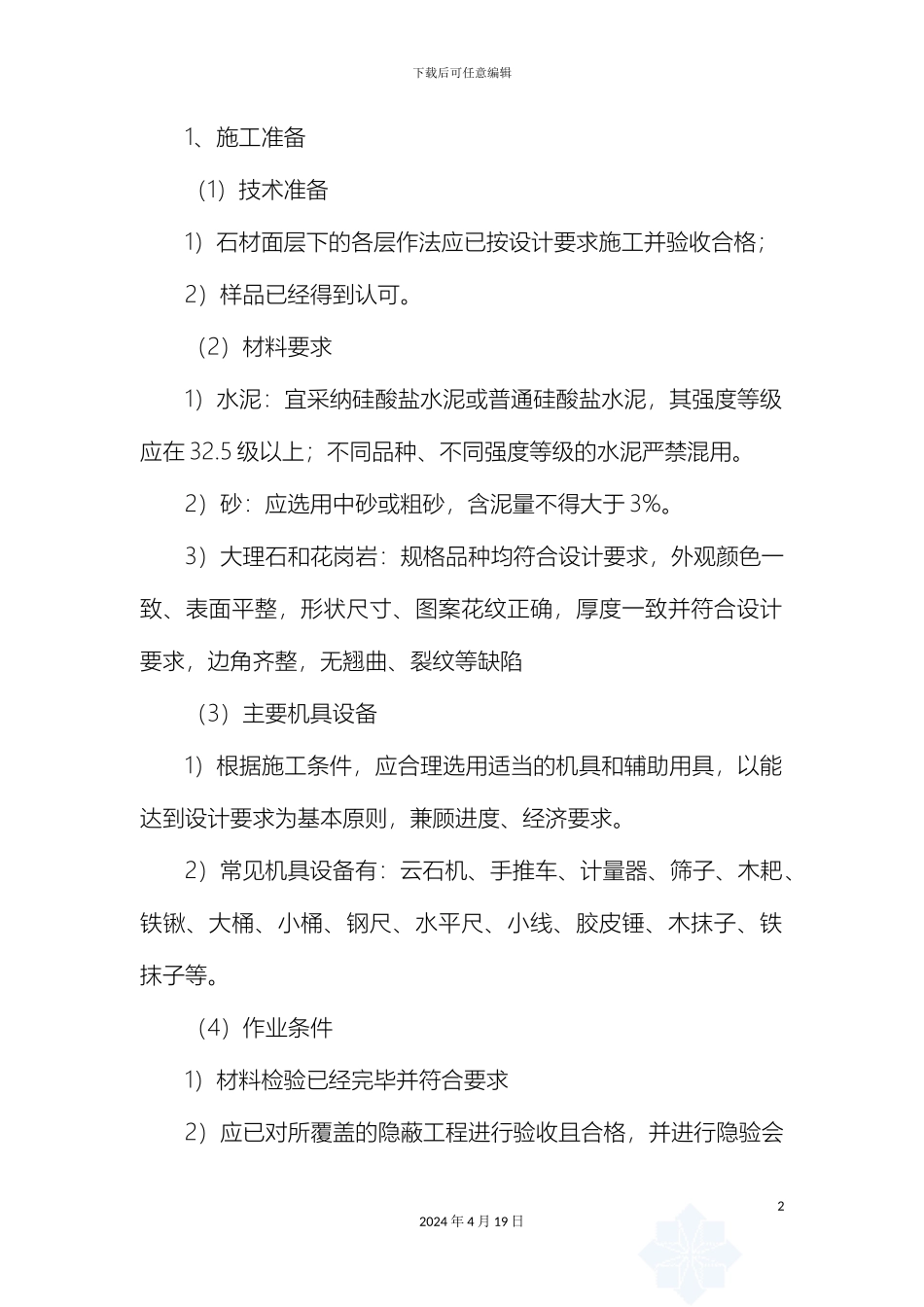

(2)材料要求1)水泥:宜采纳硅酸盐水泥或普通硅酸盐水泥,其强度等级应在 32
5 级以上;不同品种、不同强度等级的水泥严禁混用
2)砂:应选用中砂或粗砂,含泥量不得大于 3%
3)大理石和花岗岩:规格品种均符合设计要求,外观颜色一致、表面平整,形状尺寸、图案花纹正确,厚度一致并符合设计要求,边角齐整,无翘曲、裂纹等缺陷(3)主要机具设备1)根据施工条件,应合理选用适当的机具和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
2)常见机具设备有:云石机、手推车、计量器、筛子、木耙、铁锹、大桶、小桶、钢尺、水平尺、小线、胶皮锤、木抹子、铁抹子等
(4)作业条件1)材料检验已经完毕并符合要求2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐验会22024 年 4 月 19 日下载后可任意编辑签
3)施工前,应做好水平标志,以控制铺设的高度和厚度,可采纳竖尺、拉线、弹线等方法
4)对所有作业人员已进行了技术交底,特别工种必须持证上岗
5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求
6)竖向穿过地面的立管已安装完,并装有套管
如有防水层,基层和构造层已找坡,管根已做防水处理
7)门框安装到位,并经过验收
8)基层洁净,缺陷已处理完,并作隐蔽验收
5、施工工艺(1)工艺流程检验水泥、砂、石材质量→试验→技术交底→试拼编号→准备机具设备→找标高→基底处理→铺抹结合层砂浆→铺石材→养护→勾缝→检查验收(2)操作工艺1)试拼编号:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理试拼,将非整块板对称排放在房间靠墙部位,试拼后按两个方向编号排列,然后按编号码放整齐
