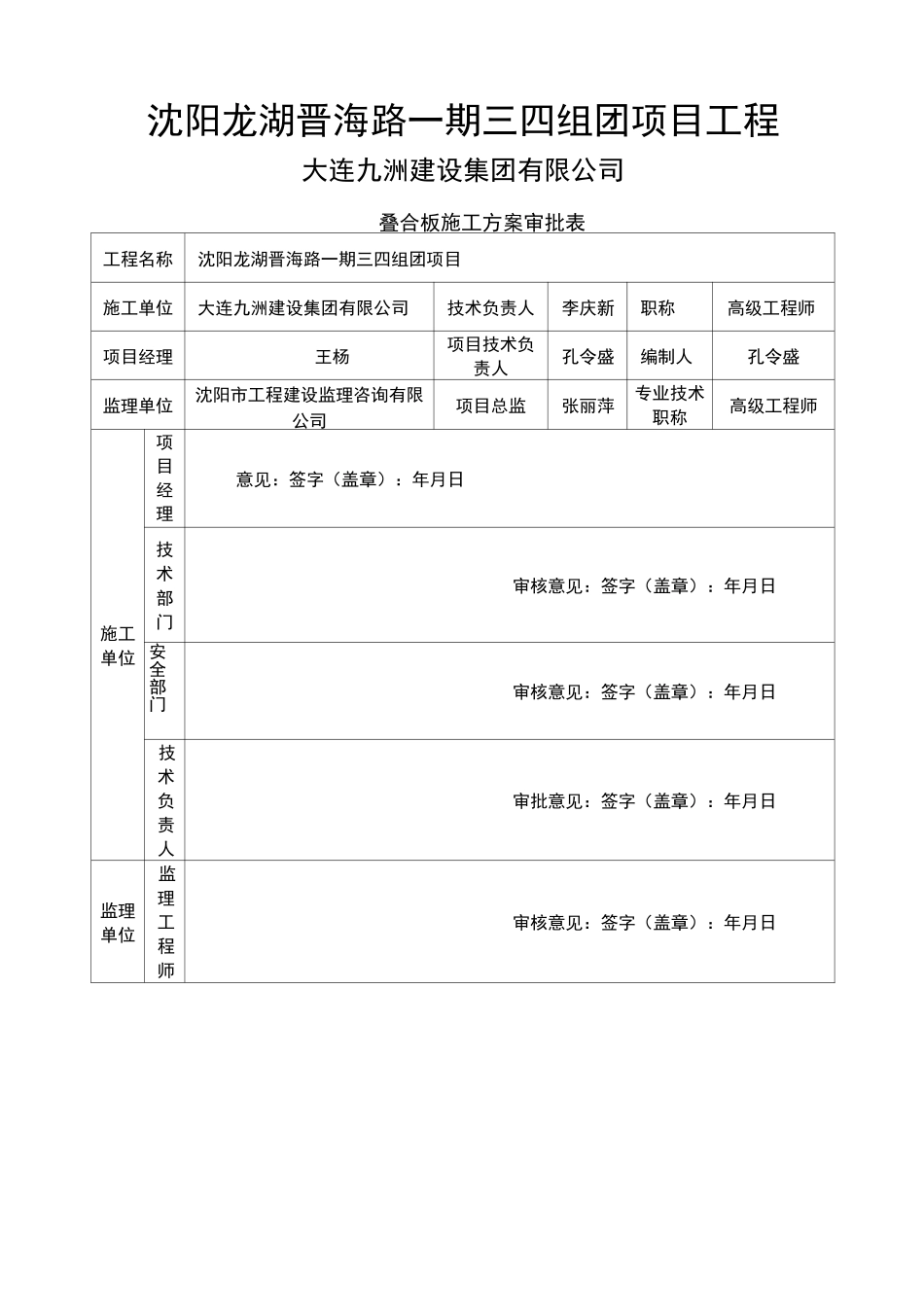

沈阳龙湖晋海路一期三四组团项目工程大连九洲建设集团有限公司叠合板施工方案审批表工程名称沈阳龙湖晋海路一期三四组团项目施工单位大连九洲建设集团有限公司技术负责人李庆新职称高级工程师项目经理王杨项目技术负责人孔令盛编制人孔令盛监理单位沈阳市工程建设监理咨询有限公司项目总监张丽萍专业技术职称高级工程师施工单位项目经理意见:签字(盖章):年月日技术部门审核意见:签字(盖章):年月日安全部门审核意见:签字(盖章):年月日技术负责人审批意见:签字(盖章):年月日监理单位监理工程师审核意见:签字(盖章):年月日总心监审批意见:签字(盖章):日年月建设单位审批意见:签字(盖章):年月日、编制依据二、工程概况三、重难点分析:四、人员组织:五、技术方案:六、质量控制:七安全措施八环保措施九、成品保护措施一、编制依据1、现行国家地方规范、规程、标准、图集;2、沈阳龙湖晋海路号项目三四组团项目 PC 拆分及制作图二、工程概况、工程名称:居住、商业(三期、四期)、建设地点:本工程位于沈阳市铁西区晋海路北侧,靖海路南侧,景山湖街西侧。、建设单位:沈阳恒嘉置业有限公司、设计单位:辽宁中远建筑设计有限公司、深化设计:沈阳现代建筑产业研究院有限公司沈阳龙湖晋海路一期三四组团项目 A3、A4、A9、A10、A15 楼,其中:楼号叠合楼板强度预制楼梯强度层叠合板层预制楼梯层叠合板层预制楼梯层叠合板层预制楼梯层叠合板层预制楼梯层叠合板层预制楼梯注:叠合板、预制楼梯型号详见深化图。三、重难点分析:、板端支座胡子筋与梁主筋或竖向钢筋位置冲突,无法安装到位。受箍筋或其它钢筋影响,梁主筋拆除较困难。解决方案叠合板板端外伸“胡子筋”在吊装前不得弯折,为方便现场预制板的安装,可根据实际情况,将梁封闭箍筋弯钩放置在下方,方便上部主筋的拆装注:当遇到墙体纵筋、梁箍筋时“胡子筋”可按 1:6 水平弯折,错过墙体纵筋和梁箍筋,胡子筋严禁竖向弯折。2、墙体钢筋偏位容易造成叠合板安装困难(墙体及连梁钢筋稍有偏位,将会导致叠合板无法下落)解决方案:在墙体钢筋绑扎时采用双卡定位,保证墙体钢筋保护层厚度。混凝土浇筑过程中安排专人看筋。、叠合板标高控制,剪力墙上口不平或完成面标高高于叠合板板底标高,导致叠合板无法下落至相应标高。解决方案:①剪力墙混凝土浇筑前,标高控制在叠合板底往上〜处,剪力墙模板拆除后,在叠合板板底标高下处位置弹线,人工沿线进行切割、剔...
