电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

学院道路施工组织设计模板

学院道路施工组织设计模板_第1页
1/40
学院道路施工组织设计模板_第2页
2/40
学院道路施工组织设计模板_第3页
3/40

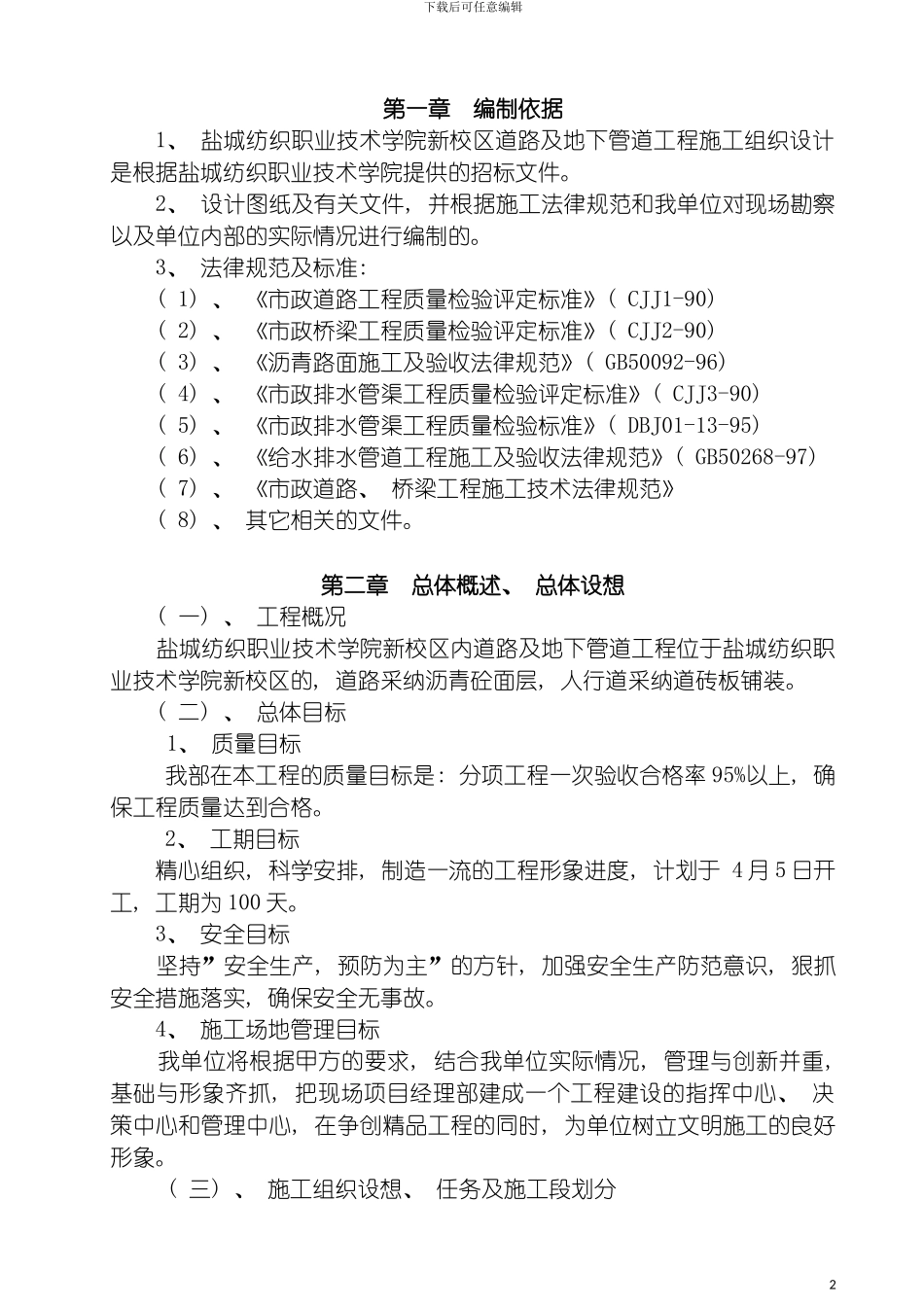

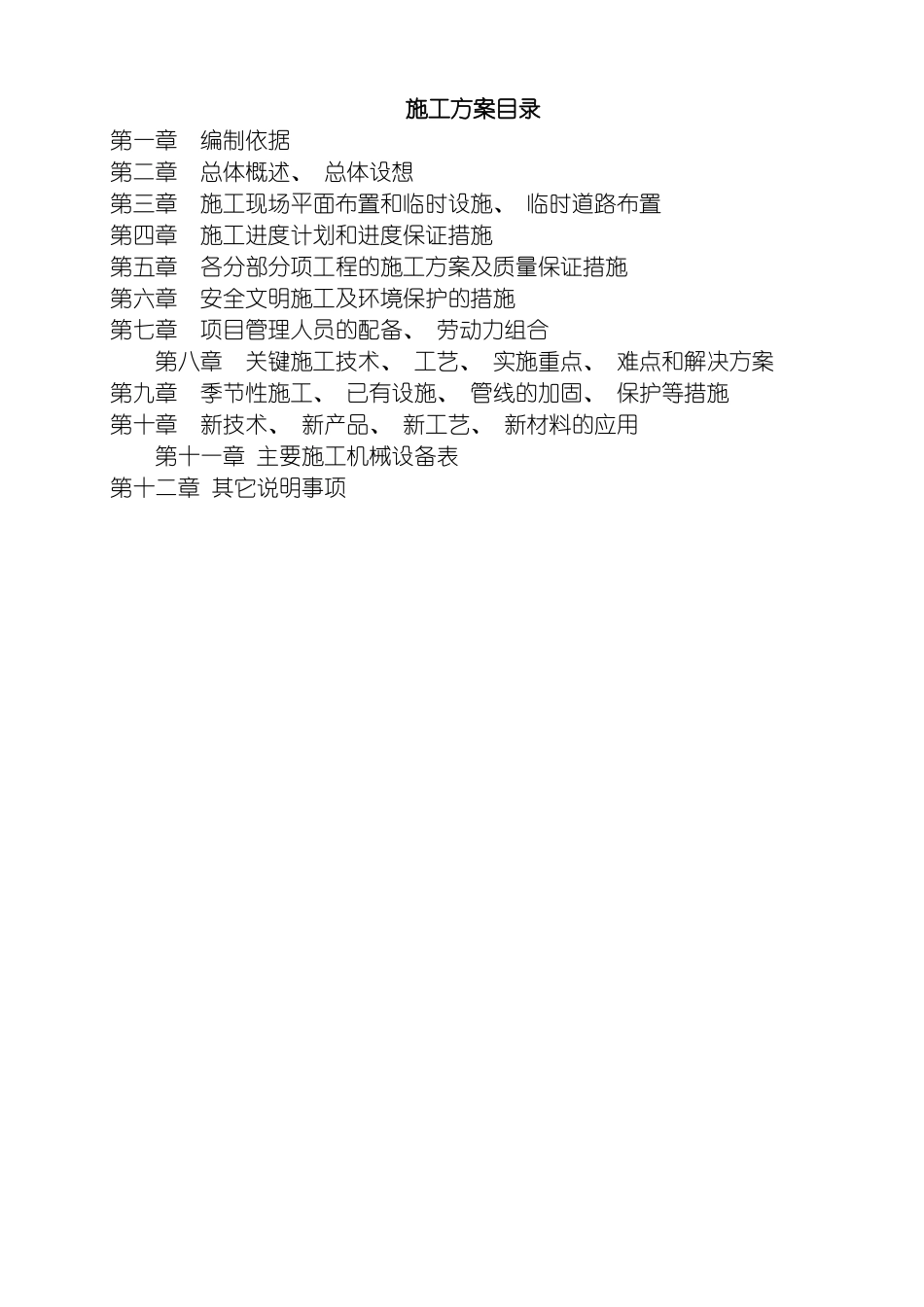

下载后可任意编辑学院道路施工组织设计1施工方案目录第一章 编制依据第二章 总体概述、 总体设想第三章 施工现场平面布置和临时设施、 临时道路布置第四章 施工进度计划和进度保证措施第五章 各分部分项工程的施工方案及质量保证措施第六章 安全文明施工及环境保护的措施第七章 项目管理人员的配备、 劳动力组合 第八章 关键施工技术、 工艺、 实施重点、 难点和解决方案第九章 季节性施工、 已有设施、 管线的加固、 保护等措施第十章 新技术、 新产品、 新工艺、 新材料的应用 第十一章 主要施工机械设备表第十二章 其它说明事项下载后可任意编辑第一章 编制依据1、 盐城纺织职业技术学院新校区道路及地下管道工程施工组织设计是根据盐城纺织职业技术学院提供的招标文件。2、 设计图纸及有关文件, 并根据施工法律规范和我单位对现场勘察以及单位内部的实际情况进行编制的。3、 法律规范及标准: ( 1) 、 《市政道路工程质量检验评定标准》( CJJ1-90) ( 2) 、 《市政桥梁工程质量检验评定标准》( CJJ2-90) ( 3) 、 《沥青路面施工及验收法律规范》( GB50092-96) ( 4) 、 《市政排水管渠工程质量检验评定标准》( CJJ3-90) ( 5) 、 《市政排水管渠工程质量检验标准》( DBJ01-13-95) ( 6) 、 《给水排水管道工程施工及验收法律规范》( GB50268-97) ( 7) 、 《市政道路、 桥梁工程施工技术法律规范》( 8) 、 其它相关的文件。第二章 总体概述、 总体设想( 一) 、 工程概况 盐城纺织职业技术学院新校区内道路及地下管道工程位于盐城纺织职业技术学院新校区的, 道路采纳沥青砼面层, 人行道采纳道砖板铺装。( 二) 、 总体目标 1、 质量目标我部在本工程的质量目标是: 分项工程一次验收合格率 95%以上, 确保工程质量达到合格。2、 工期目标精心组织, 科学安排, 制造一流的工程形象进度, 计划于 4 月 5 日开工, 工期为 100 天。 3、 安全目标 坚持”安全生产, 预防为主”的方针, 加强安全生产防范意识, 狠抓安全措施落实, 确保安全无事故。 4、 施工场地管理目标 我单位将根据甲方的要求, 结合我单位实际情况, 管理与创新并重, 基础与形象齐抓, 把现场项目经理部建成一个工程建设的指挥中心、 决策中心和管理中心, 在争创精品工程的同时, 为单位树立文明施工的良好形象。( 三) 、 施工组织设想、 任务及施工段划分2下载后可任意编辑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

学院道路施工组织设计模板

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
