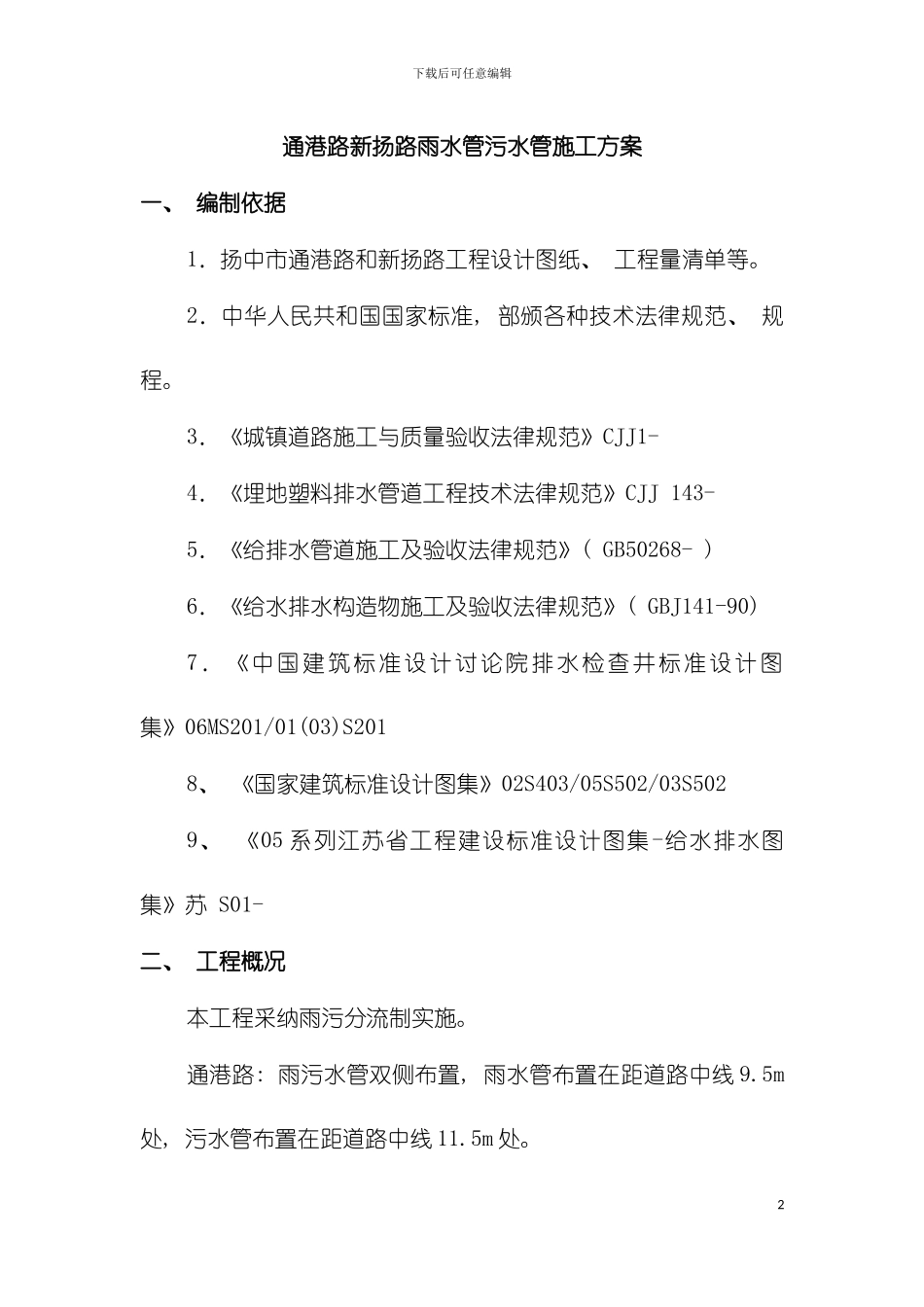

下载后可任意编辑市政道路雨水污水管道施工方案1下载后可任意编辑通港路新扬路雨水管污水管施工方案一、 编制依据1.扬中市通港路和新扬路工程设计图纸、 工程量清单等
2.中华人民共和国国家标准, 部颁各种技术法律规范、 规程
3.《城镇道路施工与质量验收法律规范》CJJ1- 4.《埋地塑料排水管道工程技术法律规范》CJJ 143- 5.《给排水管道施工及验收法律规范》( GB50268- ) 6.《给水排水构造物施工及验收法律规范》( GBJ141-90) 7.《中国建筑标准设计讨论院排水检查井标准设计图集》06MS201/01(03)S2018、 《国家建筑标准设计图集》02S403/05S502/03S5029、 《05 系列江苏省工程建设标准设计图集-给水排水图集》苏 S01- 二、 工程概况本工程采纳雨污分流制实施

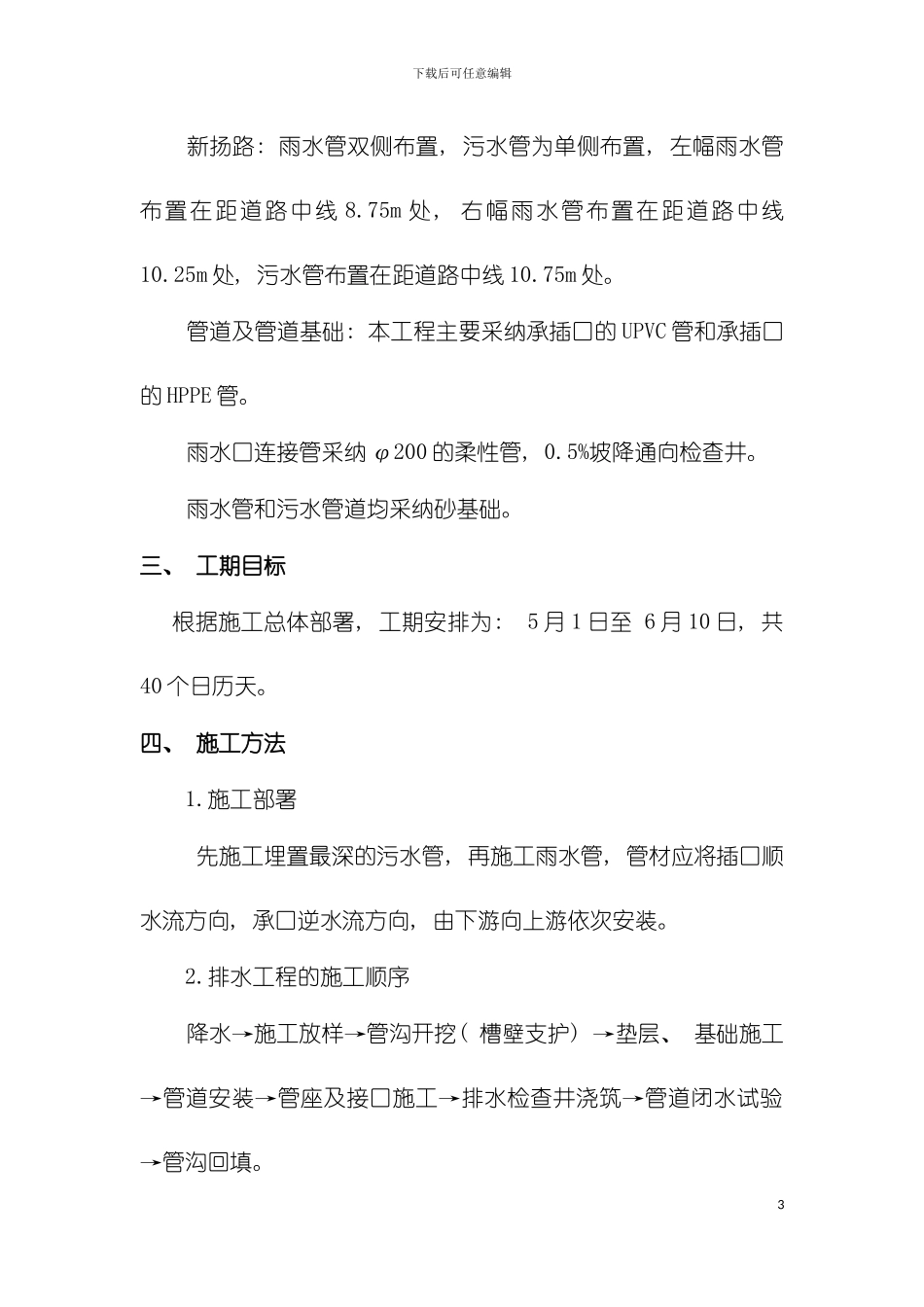

通港路: 雨污水管双侧布置, 雨水管布置在距道路中线 9
5m处, 污水管布置在距道路中线 11
2下载后可任意编辑新扬路: 雨水管双侧布置, 污水管为单侧布置, 左幅雨水管布置在距道路中线 8
75m 处, 右幅雨水管布置在距道路中线10
25m 处, 污水管布置在距道路中线 10
管道及管道基础: 本工程主要采纳承插口的 UPVC 管和承插口的 HPPE 管
雨水口连接管采纳 φ200 的柔性管, 0
5%坡降通向检查井
雨水管和污水管道均采纳砂基础
三、 工期目标根据施工总体部署, 工期安排为: 5 月 1 日至 6 月 10 日, 共40 个日历天
四、 施工方法1
施工部署先施工埋置最深的污水管, 再施工雨水管, 管材应将插口顺水流方向, 承口逆水流方向, 由下游向上游依次安装
排水工程的施工顺序降水→施工放样→管沟开挖( 槽壁支护) →垫层、 基础施工→管道安装→管座及接口施工→排水检查井浇筑→管道闭水试验→管沟回填
