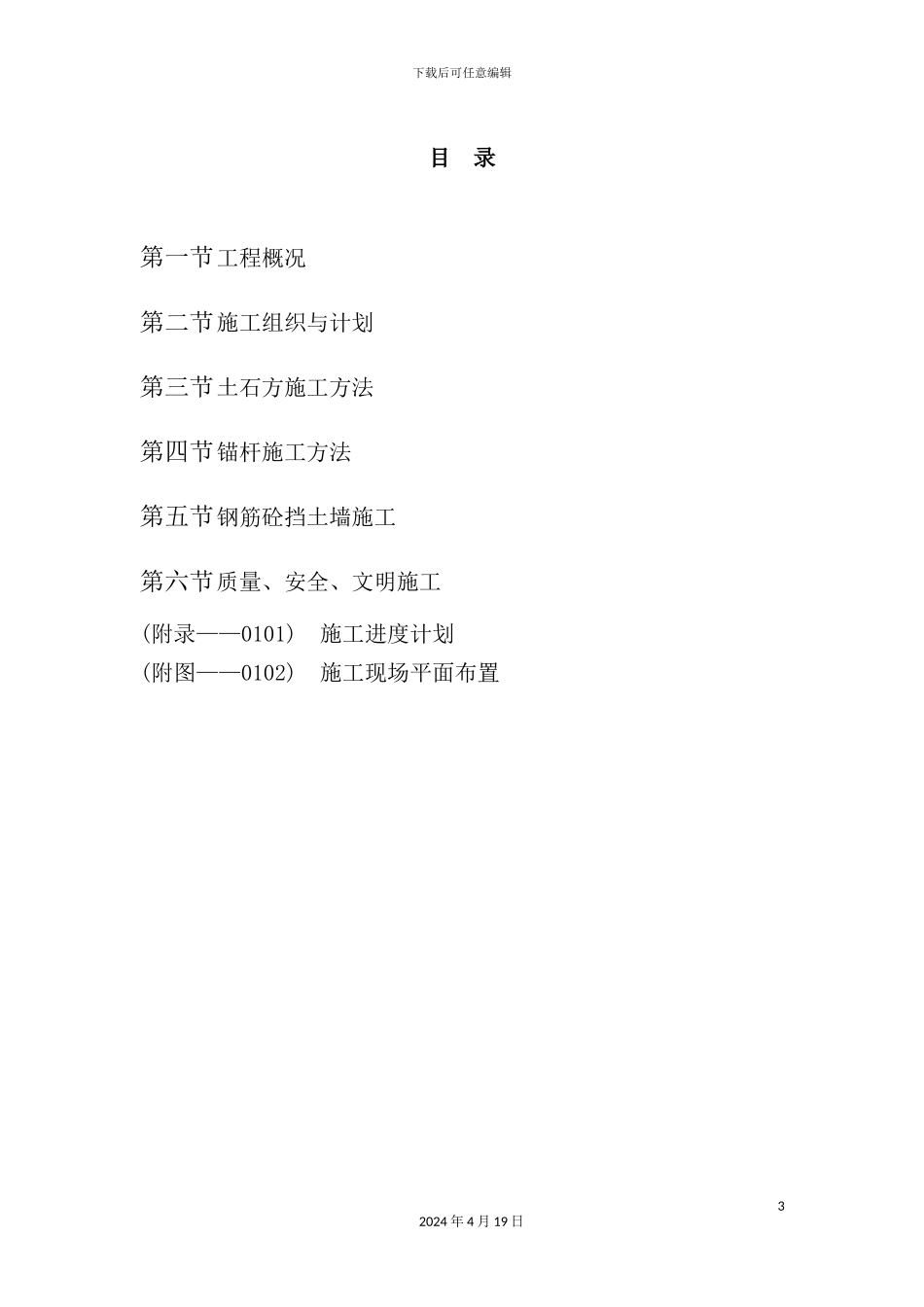

下载后可任意编辑市过江遂道竖井出口挡土墙施工方案概况12024 年 4 月 19 日下载后可任意编辑某市主城排水过江遂道竖井出口挡土墙施工方案二○○三年五月一日22024 年 4 月 19 日下载后可任意编辑目 录第一节工程概况第二节施工组织与计划第三节土石方施工方法第四节锚杆施工方法第五节钢筋砼挡土墙施工第六节质量、安全、文明施工(附录——0101) 施工进度计划(附图——0102) 施工现场平面布置32024 年 4 月 19 日下载后可任意编辑第一节 工程概况一、 编辑说明:重庆主城排水过江遂道及其出口竖井工程,是重庆主城排水系统工程的”咽喉”和控制性工程,施工难度大、技术含量高、施工周期长
竖井出口永久性挡土墙的施工,是过江遂道及其出口竖井主体工程的”序曲” ,施工组织应从为主体工程施工开创有利条件和顺利展开着眼,施工布局应从主体工程施工全局出发进行设计和考虑,本施工方案应是整个过江遂道及其出口竖井工程施工组织设计的组成部份,以一个(篇)章进行编辑,考虑到施工需要,单独成立分册
二、 工程概况重庆主城排水过(长)江遂道,南岸出口竖井位于南岸区海棠溪盐店湾,北岸出口竖井位于渝中区太平门滨江路侧,挡土墙工程即为南岸出口的边坡及便道的路基挡护结构
南岸竖井出口及挡土墙平基土石方约 1500m3,锚杆约 300m,肋板式 C25钢筋砼锚杆挡土墙长 20m,约 100m3,施工时间 60 天
锚杆挡土墙分为两个台阶,总高度约 12m,宜采纳逆作法施工,确保边坡的安全与稳定
42024 年 4 月 19 日下载后可任意编辑第二节 施工组织与计划一、 组织管理机构及人员配备1、项目负责人兼技术负责人; 2、内业组由内业技术员、测量工、试验工组成;3、施工管理组由施工员、质检员、安全员组成;4、供应组由材料员、后勤管理员组成
二、 劳动力组织与工期计划该项工程主要为三个部份,一是
