下载后可任意编辑应急保障方案12024 年 4 月 19 日下载后可任意编辑一、编制依据1、丰益桥、东管头桥桥区积水治理工程(西南三环雨水泵站升级改造工程)施工组织设计
2、施工总体部署、总体施工进度计划以及施工现场拆迁情况
3、北京市有关桥区应急保障工作的要求
4、集团、公司等关于桥区应急保障工作施工技术措施的文件
根据华北地区的气候特点,北京地区每年的6~9月份为雨期
结合丰益桥、东管头桥桥区积水治理工程段的工程特点和北京地区的气候条件,编制 桥区应急保障方案,使雨季对施工及丰益桥、东管头桥周边的影响降到最低,保证工程顺利度过汛期,确保工程的安全和顺利进行

北京地区各月降水量平均值(据 35 年的实测资料统计)月份123456789101112全年平均降水量(mm)2
517920552
30609占年降水量的(%)0
38100二、工程概况本工程为丰益桥、东管头桥桥区积水治理工程,主要包括新建调蓄池、12024 年 4 月 19 日下载后可任意编辑现况泵房改造工程、进水管线、新建调蓄池连接干管、配套管线工程、西三环南路辅路雨水管线修复工程

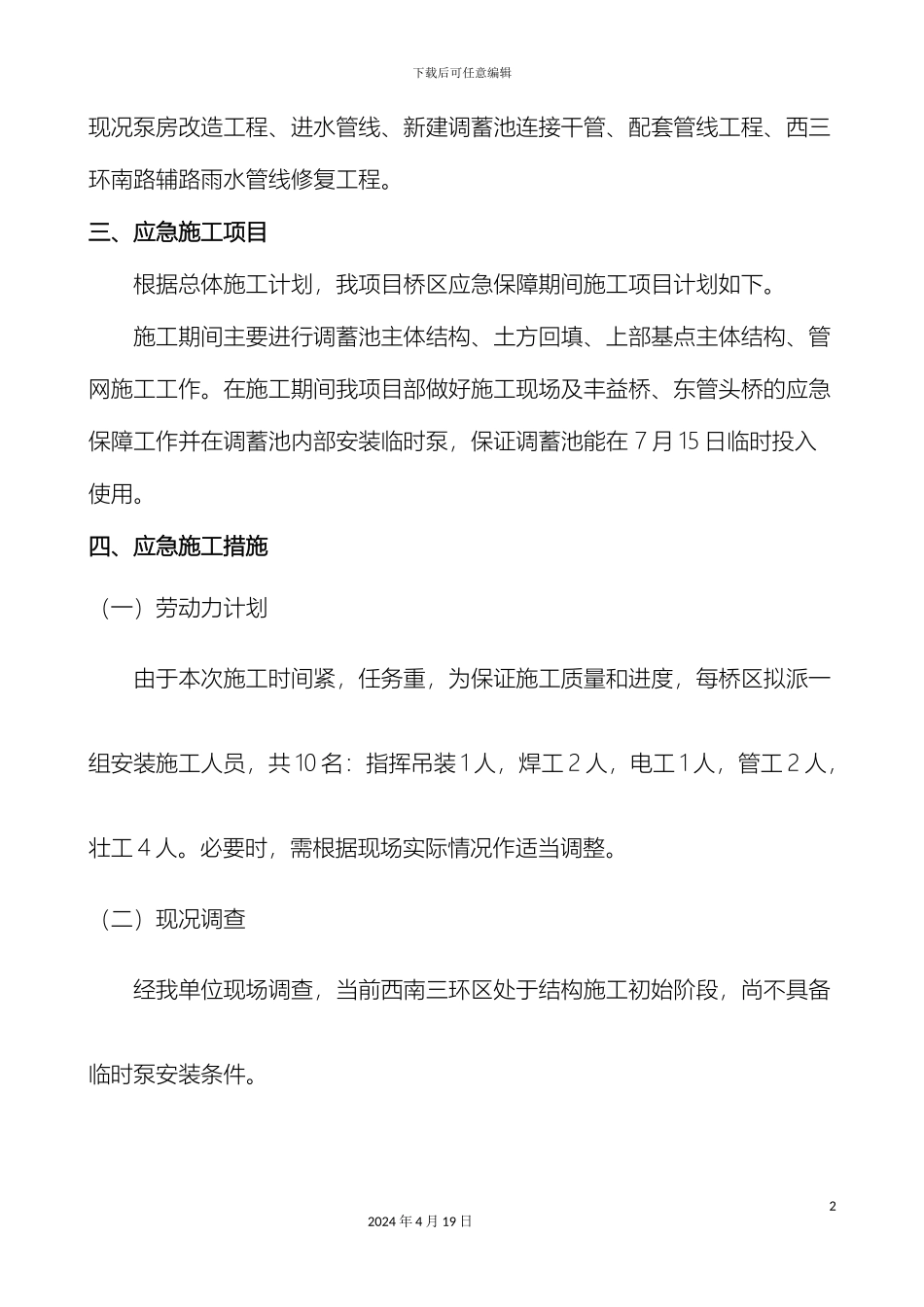

三、应急施工项目根据总体施工计划,我项目桥区应急保障期间施工项目计划如下
施工期间主要进行调蓄池主体结构、土方回填、上部基点主体结构、管网施工工作
在施工期间我项目部做好施工现场及丰益桥、东管头桥的应急保障工作并在调蓄池内部安装临时泵,保证调蓄池能在 7 月 15 日临时投入使用
四、应急施工措施(一)劳动力计划由于本次施工时间紧,任务重,为保证施工质量和进度,每桥区拟派一组安装施工人员,共 10 名:指挥吊装 1 人,焊工 2 人,电工 1 人,管工 2 人,壮工 4 人
