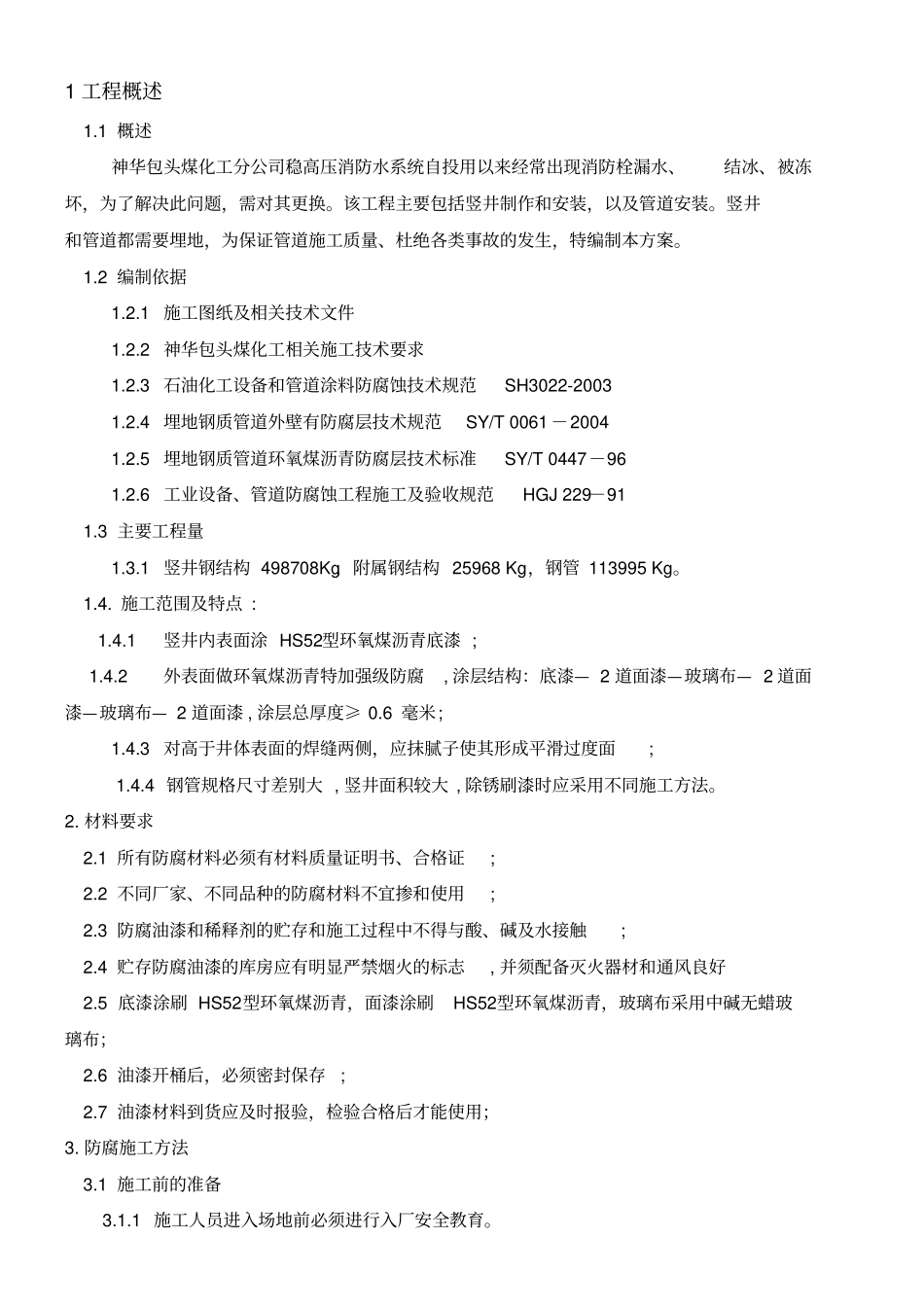

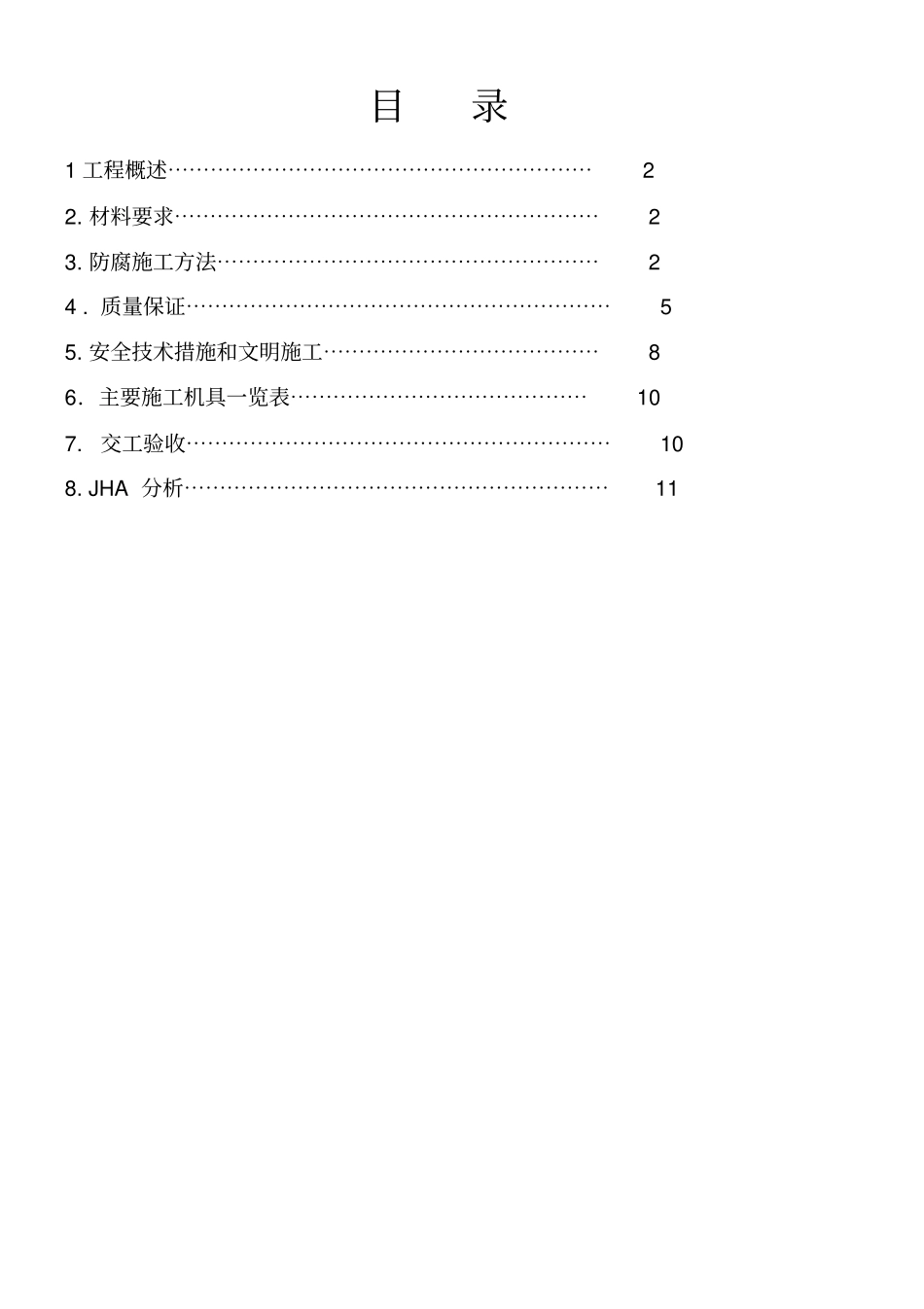

目录1 工程概述⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 2
材料要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 3
防腐施工方法⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 4
质量保证⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5 5
安全技术措施和文明施工⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8 6.主要施工机具一览表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 7
交工验收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 8
JHA 分析⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11 1 工程概述1
1 概述神华包头煤化工分公司稳高压消防水系统自投用以来经常出现消防栓漏水、结冰、被冻坏,为了解决此问题,需对其更换
该工程主要包括竖井制作和安装,以及管道安装
竖井和管道都需要埋地,为保证管道施工质量、杜绝各类事故的发生,特编制本方案
2 编制依据1
1 施工图纸及相关技术文件1
2 神华包头煤化工相关施工技术要求1
3 石油化工设备和管道涂料防腐蚀技术规范SH3022-2003 1
4 埋地钢质管道外壁有防腐层技术规范SY/T 0061 -2004 1
5 埋地钢质管道环氧煤沥青防腐层技术标准SY/T 0447-96 1
6 工业设备、管道防腐蚀工程施工及验收规范HGJ 229-91 1
3 主要工程量1
1 竖井钢结构 498708Kg,附属钢结构 25968 Kg,钢管 113995 Kg
施工范围及特点 : 1
1竖井内表面涂 HS52型环氧煤沥青底漆 ; 1
2外表面做环氧煤沥青特加强级防腐, 涂层结构:底漆— 2 道面漆—玻璃布— 2 道面漆—玻璃布— 2 道面漆 , 涂层总厚度≥ 0
6 毫米; 1
3 对高于井体表面的焊缝两侧,应抹腻子使其形成平滑过度面; 1
4 钢管规格尺寸差别大 , 竖井面积较大 , 除锈刷漆时应采
