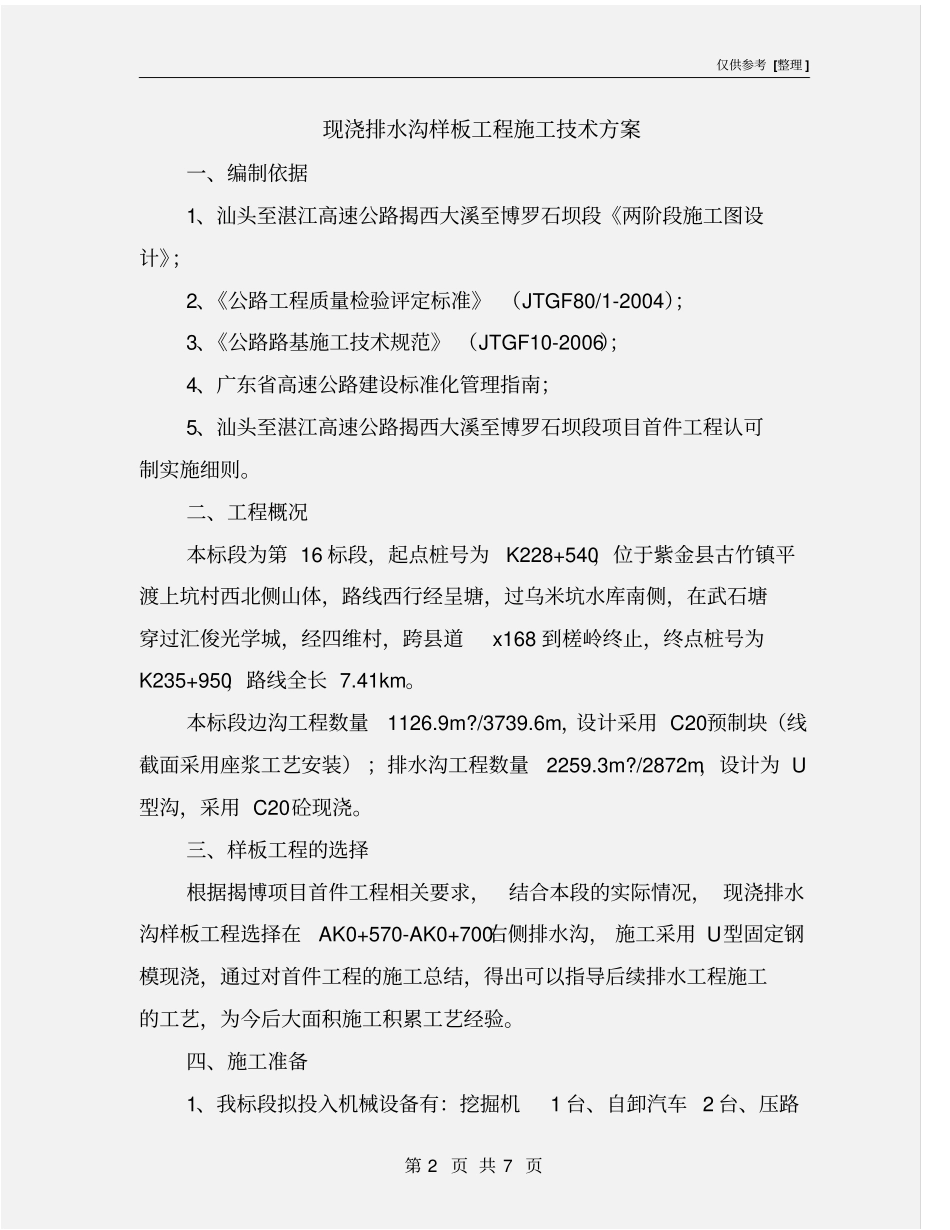

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书现浇排水沟样板工程施工技术方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页现浇排水沟样板工程施工技术方案一、编制依据1、汕头至湛江高速公路揭西大溪至博罗石坝段《两阶段施工图设计》;2、《公路工程质量检验评定标准》 (JTGF80/1-2004);3、《公路路基施工技术规范》 (JTGF10-2006);4、广东省高速公路建设标准化管理指南;5、汕头至湛江高速公路揭西大溪至博罗石坝段项目首件工程认可制实施细则
二、工程概况本标段为第 16 标段,起点桩号为K228+540,位于紫金县古竹镇平渡上坑村西北侧山体,路线西行经呈塘,过乌米坑水库南侧,在武石塘穿过汇俊光学城,经四维村,跨县道x168 到槎岭终止,终点桩号为K235+950,路线全长 7
本标段边沟工程数量1126
6m,设计采用 C20预制块(线截面采用座浆工艺安装) ;排水沟工程数量2259
/2872m,设计为 U型沟,采用 C20砼现浇
三、样板工程的选择根据揭博项目首件工程相关要求,结合本段的实际情况, 现浇排水沟样板工程选择在AK0+570-AK0+700右侧排水沟, 施工采用 U型固定钢模现浇,通过对首件工程的施工总结,得出可以指导后续排水工程施工的工艺,为今后大面积施工积累工艺经验
四、施工准备1、我标段拟投入机械设备有:挖掘机1 台、自卸汽车 2 台、压路仅供参考 [整理 ] 第 3 页 共 7 页机 1 台、砼运输车 2 台、JS1500搅拌站 1 台、冷水机械组 1 台
2、测量放线,定位边沟线型和标高
3、各种材料已进场 , 并检验合格
4、完成 C20砼配合比设计,经中心试验室平行试验符合技术规范要求

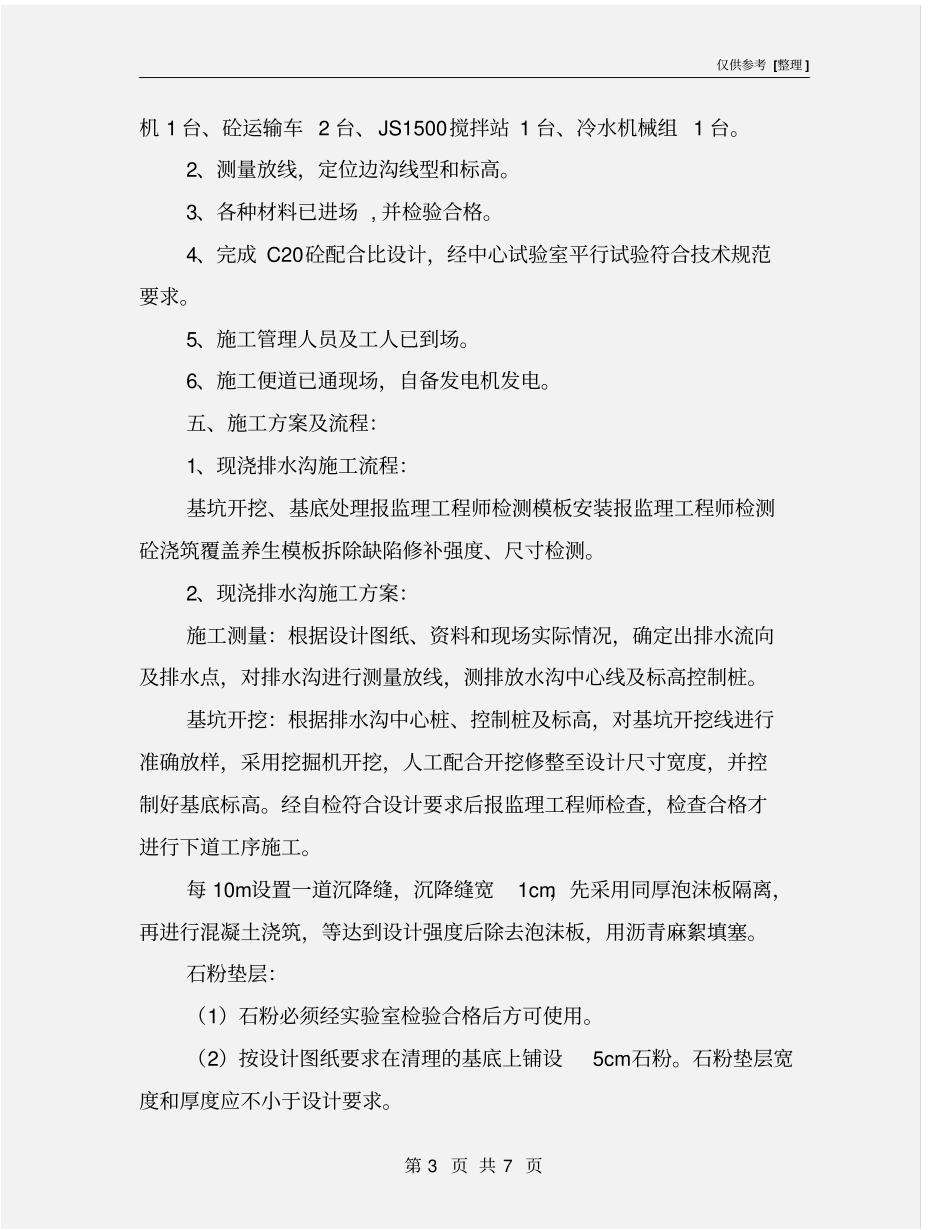

5、施工管理人员
