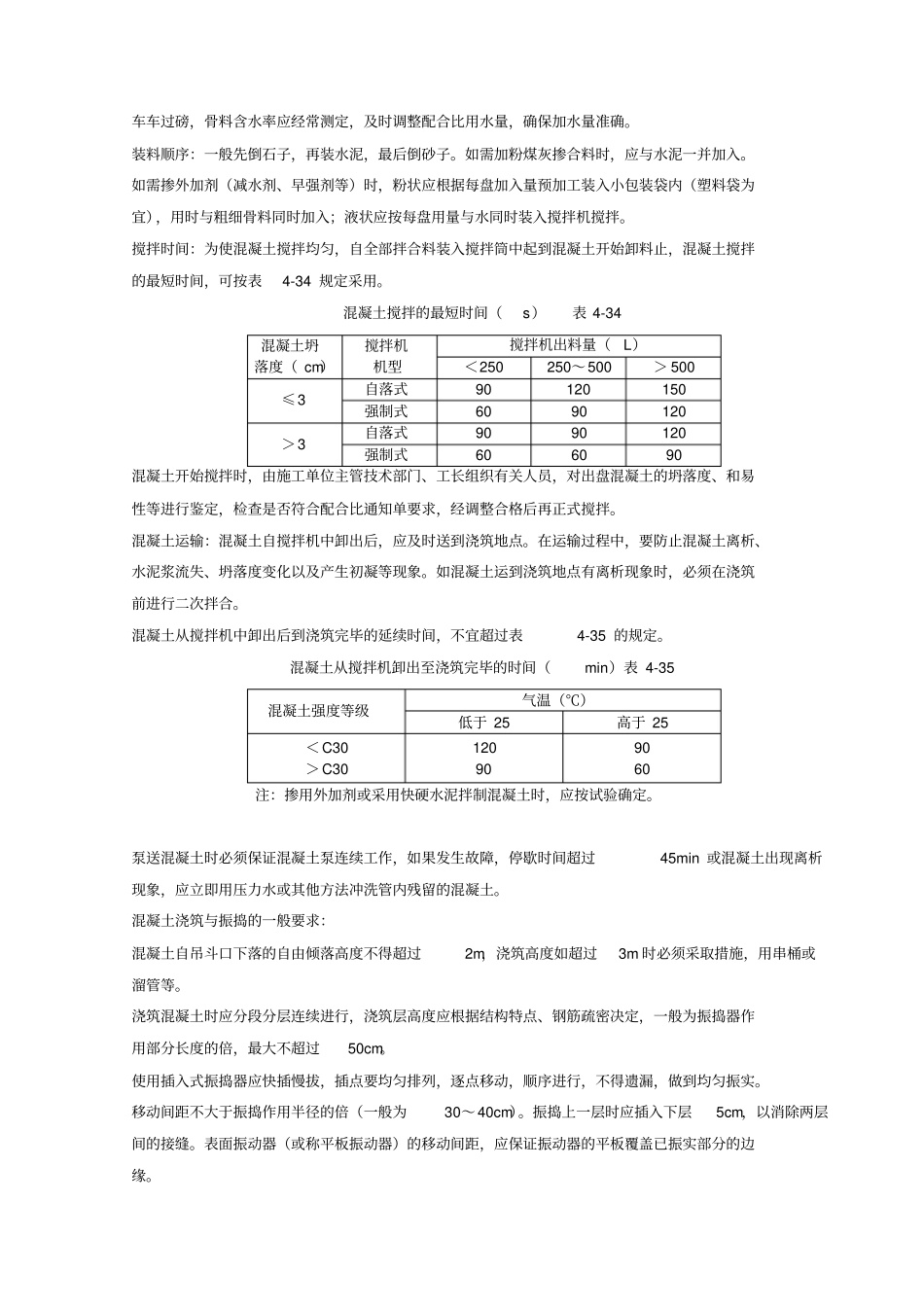

现浇框架结构混凝土浇筑施工工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收规范》 GB50204-2002《高层建筑混凝土技术规程》 JGJ3 -2002《普通混凝土配合比设计规程》 JGJ55-2000《砌筑砂浆配合比设计规程》 JGJ98-2000《普通混凝土用砂质量标准及检验方法》 JGJ52-92《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92《混凝土外加剂应用技术规范》 GBJ119-882、施工准备材料及主要机具:水泥: 325 号以上矿渣硅酸盐水泥或普通硅酸盐水泥。进场时必须有质量证明书及复试试验报告。砂:宜用粗砂或中砂。混凝土低于C30时,含泥量不大于5%,高于 C30 时,不大于3%。石子:粒径~,混凝土低于C30 时,含泥量不大于2%,高于 C30时,不大于1%。掺合料:粉煤灰,其掺量应通过试验确定,并应符合有关标准。混凝土外加剂:减水剂、早强剂等应符合有关标准的规定,其掺量经试验符合要求后,方可使用。主要机具:混凝土搅拌机、磅秤(或自动计量设备)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机等。作业条件:浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。3、操作工艺工艺流程:作业准备→混凝土搅拌→混凝土运输→柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→养护。作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好。如使用木模板时应浇水使模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。关照力墙根部松散混凝土已剔掉清净。混凝土搅拌:根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标准。在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确。装料顺序:一般先倒石子,再装水泥,最后倒砂子。如需加粉煤灰掺合料时,应与水泥一并加入。如需掺外加剂(减水剂、早强剂等)时,粉状应根据每盘加入量预加工...
