电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

悬臂式混凝土挡土墙施工方案模板

悬臂式混凝土挡土墙施工方案模板_第1页
1/17
悬臂式混凝土挡土墙施工方案模板_第2页
2/17
悬臂式混凝土挡土墙施工方案模板_第3页
3/17

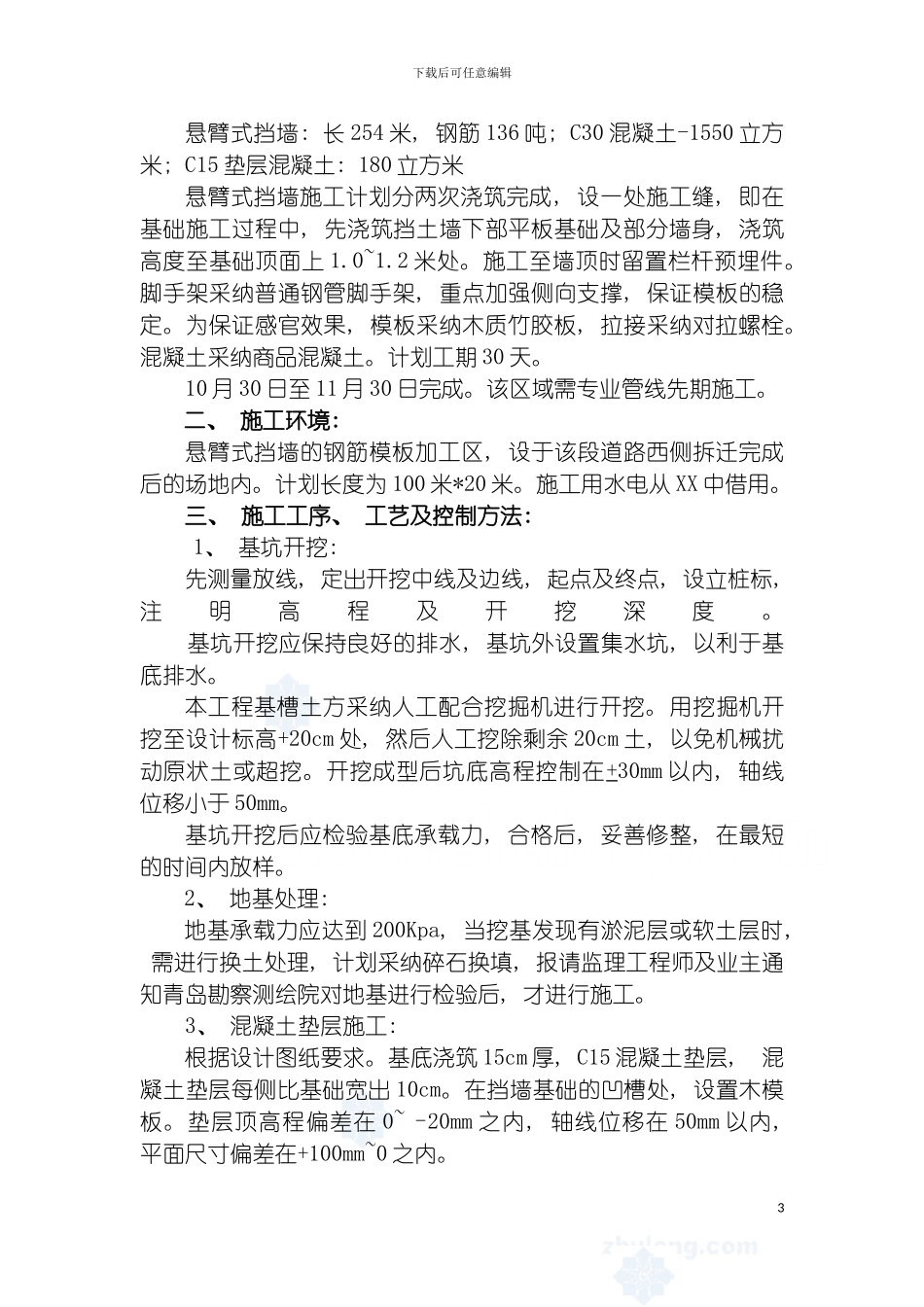

下载后可任意编辑悬臂式混凝土挡土墙施工方案1下载后可任意编辑悬臂式混凝土挡土墙施工方案目 录一、 工程概况: …………………………………11 、 工 程 情 况 : …………………………………12 、 主 要 工 程 量 : ………………………………1二、 施工环境: ………………………………2三 、 施 工 工 序 、 工 艺 及 控 制 方 法 : ……………21 、 基 坑 开 挖 : …………………………………22 、 地 基 处 理 : …………………………………23 、 混 凝 土 垫 层 施 工 : ………………………….24、 钢筋安装: ………………………………35 、 模 板 工 程 : …………………………………46 、 现 浇 砼 基 础 : ………………………………57 、 现 浇 墙 身 砼 : ………………………………58 、 施 工 缝 处 理 : ………………………………6四、 模板方案: ……………………………………81 、 模 板 设 计 : …………………………………82 、 施 工 要 点 : ……………………………… 93 、 脚 手 架 的 设 置 : …………………………… 154 、 模 板 的 拆 除 : ……………………………… 15五 、 质 量 保 证 措 施 : ………………………………… 16六 、 施 工 组 织 : …………………………………… 17七 、 安 全 保 证 措 施 : …………………………………20 工程概况: 1、 工程情况: XX 路西侧辅路工程, 北起 XX 路, 南至 XX 东侧道路。本工程主要用于 XX 路隧道洞口施工时的车辆调流。悬臂式混凝土挡土墙 K0+071~K0+325, 共计 254 米, 高度从 3.7 米至 8.9 米不等。2、 主要工程量: 2下载后可任意编辑悬臂式挡墙: 长 254 米, 钢筋 136 吨; C30 混凝土-1550 立方米; C15 垫层混凝土: 180 立方米悬臂式挡墙施工计划分两次浇筑完成, 设一处施工缝, 即在基础施工过程中, 先浇筑挡土墙下部平板基础及部分墙身, 浇筑高度至基础顶面上 1.0~1.2 米处。施工至墙顶时留置栏杆预埋件。脚手架采纳普通钢管脚手架, 重点加强侧向支撑, 保证模板的稳定。为保证感官效果, 模板采纳木质竹胶板, 拉接采纳对拉螺栓。混凝土采纳商品混凝土。计划工期 30 天。10 月 30 日至 11 月 30 日完成。该区域需专业管线先期施工。二、 施工环境...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

悬臂式混凝土挡土墙施工方案模板

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
