下载后可任意编辑技 术 交 底 文件编号: 工程名称铁路支线接触网交底项目承力索架设 交底内容 一、 施工技术要求: 1
架线区段的检查内容有: ① 高低压电力线路, 通信、 广播等弱电线路应迁改完毕或临时改移不影响架线
② 所有支柱的限界、 埋深、 倾斜度均应符合技术标准, 横卧板按设计要求安装

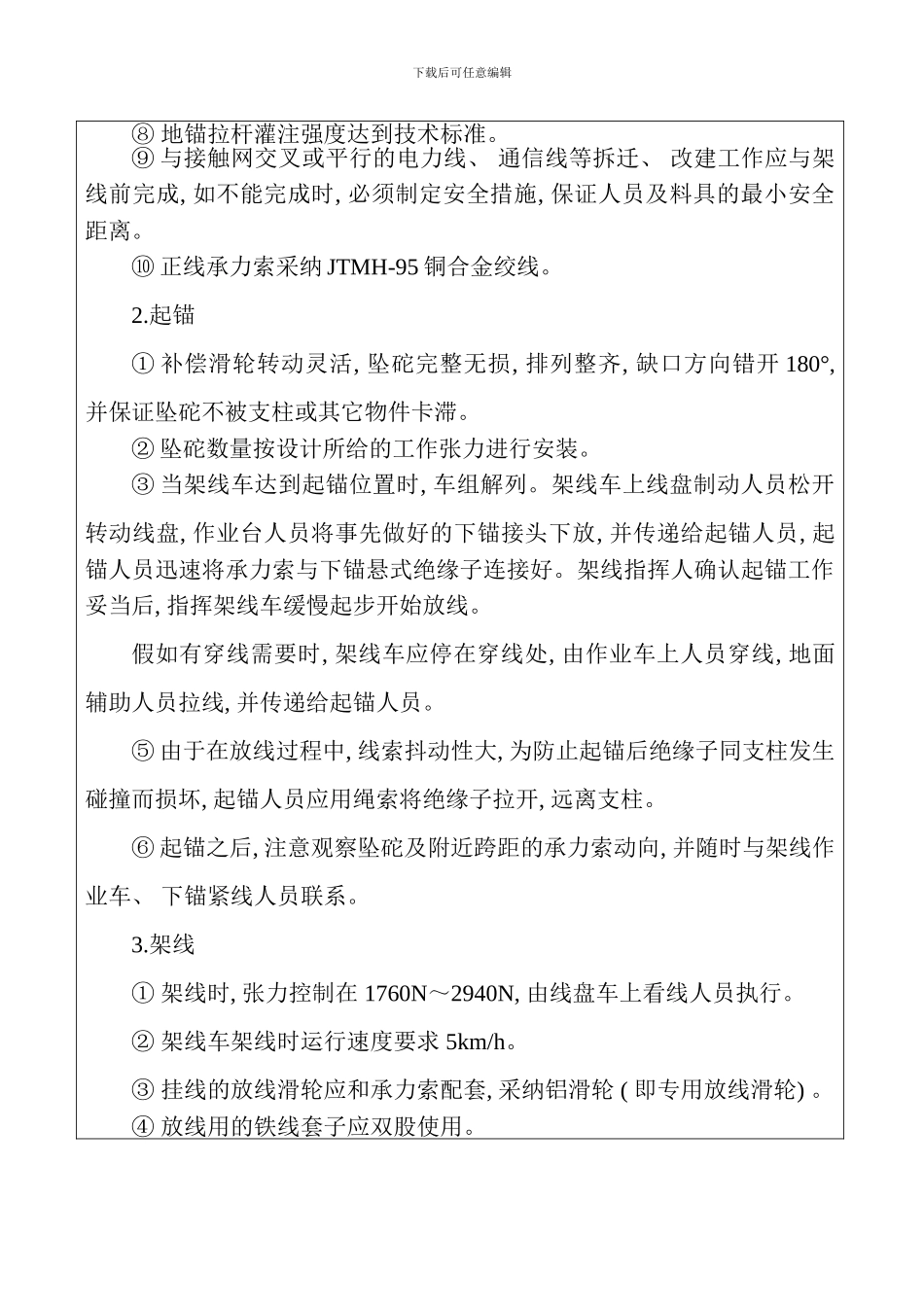

③ 锚板拉线, 补偿装配支持装置安装完毕, 并符合技术标准
④ 限 界 门 已 装 , 支 柱 号已 刷 或 已 临 时 书 写
曲 线区 段 的 腕 臂 已 作 临 时 加固
⑤ 复 线 区 段 曲 线 处 , 上 、 下 支 两 相 正 确 支 柱 腕臂 头 可 用 双 根 Φ4
0 铁 线 相互 拉 紧 , 铁 线 不 宜 过 紧 , 能承 受 紧 线 时 腕 臂 偏 移 力 即可
单线区段曲线内侧支柱腕臂能够安装临时固定角钢加固
腕臂加固示意图⑥ 钢柱基础养生期已够, 强度达到技术标准
⑦ 检查支柱装配、 拉线有无错误, 软横跨悬挂安装是否符合设计
下载后可任意编辑⑧ 地锚拉杆灌注强度达到技术标准
⑨ 与接触网交叉或平行的电力线、 通信线等拆迁、 改建工作应与架线前完成, 如不能完成时, 必须制定安全措施, 保证人员及料具的最小安全距离
⑩ 正线承力索采纳 JTMH-95 铜合金绞线

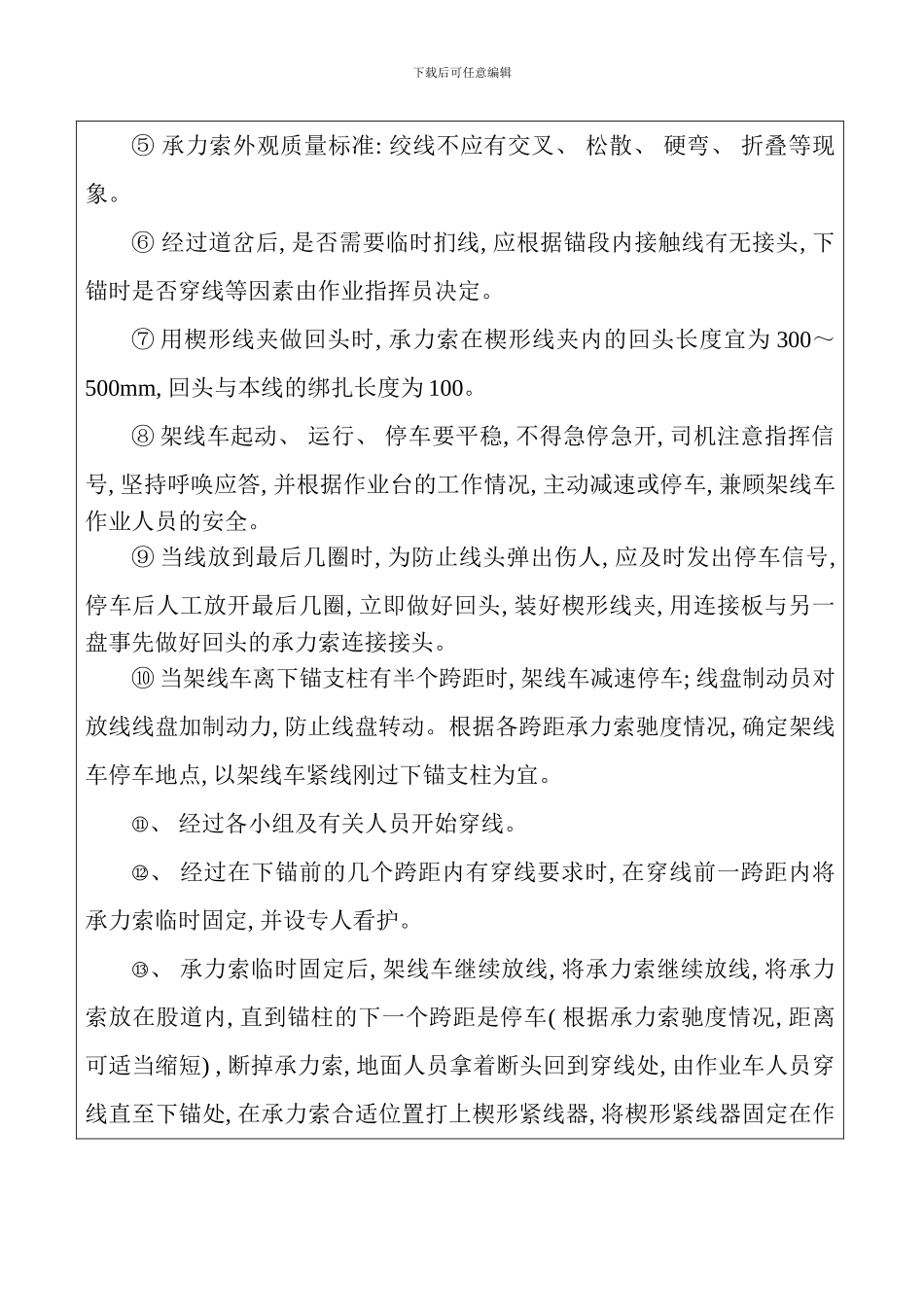

起锚 ① 补偿滑轮转动灵活, 坠砣完整无损, 排列整齐, 缺口方向错开 180°, 并保证坠砣不被支柱或其它物件卡滞
② 坠砣数量按设计所给的工作张力进行安装
③ 当架线车达到起锚位置时, 车组解列
架线车上线盘制动人员松开转动线盘, 作业台人员将事先做好的下锚接头下放, 并传递给起锚人员, 起锚人员迅速将承力索与下锚悬式绝缘子连接好
架线指挥人确认起锚工作妥当后, 指挥架线车缓慢起步开始放线
假如有穿线需要时, 架线车应停在穿线处, 由作业车上人员穿线, 地面辅助人员
