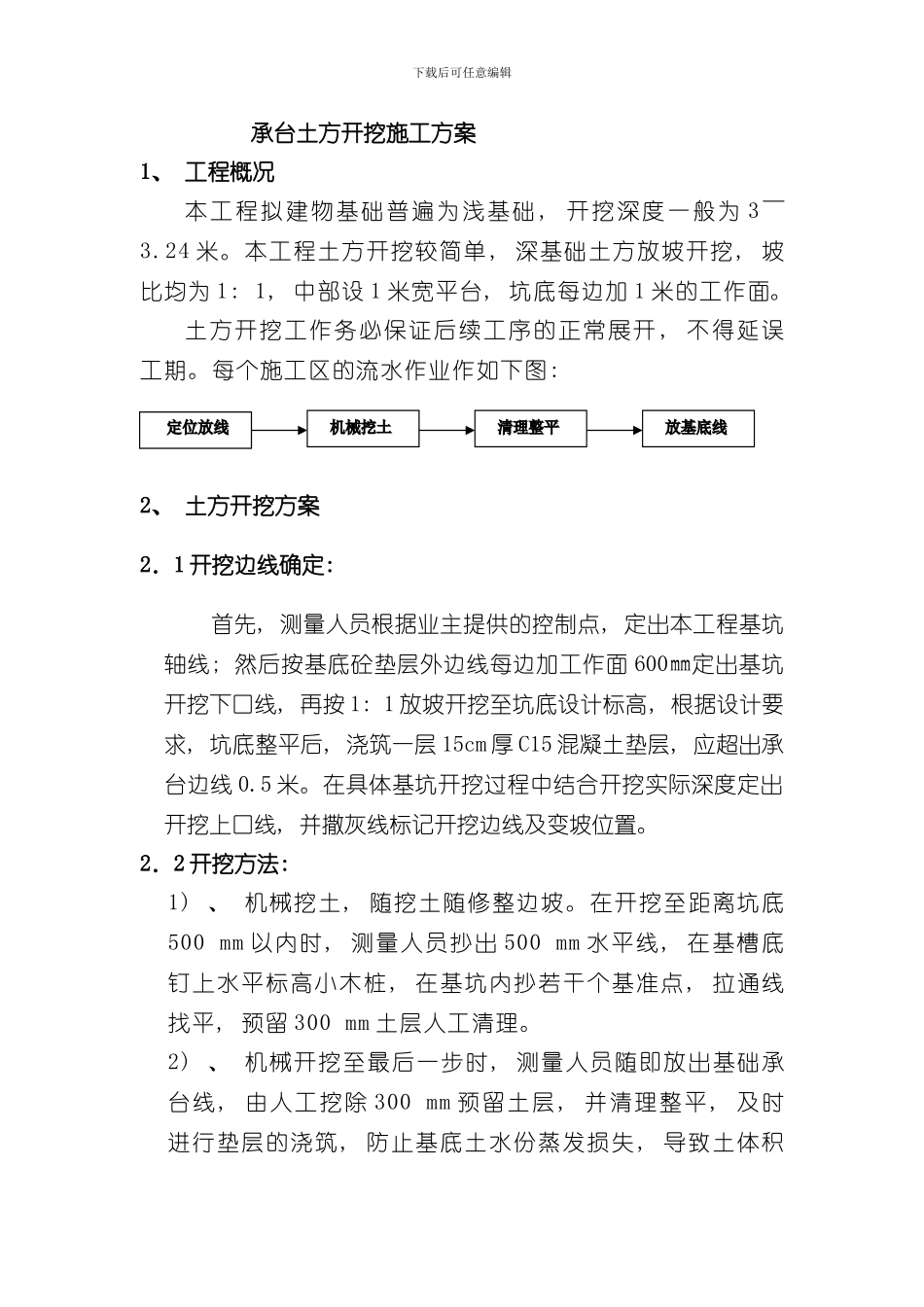

下载后可任意编辑承台土方开挖施工方案1、 工程概况本工程拟建物基础普遍为浅基础 , 开挖深度一般为 3~3.24 米。本工程土方开挖较简单, 深基础土方放坡开挖, 坡比均为 1: 1, 中部设 1 米宽平台, 坑底每边加 1 米的工作面。土方开挖工作务必保证后续工序的正常展开 , 不得延误工期。每个施工区的流水作业作如下图: 2、 土方开挖方案2.1 开挖边线确定: 首先, 测量人员根据业主提供的控制点, 定出本工程基坑轴线; 然后按基底砼垫层外边线每边加工作面 600㎜定出基坑开挖下口线, 再按 1: 1 放坡开挖至坑底设计标高, 根据设计要求, 坑底整平后, 浇筑一层 15cm 厚 C15 混凝土垫层, 应超出承台边线 0.5 米。在具体基坑开挖过程中结合开挖实际深度定出开挖上口线, 并撒灰线标记开挖边线及变坡位置。2.2 开挖方法: 1) 、 机械挖土, 随挖土随修整边坡。在开挖至距离坑底500 mm 以内时, 测量人员抄出 500 mm 水平线, 在基槽底钉上水平标高小木桩, 在基坑内抄若干个基准点, 拉通线找平, 预留 300 mm 土层人工清理。2) 、 机械开挖至最后一步时, 测量人员随即放出基础承台线, 由人工挖除 300 mm 预留土层, 并清理整平, 及时进行垫层的浇筑, 防止基底土水份蒸发损失, 导致土体积下载后可任意编辑膨胀。2.3 开挖注意事项: 1) 、 坑底及坡顶四周做好排水措施, 在地面设置截水沟, 基坑内设集水井, 采纳明排水的方法, 沿坑底周围开挖 300W*300H排水沟, 使水流入 1000L*1000B*1000H集水井, 用水泵排到业主要求的雨水沉砂池, 最后排到雨水沟内。防止雨水及地下水浸泡基土, 每日及雨天例行检查土壁稳定情况, 在确定安全情况下方可继续工作。2) 、 清底人员必须根据设计标高作好清土工作, 因桩顶高出基底 200㎜, 为保护桩基, 坑底必须预留 300㎜余土采纳人工开挖。3) 、 机械开挖过程中以及停置和进出场应注意安全, 随时配合挖运土做好现场清洁工作, 做到文明施工。2.4 异常情况处理: 开挖过程中, 施工人员要随时注意观察基坑土质变化及边坡稳定情况, 出现异常情况, 立即报告。( 1) 场内如有暗浜或软弱夹层, 应将於泥全部清除洁净, 用砂石分层夯实至设计标高; ( 2) 开挖过程中如遇滑坡迹象, 应立即暂停施工, 报告业主并主动实行应急措施, 在转移工人的同时, 将滑坡现场进行封锁; 测量人员根据滑坡迹象设置观测点, 以便观测坡体平面及竖向位移, ...
