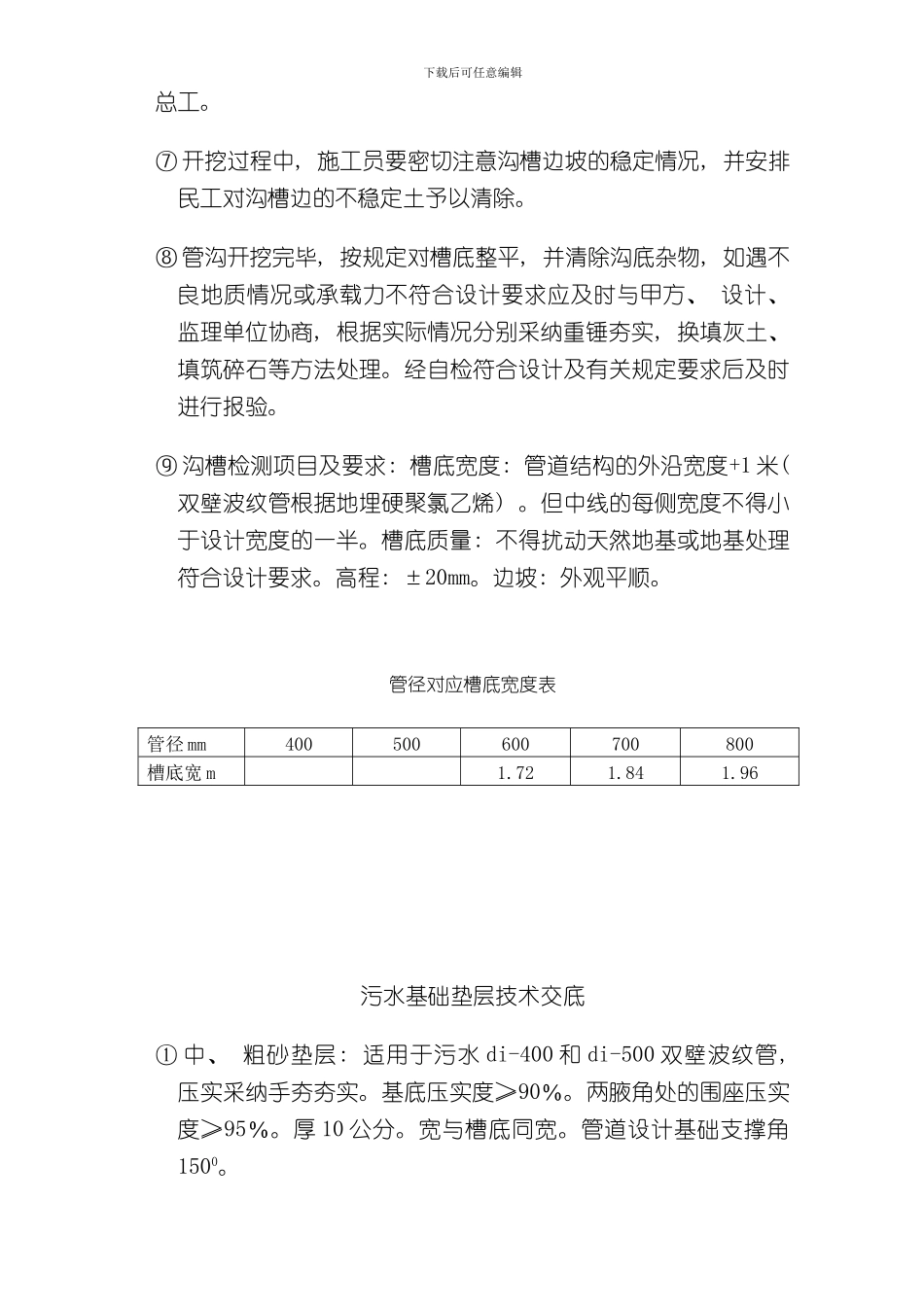

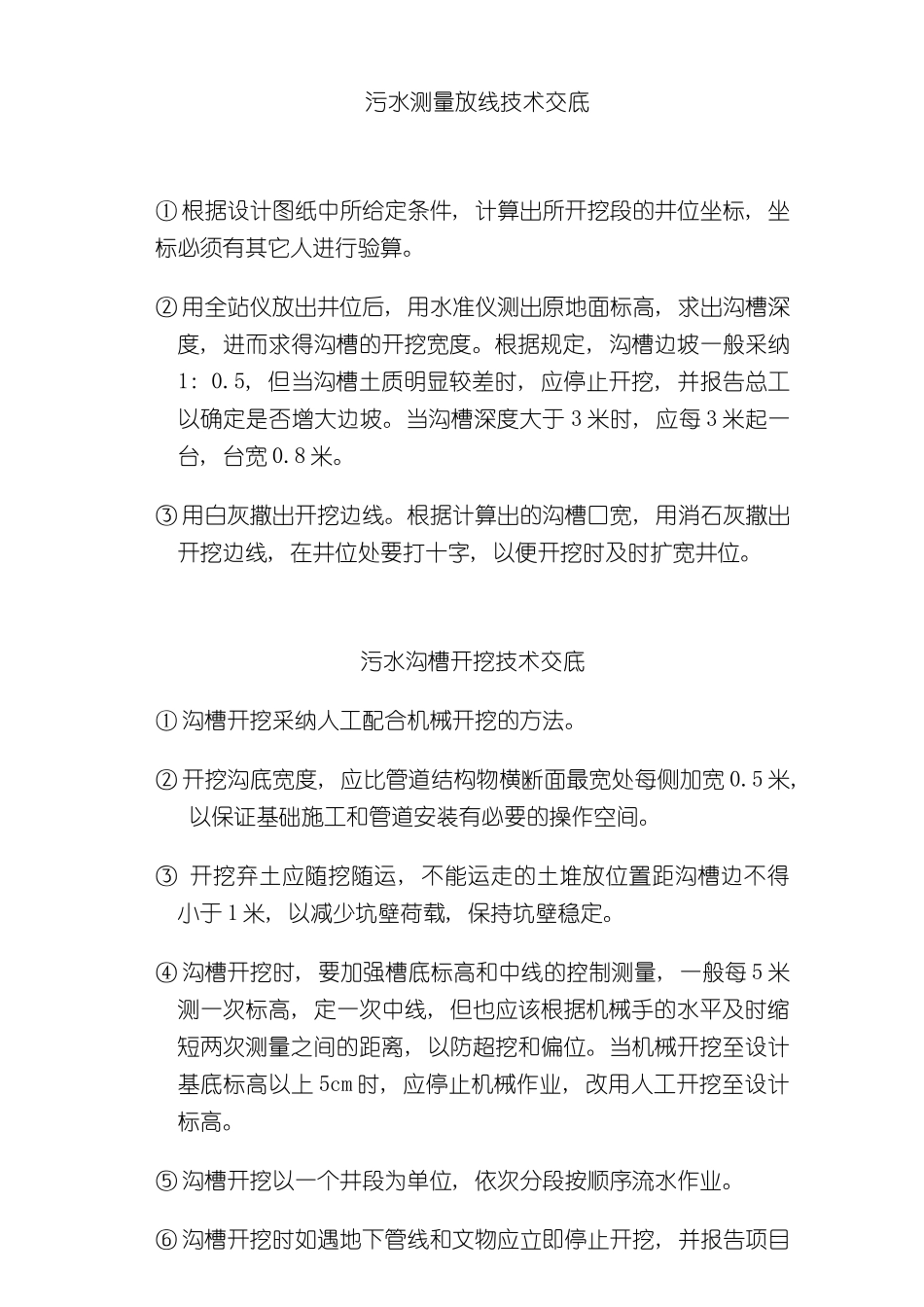

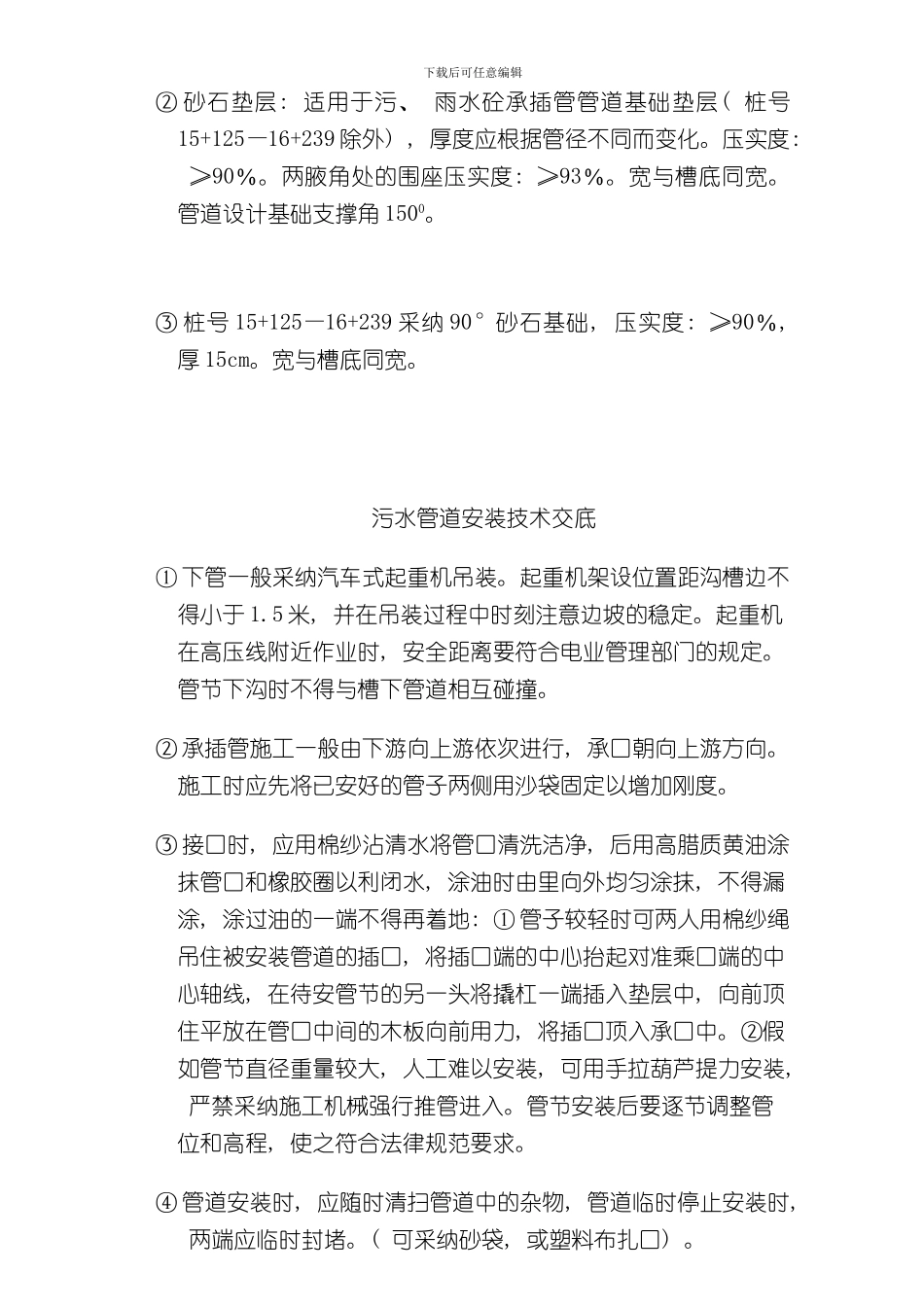

污水测量放线技术交底① 根据设计图纸中所给定条件, 计算出所开挖段的井位坐标, 坐标必须有其它人进行验算。② 用全站仪放出井位后, 用水准仪测出原地面标高, 求出沟槽深度, 进而求得沟槽的开挖宽度。根据规定, 沟槽边坡一般采纳1: 0.5, 但当沟槽土质明显较差时, 应停止开挖, 并报告总工以确定是否增大边坡。当沟槽深度大于 3 米时, 应每 3 米起一台, 台宽 0.8 米。③ 用白灰撒出开挖边线。根据计算出的沟槽口宽, 用消石灰撒出开挖边线, 在井位处要打十字, 以便开挖时及时扩宽井位。污水沟槽开挖技术交底① 沟槽开挖采纳人工配合机械开挖的方法。② 开挖沟底宽度, 应比管道结构物横断面最宽处每侧加宽 0.5 米, 以保证基础施工和管道安装有必要的操作空间。③ 开挖弃土应随挖随运, 不能运走的土堆放位置距沟槽边不得小于 1 米, 以减少坑壁荷载, 保持坑壁稳定。④ 沟槽开挖时, 要加强槽底标高和中线的控制测量, 一般每 5 米测一次标高, 定一次中线, 但也应该根据机械手的水平及时缩短两次测量之间的距离, 以防超挖和偏位。当机械开挖至设计基底标高以上 5cm 时, 应停止机械作业, 改用人工开挖至设计标高。⑤ 沟槽开挖以一个井段为单位, 依次分段按顺序流水作业。⑥ 沟槽开挖时如遇地下管线和文物应立即停止开挖, 并报告项目下载后可任意编辑总工。⑦ 开挖过程中, 施工员要密切注意沟槽边坡的稳定情况, 并安排民工对沟槽边的不稳定土予以清除。⑧ 管沟开挖完毕, 按规定对槽底整平, 并清除沟底杂物, 如遇不良地质情况或承载力不符合设计要求应及时与甲方、 设计、 监理单位协商, 根据实际情况分别采纳重锤夯实, 换填灰土、 填筑碎石等方法处理。经自检符合设计及有关规定要求后及时进行报验。⑨ 沟槽检测项目及要求: 槽底宽度: 管道结构的外沿宽度+1 米( 双壁波纹管根据地埋硬聚氯乙烯) 。但中线的每侧宽度不得小于设计宽度的一半。槽底质量: 不得扰动天然地基或地基处理符合设计要求。高程: ±20mm。边坡: 外观平顺。管径对应槽底宽度表管径 mm400500600700800槽底宽 m1.721.841.96污水基础垫层技术交底① 中、 粗砂垫层: 适用于污水 di-400 和 di-500 双壁波纹管, 压实采纳手夯夯实。基底压实度≥90%。两腋角处的围座压实度≥95%。厚 10 公分。宽与槽底同宽。管道设计基础支撑角1500。下载后可任意编辑② 砂石垫层: 适用于污、 雨水砼承插管管道基础垫层...
