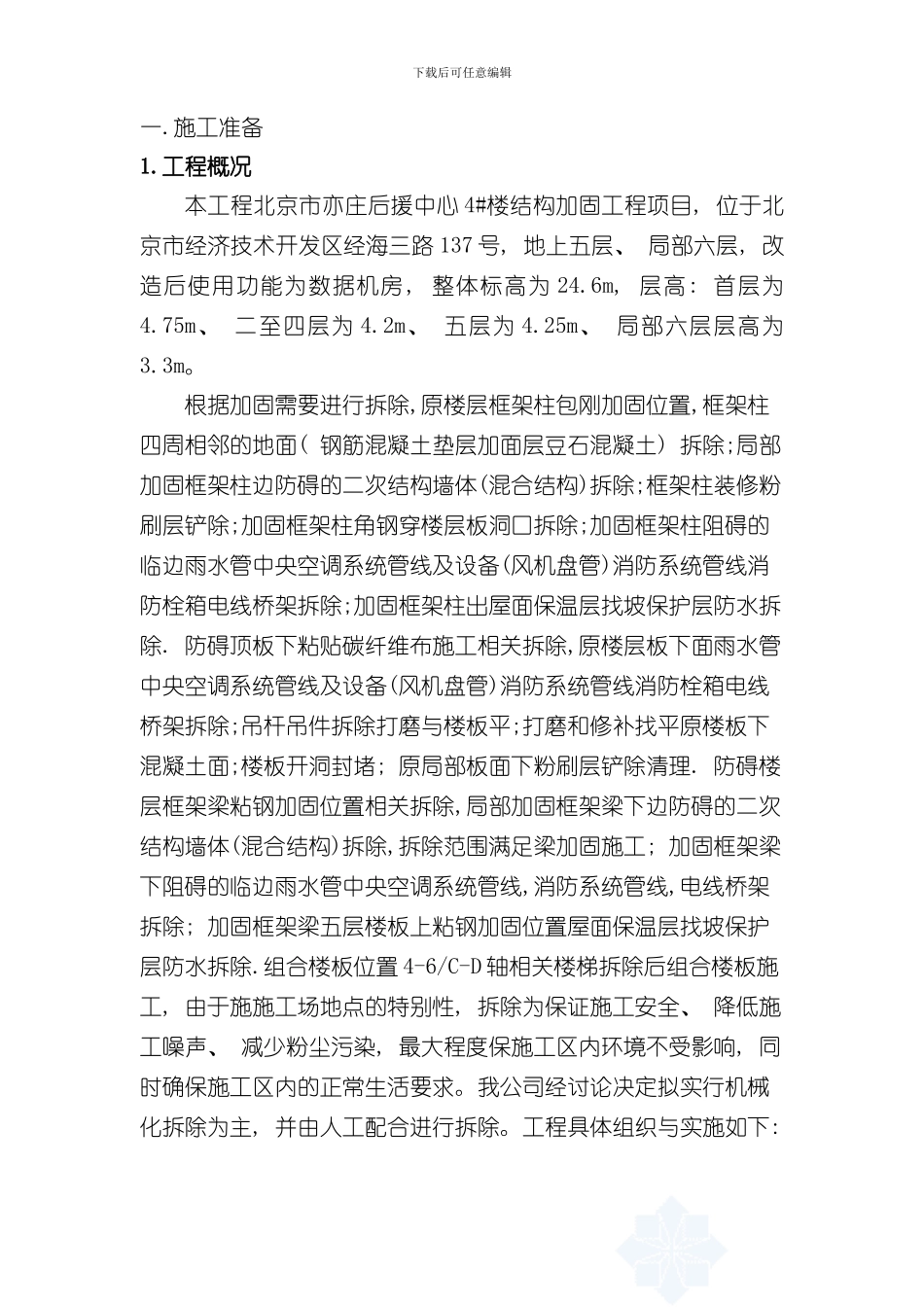

下载后可任意编辑一.施工准备1.工程概况本工程北京市亦庄后援中心 4#楼结构加固工程项目, 位于北京市经济技术开发区经海三路 137 号, 地上五层、 局部六层, 改造后使用功能为数据机房, 整体标高为 24.6m, 层高: 首层为4.75m、 二至四层为 4.2m、 五层为 4.25m、 局部六层层高为3.3m。根据加固需要进行拆除,原楼层框架柱包刚加固位置,框架柱四周相邻的地面( 钢筋混凝土垫层加面层豆石混凝土) 拆除;局部加固框架柱边防碍的二次结构墙体(混合结构)拆除;框架柱装修粉刷层铲除;加固框架柱角钢穿楼层板洞口拆除;加固框架柱阻碍的临边雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;加固框架柱出屋面保温层找坡保护层防水拆除. 防碍顶板下粘贴碳纤维布施工相关拆除,原楼层板下面雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;吊杆吊件拆除打磨与楼板平;打磨和修补找平原楼板下混凝土面;楼板开洞封堵; 原局部板面下粉刷层铲除清理. 防碍楼层框架梁粘钢加固位置相关拆除,局部加固框架梁下边防碍的二次结构墙体(混合结构)拆除,拆除范围满足梁加固施工; 加固框架梁下阻碍的临边雨水管中央空调系统管线,消防系统管线,电线桥架拆除; 加固框架梁五层楼板上粘钢加固位置屋面保温层找坡保护层防水拆除.组合楼板位置 4-6/C-D 轴相关楼梯拆除后组合楼板施工, 由于施施工场地点的特别性, 拆除为保证施工安全、 降低施工噪声、 减少粉尘污染, 最大程度保施工区内环境不受影响, 同时确保施工区内的正常生活要求。我公司经讨论决定拟实行机械化拆除为主, 并由人工配合进行拆除。工程具体组织与实施如下: 下载后可任意编辑2、 施工前准备 2.1 甲方责任2.1.1 向乙方进行详细的书面技术交底及安全交底, 切断或封堵通往拆除区域内的一切水、 电、 通讯线路及管道。2.1.2 在乙方进场前, 由甲方对现场进行清理, 撤出甲方所需的设备及物资, 乙方进场后, 甲方非直接人员不得进入现场, 以防安全事故发生。2.1.3 开工前, 协助办理有关城建、 市容、 环卫、 交通等开工手续并指派代表常驻现场, 配合乙方拆除施工。2.1.4 提供现场施工用电及降尘用水, 并做好相关类的安全警示与通知。2.2 乙方责任2.2.1 组织有关技术人员分析讨论, 认真编制切实可行的”施工方案”, 用以指导整个工艺流程, 保证安全施工。2.2.2 成立现场拆除项目部, 根据现场情况及工程安排, 合...
