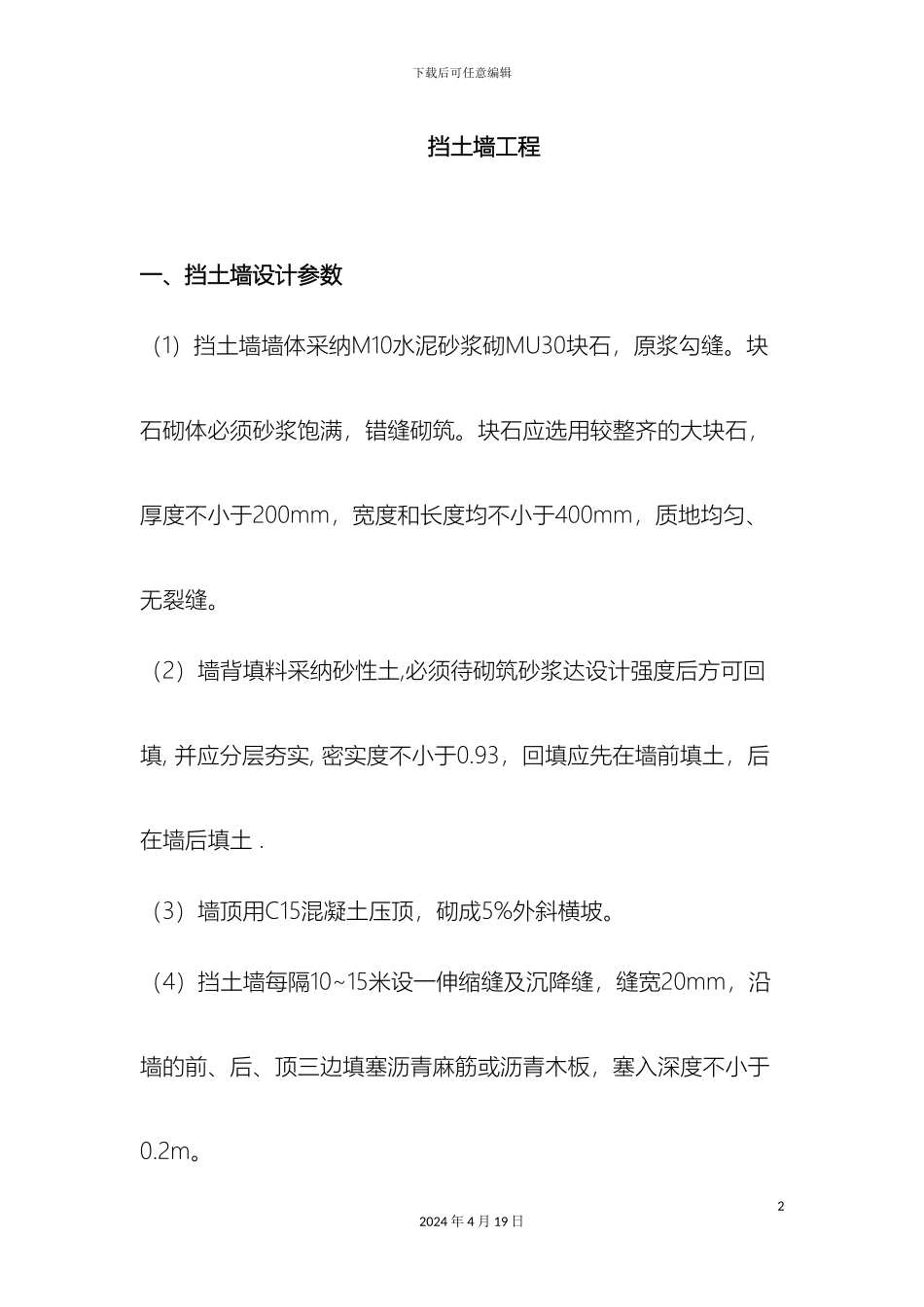

下载后可任意编辑挡土墙施工方案12024 年 4 月 19 日下载后可任意编辑挡土墙工程一、挡土墙设计参数(1)挡土墙墙体采纳M10水泥砂浆砌MU30块石,原浆勾缝
块石砌体必须砂浆饱满,错缝砌筑
块石应选用较整齐的大块石,厚度不小于200mm,宽度和长度均不小于400mm,质地均匀、无裂缝
(2)墙背填料采纳砂性土,必须待砌筑砂浆达设计强度后方可回填, 并应分层夯实, 密实度不小于0
93,回填应先在墙前填土,后在墙后填土
(3)墙顶用C15混凝土压顶,砌成5%外斜横坡
(4)挡土墙每隔10~15米设一伸缩缝及沉降缝,缝宽20mm,沿墙的前、后、顶三边填塞沥青麻筋或沥青木板,塞入深度不小于0

22024 年 4 月 19 日下载后可任意编辑(5)挡土墙底要求清除杂填土,换填500厚碎石垫层,分层夯实
(6)由于红线宽度限制,路堤高度>1
3m处均需设置挡土墙
(7)本挡土墙按七度地震烈度设防
(8)根据地质报告,挡土墙基础下存在3~34米厚的淤泥质亚粘土层软弱地基,部分路段挡土墙基础下存在3~17米厚的松散粉砂层,为了提高地基的承载力,增强挡土墙地基的抗滑稳定性,必须对软基进行加固处理
二、准备工作机械准备 : 本工程挡土墙浆砌块料 41561
2 立方米,挡土墙基础用钢筋合计 136
58 吨,计划进场 2 台砂浆搅拌机,两组钢筋加工设备
土方开挖 22145 立方米,计划 2 台挖掘机,自卸车若干
施工机械经维护检修,再进场使用,并配备专业的有经验的维修人员定32024 年 4 月 19 日下载后可任意编辑期保养,及时维修
人员准备 :挡土墙砌筑工人、土方开挖及回填工人、挡土墙基础钢筋加工工人、混凝土捣制工人,进场前进行三级教育及安全操作规程学习,安全教育培训等,最后报监理审批
材料准备 : 原材料供应商必须选择有信誉的厂家运输距离短,质量有保证
本工程材料必
