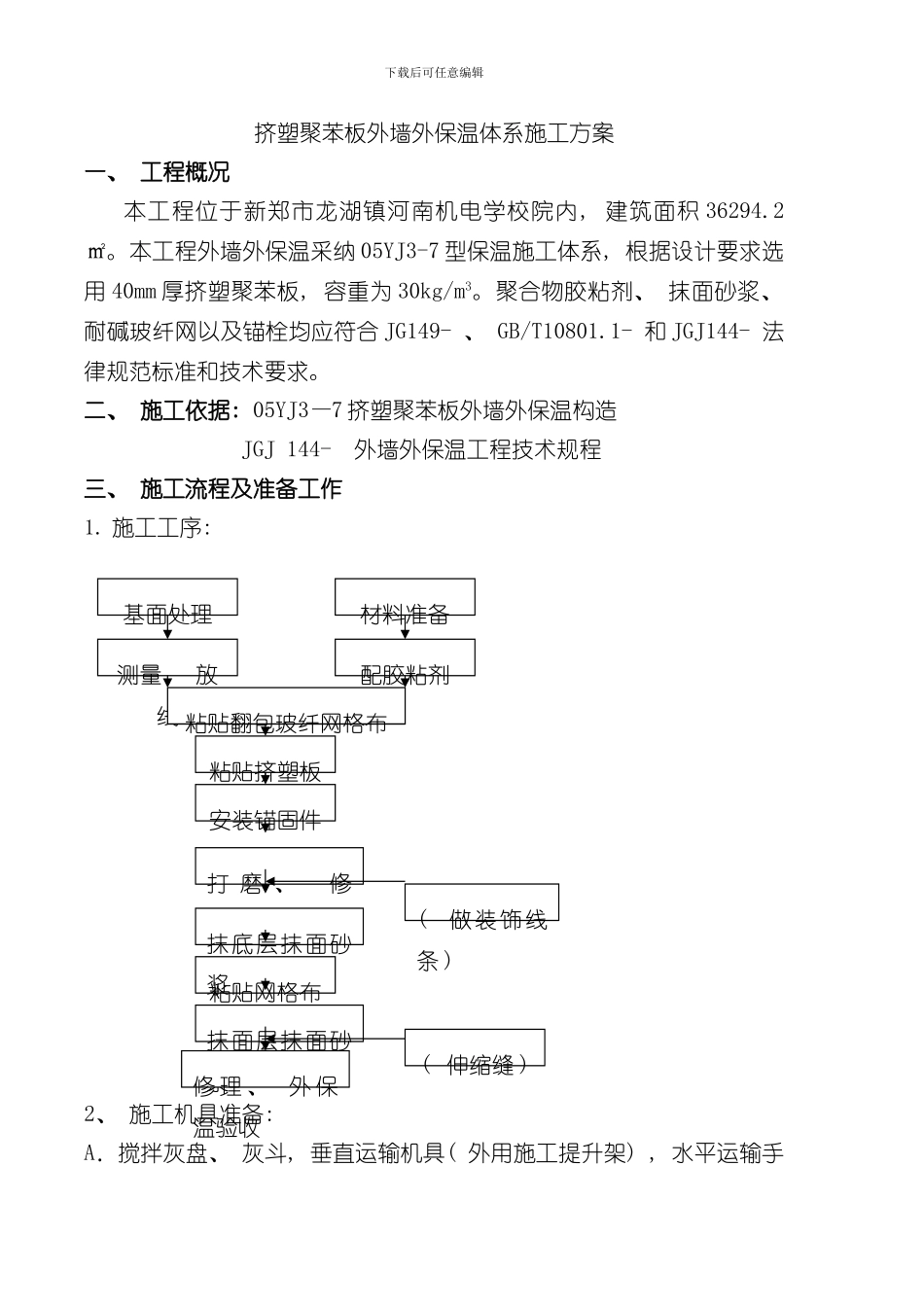

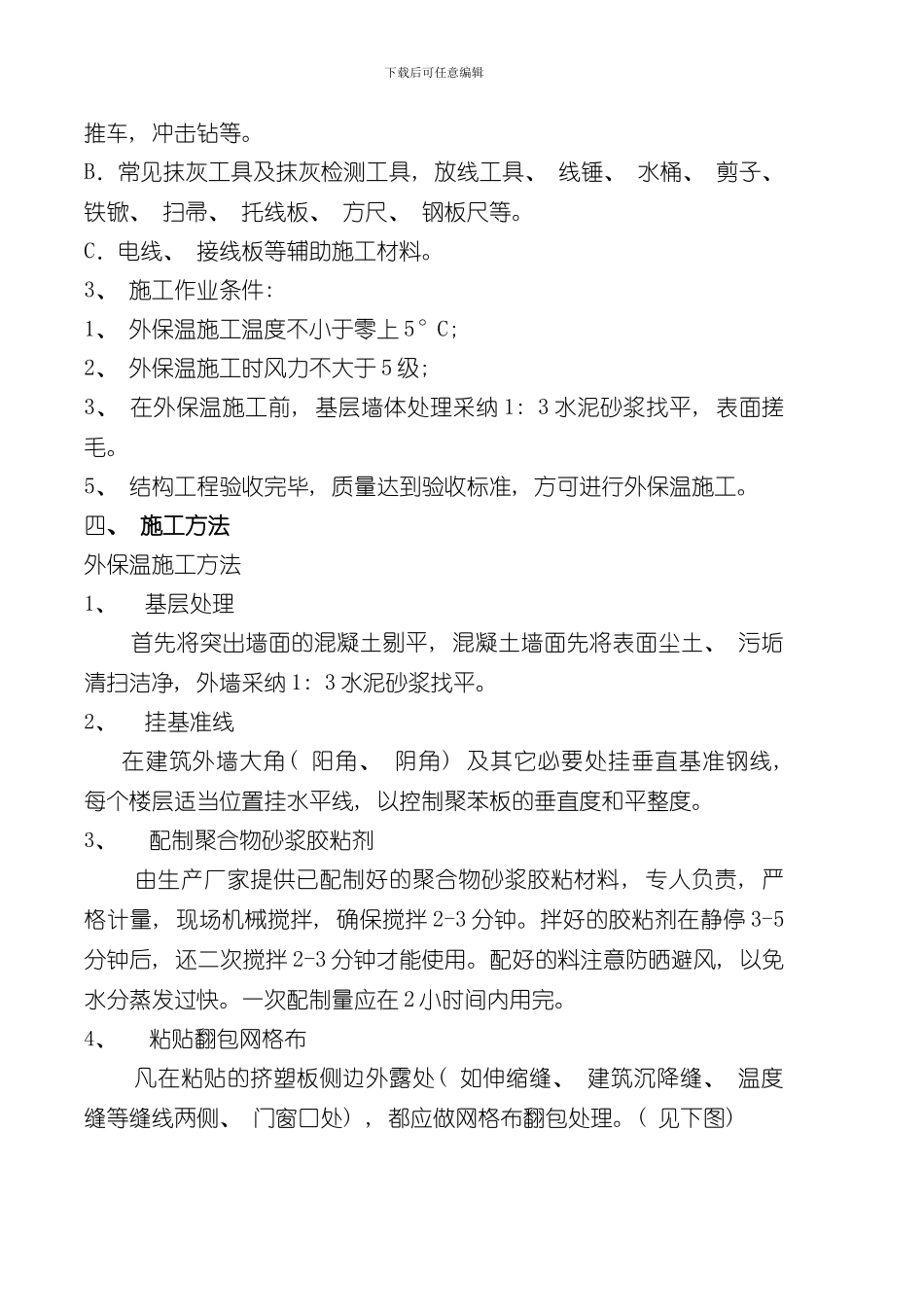

下载后可任意编辑挤塑聚苯板外墙外保温体系施工方案一、 工程概况 本工程位于新郑市龙湖镇河南机电学校院内, 建筑面积 36294.2㎡。本工程外墙外保温采纳 05YJ3-7 型保温施工体系, 根据设计要求选用 40mm 厚挤塑聚苯板, 容重为 30kg/m3。聚合物胶粘剂、 抹面砂浆、 耐碱玻纤网以及锚栓均应符合 JG149- 、 GB/T10801.1- 和 JGJ144- 法律规范标准和技术要求。二、 施工依据: 05YJ3—7 挤塑聚苯板外墙外保温构造JGJ 144- 外墙外保温工程技术规程三、 施工流程及准备工作1. 施工工序: 2、 施工机具准备: A.搅拌灰盘、 灰斗, 垂直运输机具( 外用施工提升架) , 水平运输手基面处理材料准备测量、 放线配胶粘剂粘贴翻包玻纤网格布粘贴挤塑板安装锚固件打 磨 、 修理、 隐检粘贴网格布抹底层抹面砂浆抹面层抹面砂浆修 理 、 外 保温验收( 做装饰线条 ) ( 伸缩缝 ) 下载后可任意编辑推车, 冲击钻等。B.常见抹灰工具及抹灰检测工具, 放线工具、 线锤、 水桶、 剪子、 铁锨、 扫帚、 托线板、 方尺、 钢板尺等。C.电线、 接线板等辅助施工材料。3、 施工作业条件: 1、 外保温施工温度不小于零上 5°C;2、 外保温施工时风力不大于 5 级; 3、 在外保温施工前, 基层墙体处理采纳 1: 3 水泥砂浆找平, 表面搓毛。5、 结构工程验收完毕, 质量达到验收标准, 方可进行外保温施工。四、 施工方法外保温施工方法1、基层处理 首先将突出墙面的混凝土剔平, 混凝土墙面先将表面尘土、 污垢清扫洁净, 外墙采纳 1: 3 水泥砂浆找平。2、挂基准线在建筑外墙大角( 阳角、 阴角) 及其它必要处挂垂直基准钢线, 每个楼层适当位置挂水平线, 以控制聚苯板的垂直度和平整度。3、配制聚合物砂浆胶粘剂由生产厂家提供已配制好的聚合物砂浆胶粘材料, 专人负责, 严格计量, 现场机械搅拌, 确保搅拌 2-3 分钟。拌好的胶粘剂在静停 3-5分钟后, 还二次搅拌 2-3 分钟才能使用。配好的料注意防晒避风, 以免水分蒸发过快。一次配制量应在 2 小时间内用完。 4、粘贴翻包网格布凡在粘贴的挤塑板侧边外露处( 如伸缩缝、 建筑沉降缝、 温度缝等缝线两侧、 门窗口处) , 都应做网格布翻包处理。( 见下图) 下载后可任意编辑5、粘贴挤塑板外保温用挤塑板标准尺寸为 600mm×1200mm, 非标准尺寸或局部不规则处可现场裁切, 但必须注意切口板面垂直。整块墙面的边角处应用最小尺寸超过...
