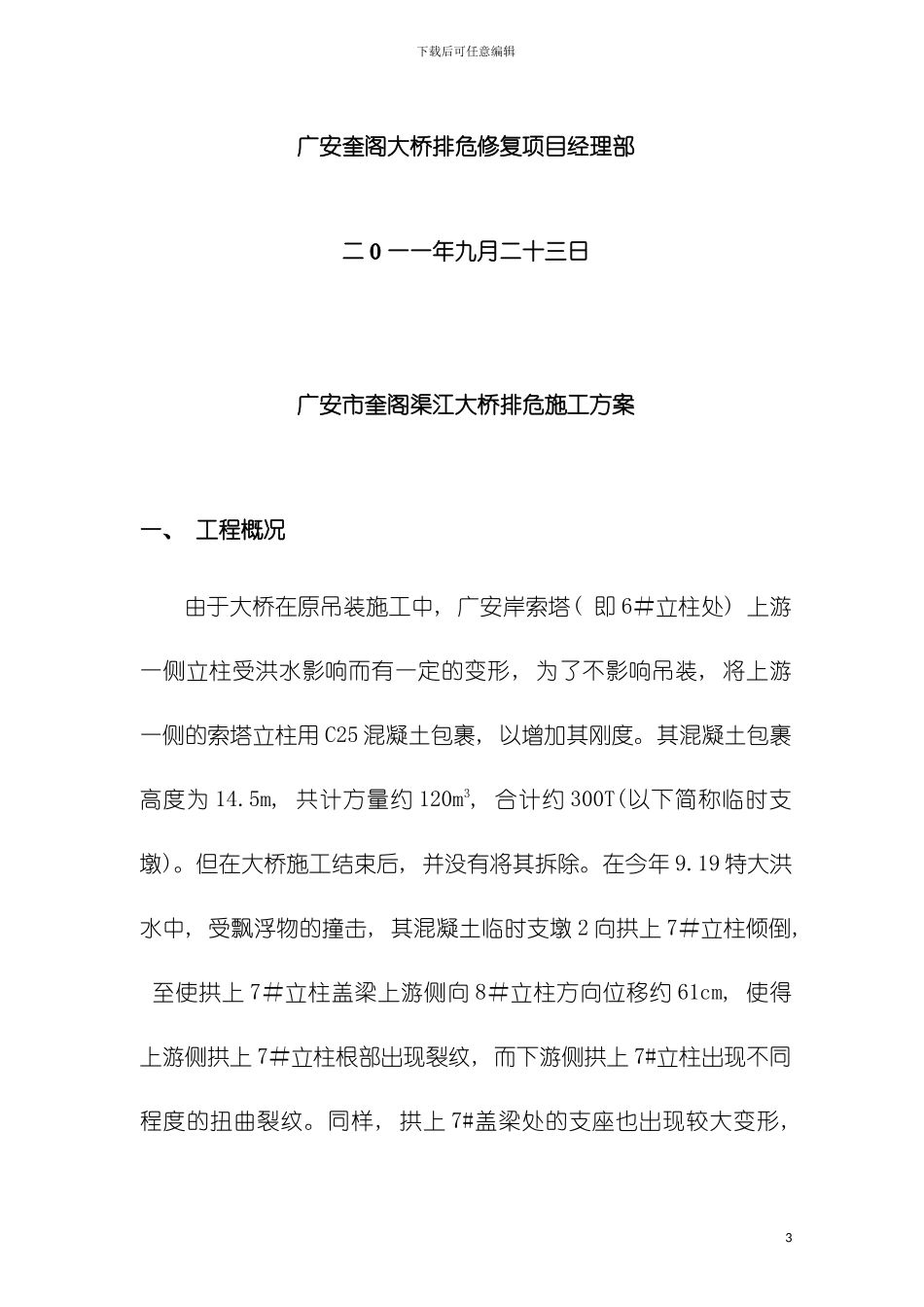

下载后可任意编辑排危修复施工方案1广安市奎阁渠江大桥排危修复施工方案四川路桥桥梁工程有限责任公司下载后可任意编辑广安奎阁大桥排危修复项目经理部二0一一年九月二十三日广安市奎阁渠江大桥排危施工方案一、 工程概况由于大桥在原吊装施工中, 广安岸索塔( 即 6#立柱处) 上游一侧立柱受洪水影响而有一定的变形, 为了不影响吊装, 将上游一侧的索塔立柱用 C25 混凝土包裹, 以增加其刚度
其混凝土包裹高度为 14
5m, 共计方量约 120m3, 合计约 300T(以下简称临时支墩)
但在大桥施工结束后, 并没有将其拆除
19 特大洪水中, 受飘浮物的撞击, 其混凝土临时支墩 2 向拱上 7#立柱倾倒, 至使拱上 7#立柱盖梁上游侧向 8#立柱方向位移约 61cm, 使得上游侧拱上 7#立柱根部出现裂纹, 而下游侧拱上 7#立柱出现不同程度的扭曲裂纹
同样, 拱上 7#盖梁处的支座也出现较大变形, 3下载后可任意编辑从安全角度出发, 本桥已临时中断交通
图 1 现场示意图二、 排危原则1、 使 6#立柱处的临时支墩 2 与上游侧拱上 7#立柱解除约束
2、 保证在解除约束时拱上 7#立柱及及盖梁稳定
3、 保证原有完好构件不受损坏
三、 排危方案针对现场情况和拱上 7#立柱的安全, 首先对临时支墩 2 进行拖拉复位, 并现临时支墩 1 同时固定于 6#立柱处
再对临时支墩1、 2 进行凿除
4下载后可任意编辑1、 抢险应急措施对拱上 7#立柱实行钢管倾斜面支撑, 保证其倾斜量不再加大; 同时在拱上 7#盖梁上游侧用钢绳反拉于上游侧主拱圈( 钢管拱主拱圈) 上, 保证解除约束( 临时支墩 2 拖拉复位) 时拱上 7#盖梁无较大位移, 以确保拱上 7#立柱保持现在的稳定状态
拱上 4#~8#墩搭设临时施工操作平台脚手架, 并设置安全防护措施, 便于钢绳捆绑和穿滑车组钢绳
