下载后可任意编辑天山区东后街闪爆应急修缮工程 施 工 组 织 设 计编制单位: 新疆易能祥建筑有限公司编制日期: 月 日下载后可任意编辑一、工程说明: 天山区东后街闪爆应急修缮工程
因东后街天然气闪爆意外事故, 造成附近居民住宅楼大面积停暖, 严寒的冬季致使居民住宅楼内的铸铁散热器、 管道内结冰, 采暖供热停止状态, 建设单位启动了紧急采暖事故预案
组织了施工单位, 供热公司等单位进行紧急抢修
具体方法为对铸铁散热器、 管道内结冰等设备外部热原加热烘烤, 对冻裂的管线、 阀门、 散热器予以更换, 为保证抢修作业顺利进行, 编制施工组织设计

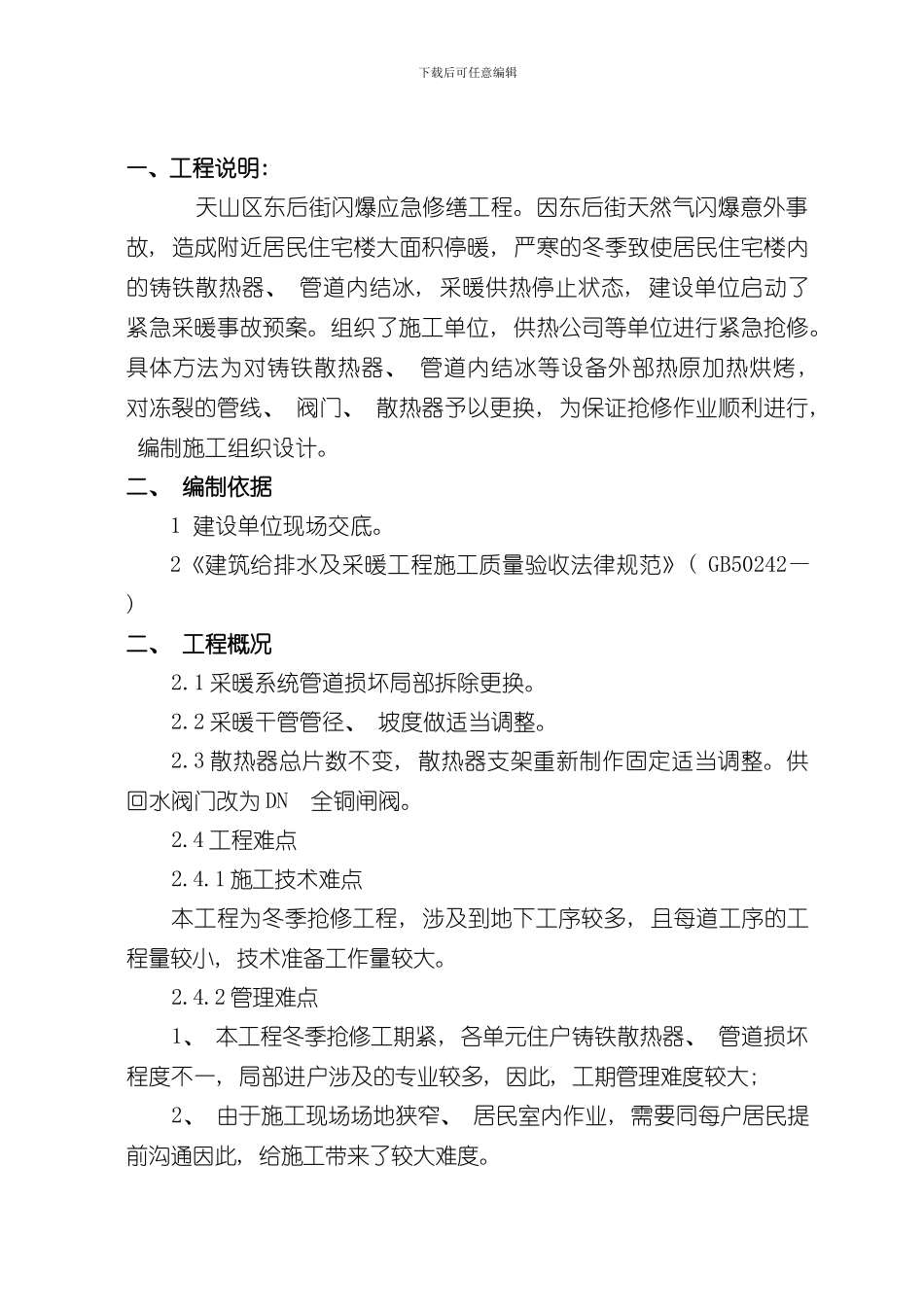

二、 编制依据1 建设单位现场交底
2《建筑给排水及采暖工程施工质量验收法律规范》( GB50242— ) 二、 工程概况2
1 采暖系统管道损坏局部拆除更换
2 采暖干管管径、 坡度做适当调整
3 散热器总片数不变, 散热器支架重新制作固定适当调整
供回水阀门改为 DN 全铜闸阀
4 工程难点2
1 施工技术难点本工程为冬季抢修工程, 涉及到地下工序较多, 且每道工序的工程量较小, 技术准备工作量较大
2 管理难点1、 本工程冬季抢修工期紧, 各单元住户铸铁散热器、 管道损坏程度不一, 局部进户涉及的专业较多, 因此, 工期管理难度较大; 2、 由于施工现场场地狭窄、 居民室内作业, 需要同每户居民提前沟通因此, 给施工带来了较大难度

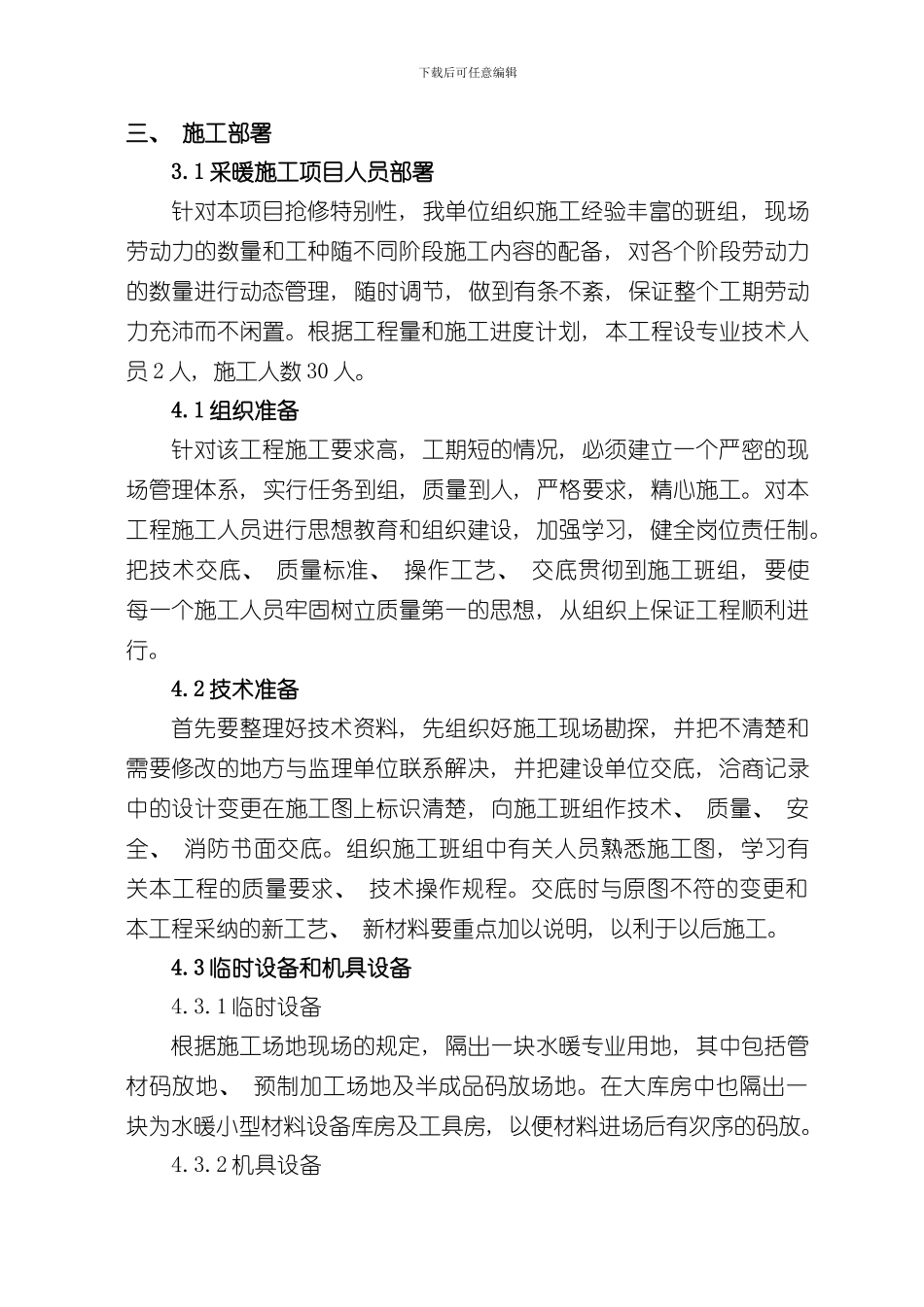

下载后可任意编辑三、 施工部署3
1 采暖施工项目人员部署针对本项目抢修特别性, 我单位组织施工经验丰富的班组, 现场劳动力的数量和工种随不同阶段施工内容的配备, 对各个阶段劳动力的数量进行动态管理, 随时调节, 做到有条不紊, 保证整个工期劳动力充沛而不闲置
根据工程量和施工进度计划, 本工程设专业技术人员 2 人, 施工人数 30 人
1 组织准备针对该工程施工要求高, 工
