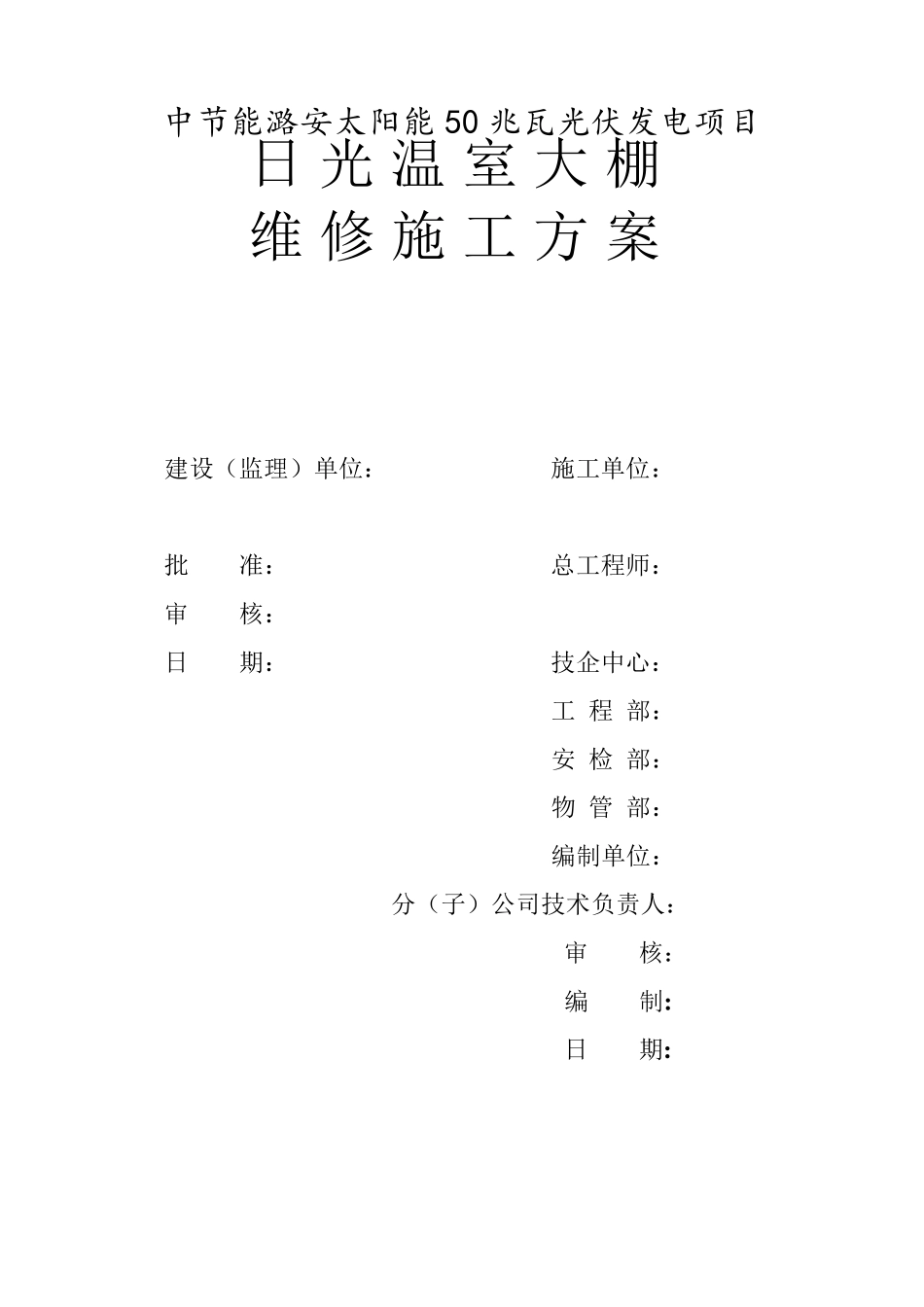

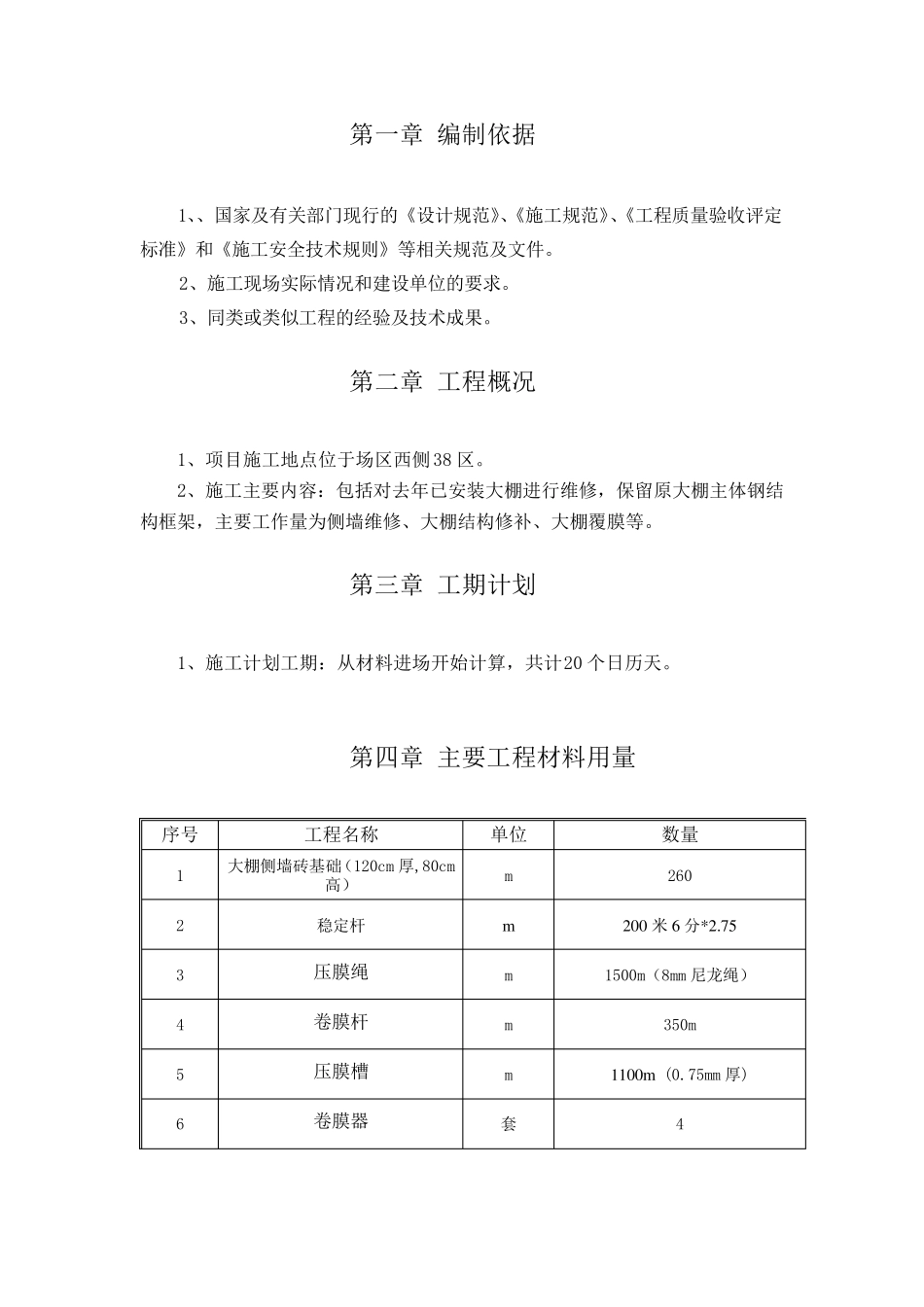

中节能潞安太阳能 50 兆瓦光伏发电项目 日光温室大棚 维修施工方案 建设(监理)单位: 施工单位: 批 准: 总工程师: 审 核: 日 期: 技企中心: 工 程 部: 安 检 部: 物 管 部: 编制单位: 分(子)公司技术负责人: 审 核: 编 制: 日 期: 第一章 编制依据 1、、国家及有关部门现行的《设计规范》、《施工规范》、《工程质量验收评定标准》和《施工安全技术规则》等相关规范及文件
2、施工现场实际情况和建设单位的要求
3、同类或类似工程的经验及技术成果
第二章 工程概况 1、项目施工地点位于场区西侧38 区
2、施工主要内容:包括对去年已安装大棚进行维修,保留原大棚主体钢结构框架,主要工作量为侧墙维修、大棚结构修补、大棚覆膜等
第三章 工期计划 1、施工计划工期:从材料进场开始计算,共计20 个日历天
第四章 主要工程材料用量 序号 工程名称 单位 数量 1 大棚侧墙砖基础(120cm 厚,80cm高) m 260 2 稳定杆 m 200 米 6 分*2
75 3 压膜绳 m 1500m(8mm 尼龙绳) 4 卷膜杆 m 350m 5 压膜槽 m 1100m (0

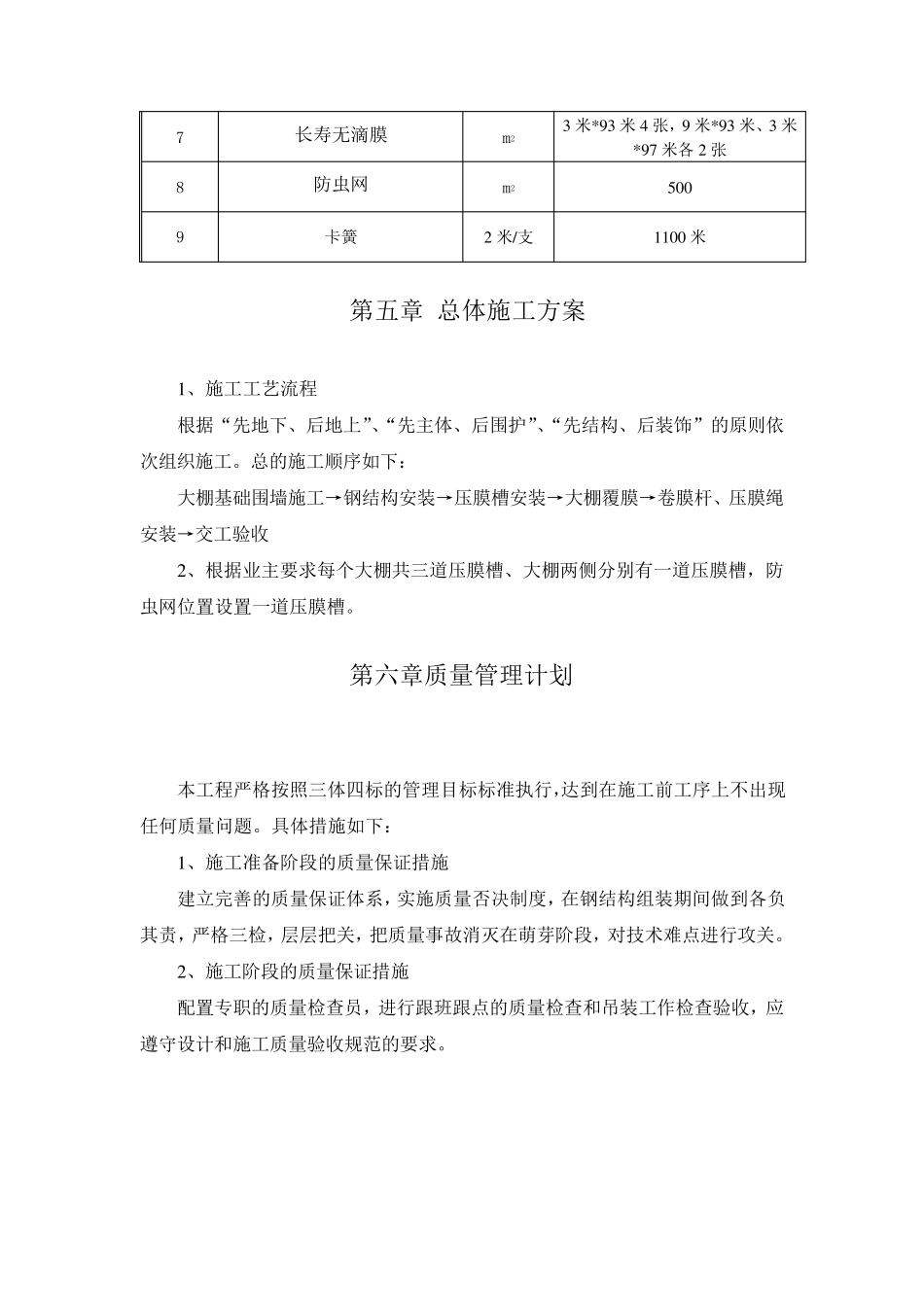

75mm 厚) 6 卷膜器 套 4 7 长寿无滴膜 m2 3 米*9 3 米4 张,9 米*9 3 米、3 米*9 7 米各2 张 8 防虫网 m2 5 0 0 9 卡簧 2 米/支 1 1 0 0 米 第五章 总体施工方案 1 、施工工艺流程 根据“先地下、后地上”、“先主体、后围护”、“先结构、后装饰”的原则依次组织施工
总的施工顺序如下: 大棚基础围墙施工→钢结构安装→压膜槽安装→大棚覆膜→卷膜杆、压膜绳安装→交工验收 2 、根据业主要求每个大棚共三道压膜槽、大棚两侧分别有一道压膜槽,防虫网位置设置一道压膜槽
第六章质量管理计划 本工程严格按照三体四标的管理目标标准执行,达到
