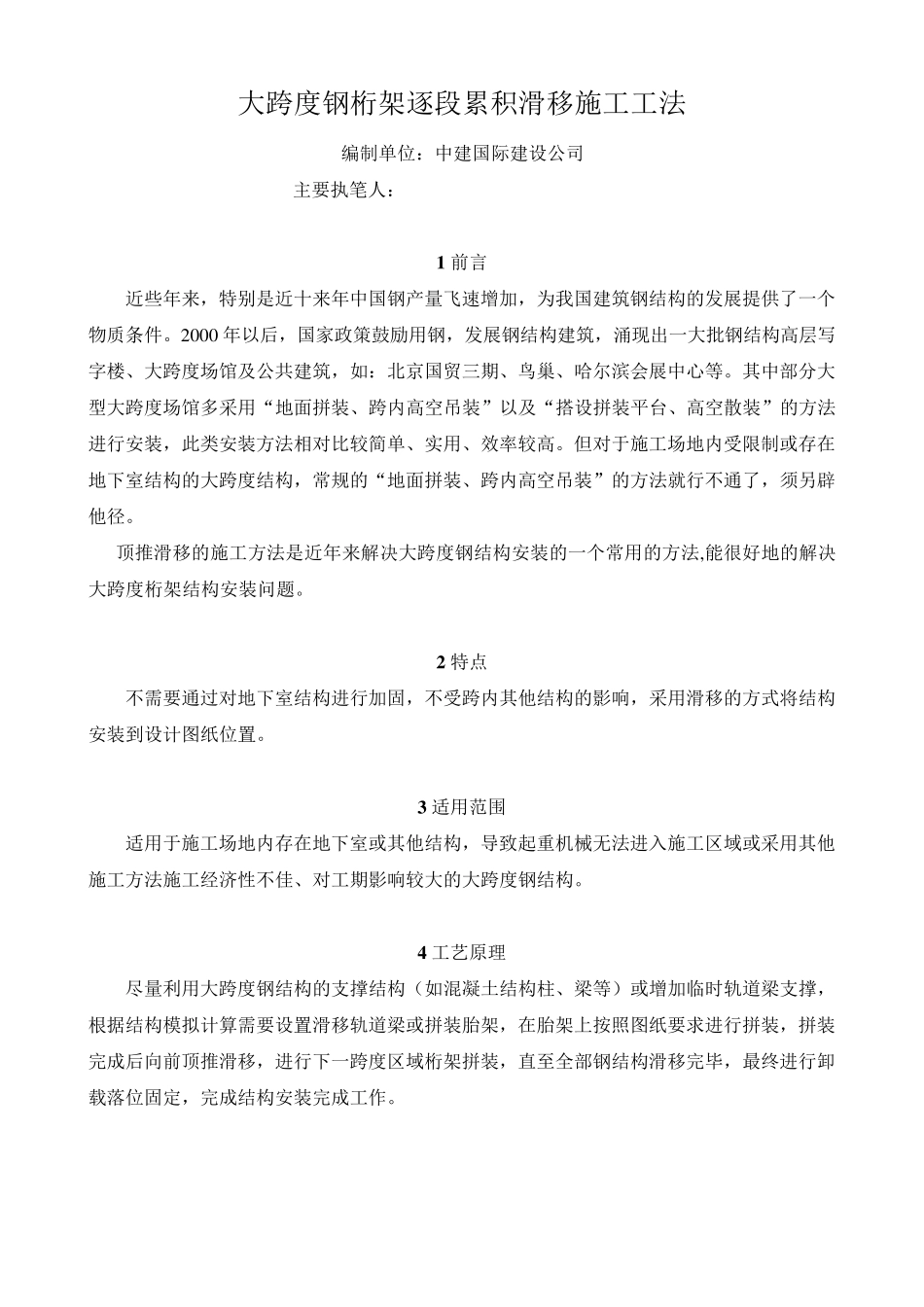

大跨度钢桁架逐段累积滑移施工工法 编制单位:中建国际建设公司 主要执笔人: 1 前言 近些年来,特别是近十来年中国钢产量飞速增加,为我国建筑钢结构的发展提供了一个物质条件
2 0 0 0 年以后,国家政策鼓励用钢,发展钢结构建筑,涌现出一大批钢结构高层写字楼、大跨度场馆及公共建筑,如:北京国贸三期、鸟巢、哈尔滨会展中心等
其中部分大型大跨度场馆多采用“地面拼装、跨内高空吊装”以及“搭设拼装平台、高空散装”的方法进行安装,此类安装方法相对比较简单、实用、效率较高
但对于施工场地内受限制或存在地下室结构的大跨度结构,常规的“地面拼装、跨内高空吊装”的方法就行不通了,须另辟他径
顶推滑移的施工方法是近年来解决大跨度钢结构安装的一个常用的方法,能很好地的解决大跨度桁架结构安装问题
2 特点 不需要通过对地下室结构进行加固,不受跨内其他结构的影响,采用滑移的方式将结构安装到设计图纸位置
3 适用范围 适用于施工场地内存在地下室或其他结构,导致起重机械无法进入施工区域或采用其他施工方法施工经济性不佳、对工期影响较大的大跨度钢结构
4 工艺原理 尽量利用大跨度钢结构的支撑结构(如混凝土结构柱、梁等)或增加临时轨道梁支撑,根据结构模拟计算需要设置滑移轨道梁或拼装胎架,在胎架上按照图纸要求进行拼装,拼装完成后向前顶推滑移,进行下一跨度区域桁架拼装,直至全部钢结构滑移完毕,最终进行卸载落位固定,完成结构安装完成工作

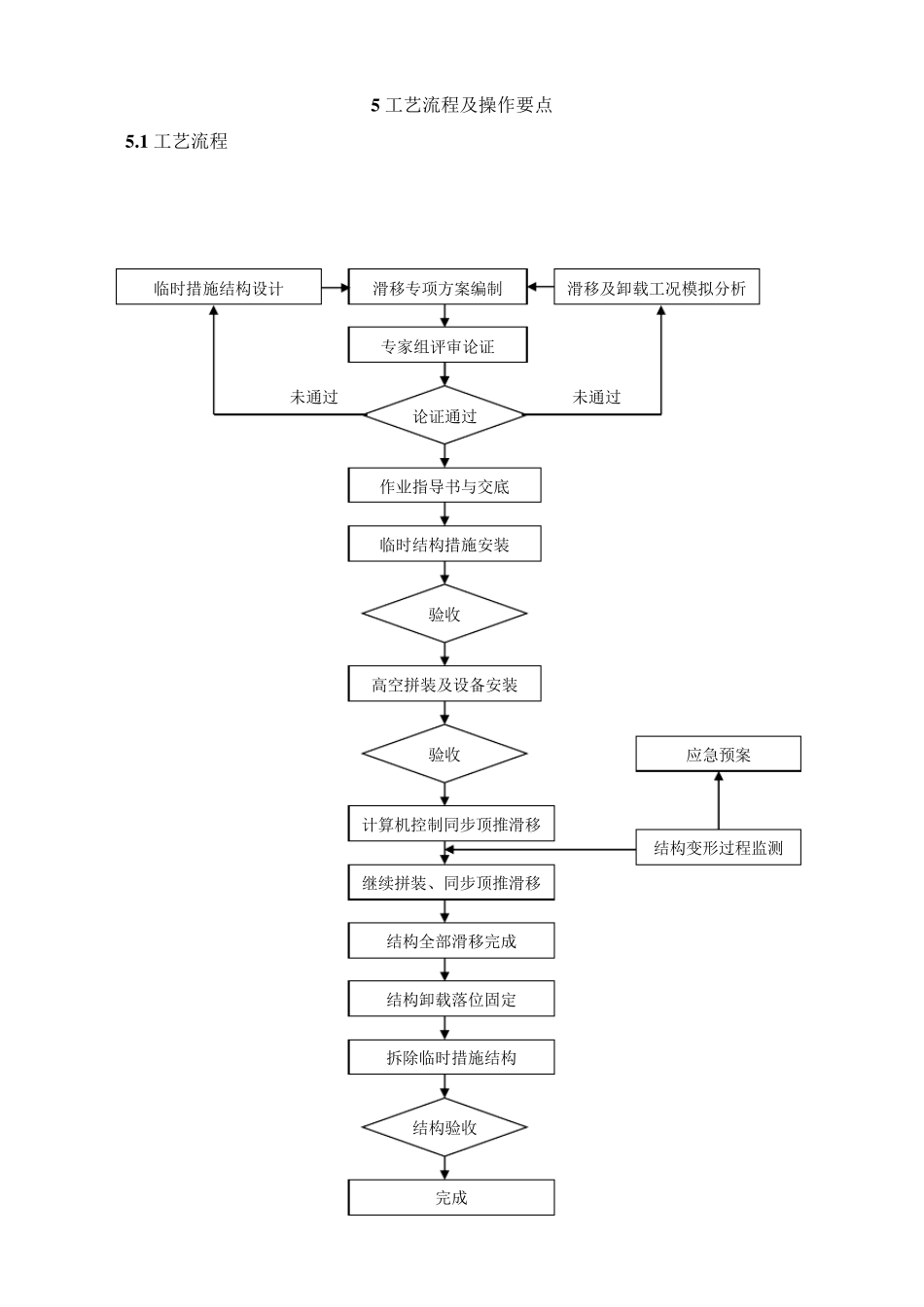

5 工艺流程及操作要点 5
1 工艺流程 未通过 未通过 滑移专项方案编制 专家组评审论证 作业指导书与交底 滑移及卸载工况模拟分析 临时结构措施安装 高空拼装及设备安装 计算机控制同步顶推滑移 继续拼装、同步顶推滑移 结构全部滑移完成 拆除临时措施结构 完成 结构变形过程监测 应急预案 结构验收 论证通过 验收 验收 结构卸载落位固定 临时措施结构设计 5
