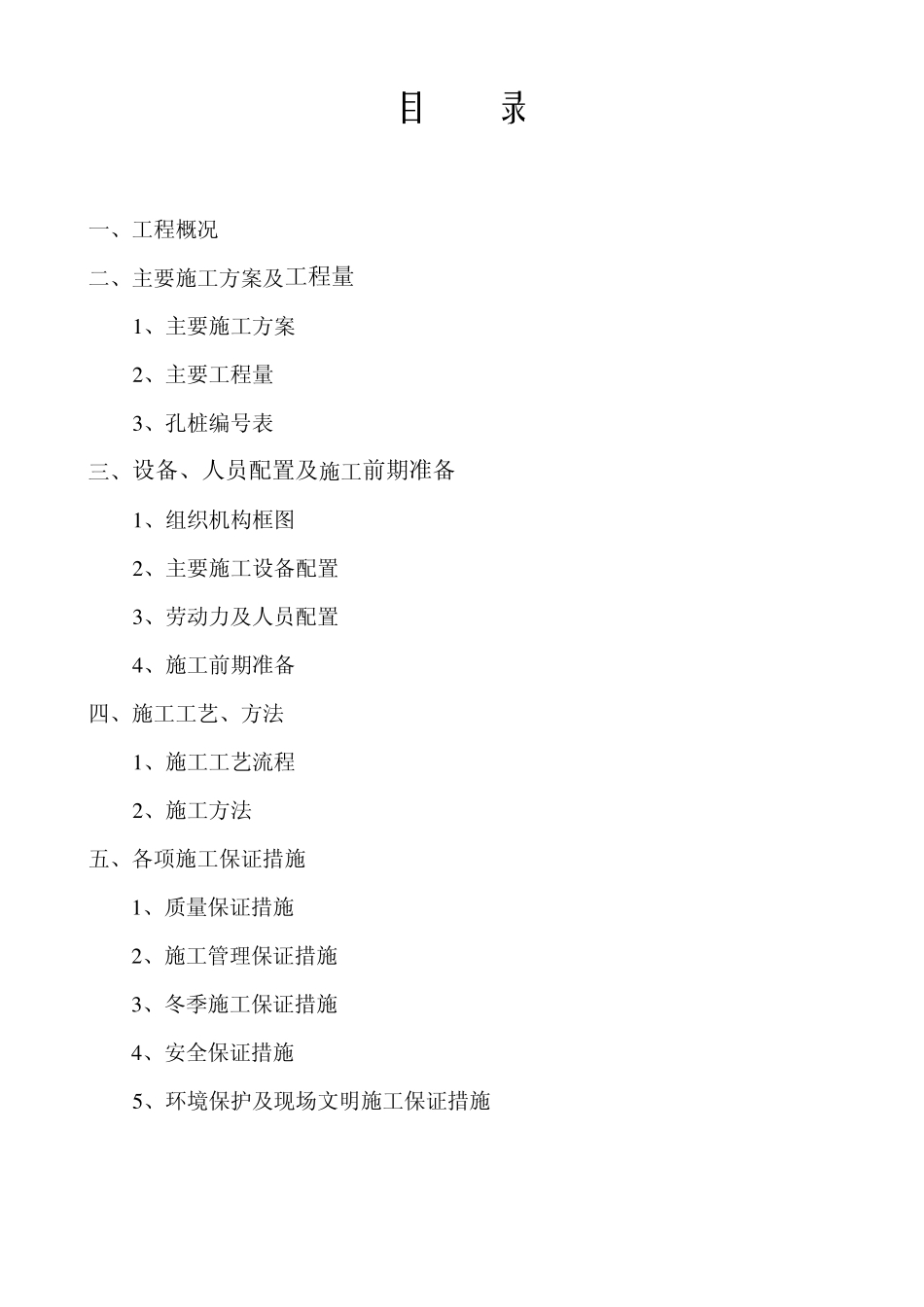

天津大道工程第2合同 桥梁钻孔灌注桩施工方案 中国水电建设集团路桥工程有限公司 天津大道工程第2合同项目经理部 2009年 2月 9日 批准: 审核: 编制: 目 录 一、工程概况 二、主要施工方案及工程量 1 、主要施工方案 2 、主要工程量 3 、孔桩编号表 三、设备、人员配置及施工前期准备 1 、组织机构框图 2 、主要施工设备配置 3 、劳动力及人员配置 4 、施工前期准备 四、施工工艺、方法 1 、施工工艺流程 2 、施工方法 五、各项施工保证措施 1 、质量保证措施 2 、施工管理保证措施 3 、冬季施工保证措施 4 、安全保证措施 5 、环境保护及现场文明施工保证措施 天津大道工程第2合同东沽路大桥桩基施工方案 中水建设集团路桥工程有限公司 - 1 - 钻孔灌注桩施工方案 一、工程概况 天津大道为城市快速客运生态观光大道,西起外环线津沽立交,东至中央大道,路线全长 37km,双向八车道,计算行车速度为 80km/h

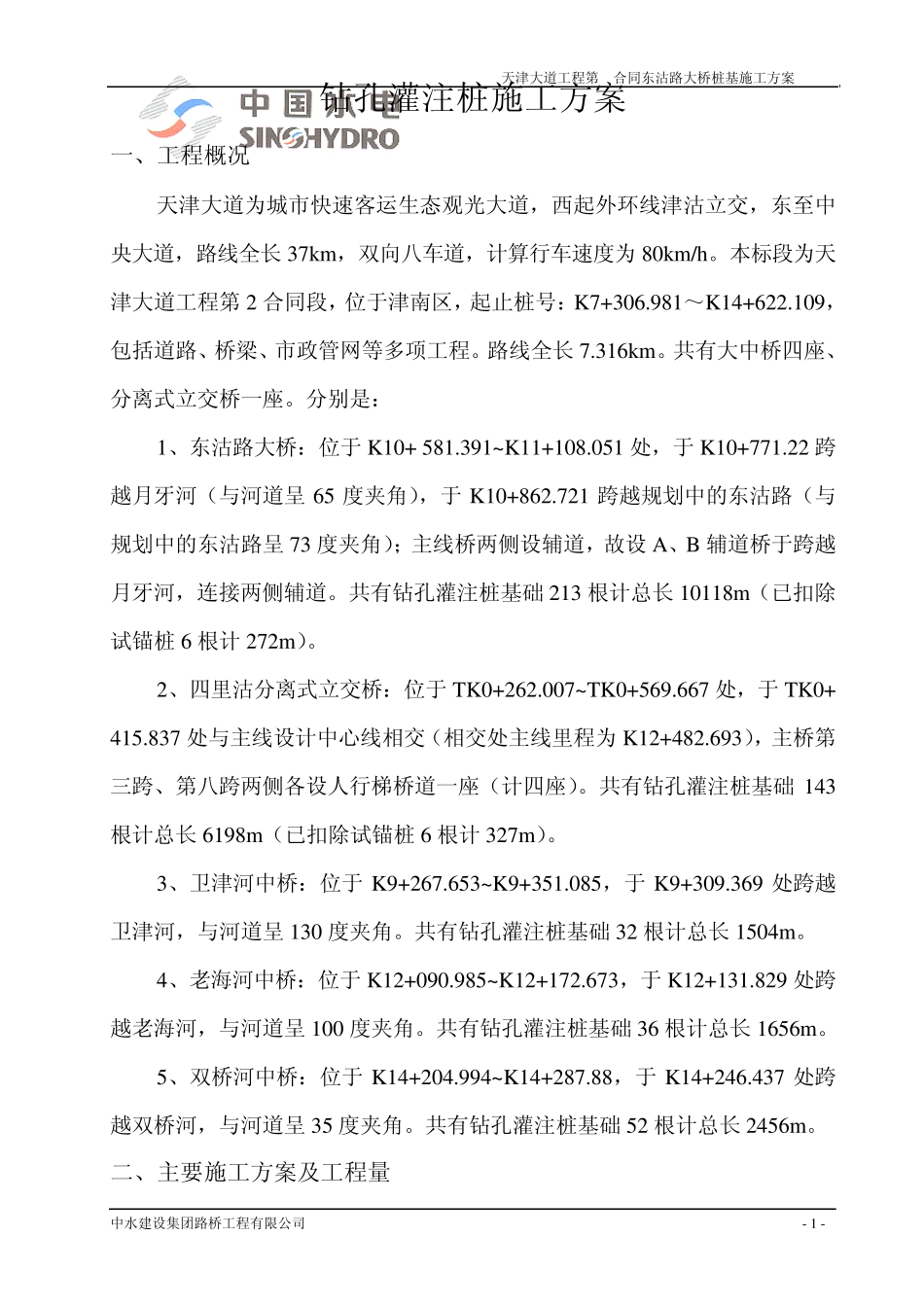

本标段为天津大道工程第 2 合同段,位于津南区,起止桩号:K7+306
981~K14+622
109,包括道路、桥梁、市政管网等多项工程
路线全长 7
共有大中桥四座、分离式立交桥一座
分别是: 1、东沽路大桥:位于 K10+ 581
391~K11+108
051 处,于 K10+771
22 跨越月牙河(与河道呈 65 度夹角),于 K10+862
721 跨越规划中的东沽路(与规划中的东沽路呈 73 度夹角);主线桥两侧设辅道,故设 A、B 辅道桥于跨越月牙河,连接两侧辅道
共有钻孔灌注桩基础 213 根计总长 10118m(已扣除试锚桩6 根计 272m)
2、四里沽分离式立交桥:位于 TK0+262
007~TK0+569
667 处,于 TK0+ 415
837 处与主线设计中心线相交(相交处主线里程为 K12+482
