K 2+400-K 2+600 天然砂砾底基层 试验段施工方案 1、工程概况 KT-1 标段一工区线路从标段起点到达尔布特特大桥桥头为止,起止桩号 K0+150~K31+571,全长约 31Km
设计天然砂砾底基层厚度为 20cm,总量约 662322
本次为天然砂砾底基层生产性试验
根据新疆维吾尔自治区公路建设标准化管理手册(路基路面)试验段长度不小于 200m 的要求,结合已交验成型的路基区段,试验路段选择在 K2+400~K2+600
底基层试验段天然砂砾总量约 5256m2
2、试验目的、内容 在进行天然砂砾底基层全面施工之前,通过试验优化机械组合,寻找施工参数,发现和解决主要问题,提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、速度快、经济科学
1、主要目的 确定施工机械设备的类型、组合方式、松铺厚度、碾压速度及遍数、工序安排等
2、试验主要内容 (1)集料试验检测报告
(2)压实工艺主要参数:机械组合、松铺厚度、碾压遍数、碾压速度、最佳含 水 量等
(3)工程质量控 制 方法、指标
(4)优化施工组织方案及工艺

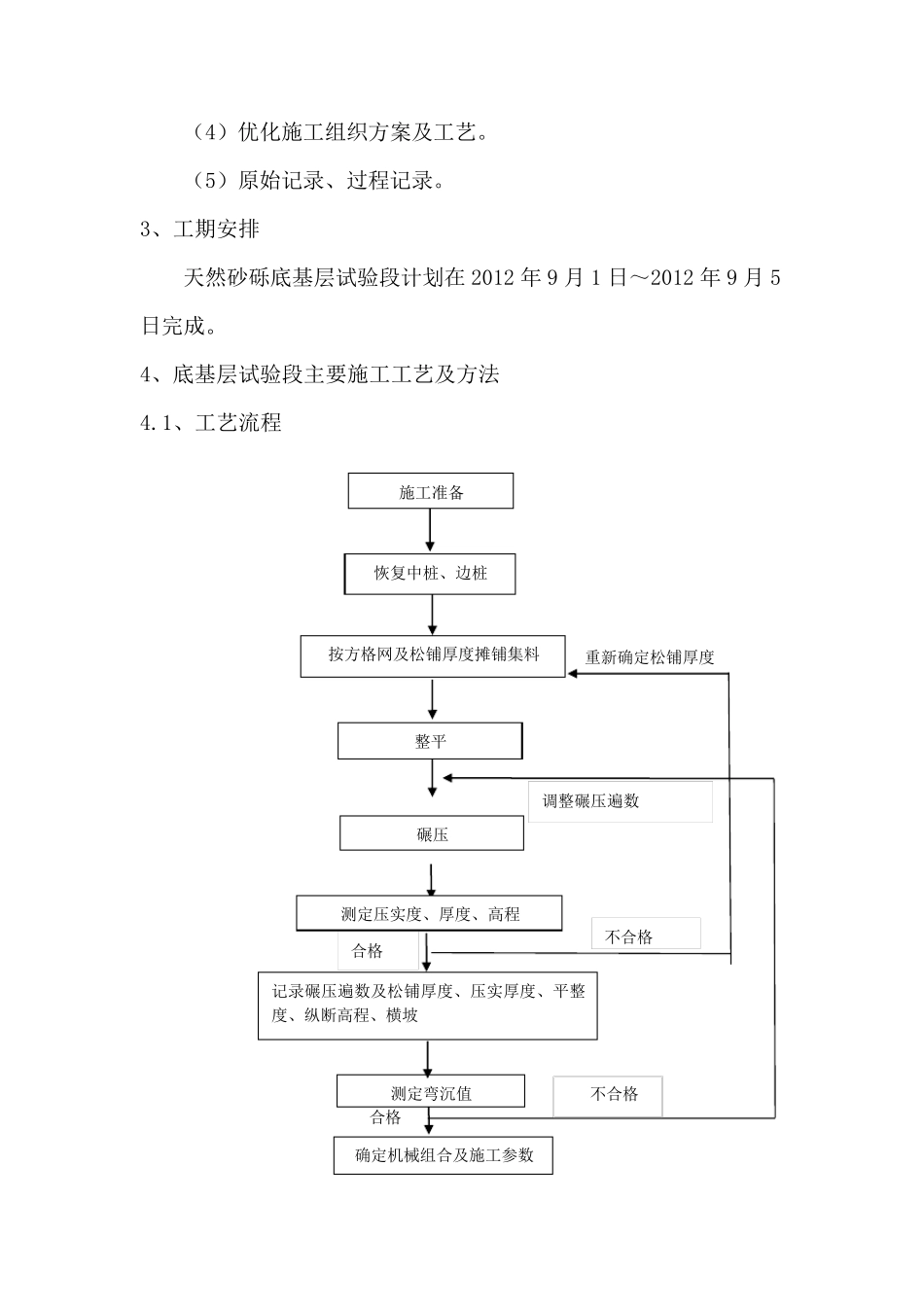

(5)原始记录、过程记录
3、工期安排 天然砂砾底基层试验段计划在 2012 年 9 月 1 日~2012 年 9 月 5日完成
4、底基层试验段主要施工工艺及方法 4
1、工艺流程 重新确定松铺厚度 合格 施工准备 恢复中桩、边桩 按方格网及松铺厚度摊铺集料 整平 碾压 测定压实度、厚度、高程 记录碾压遍数及松铺厚度、压实厚度、平整度、纵断高程、横坡 测定弯沉值 确定机械组合及施工参数 不合格 不合格 合格 调整碾压遍数 4

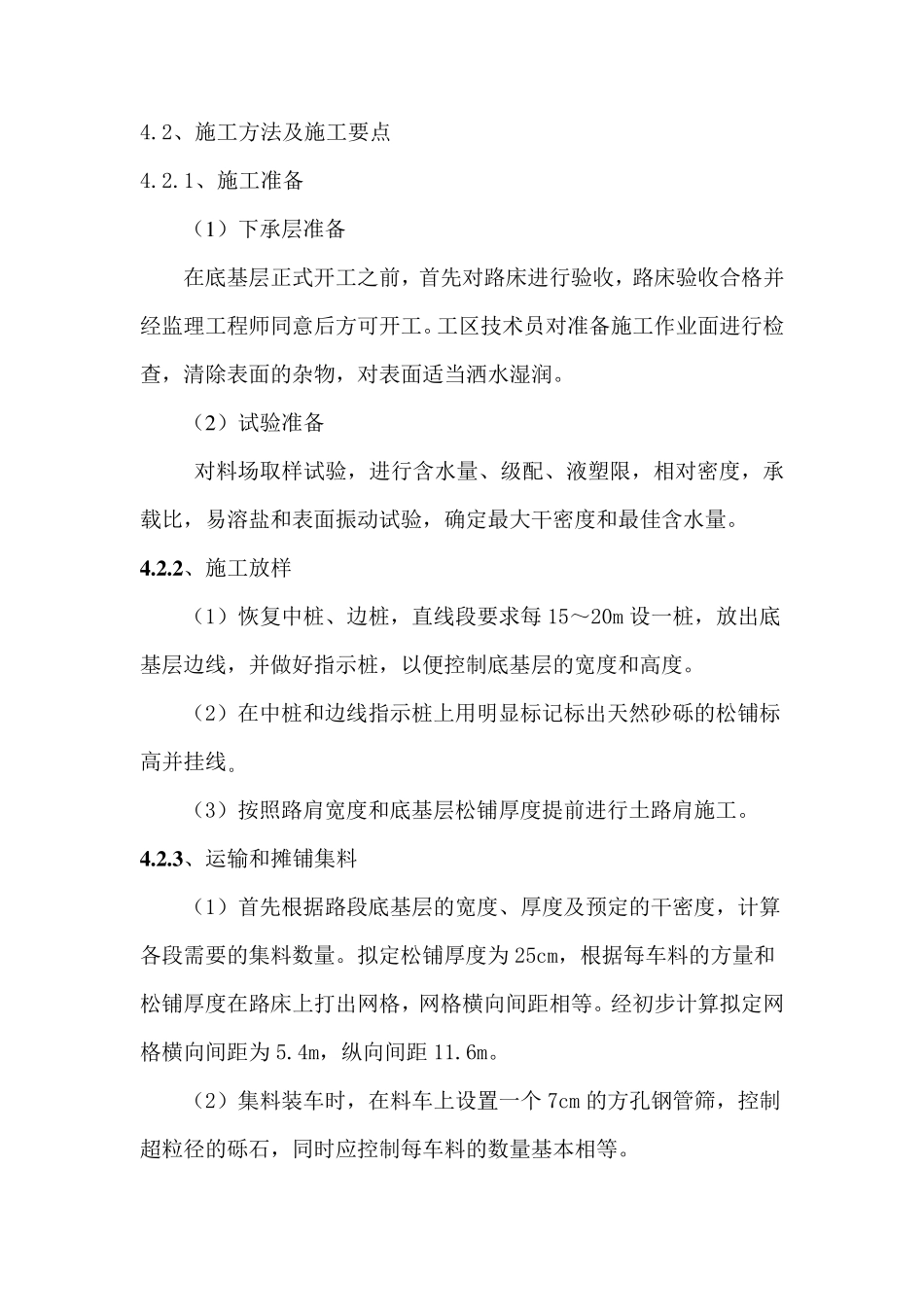

2、施工方法及施工要点 4
1、施工准备 (1 )下承层准备 在底基层正式开工之前,首先对路床进行验收,路床验收合格并经监理工程师同意后方可开工
工区技术员对准备施工作业面进
