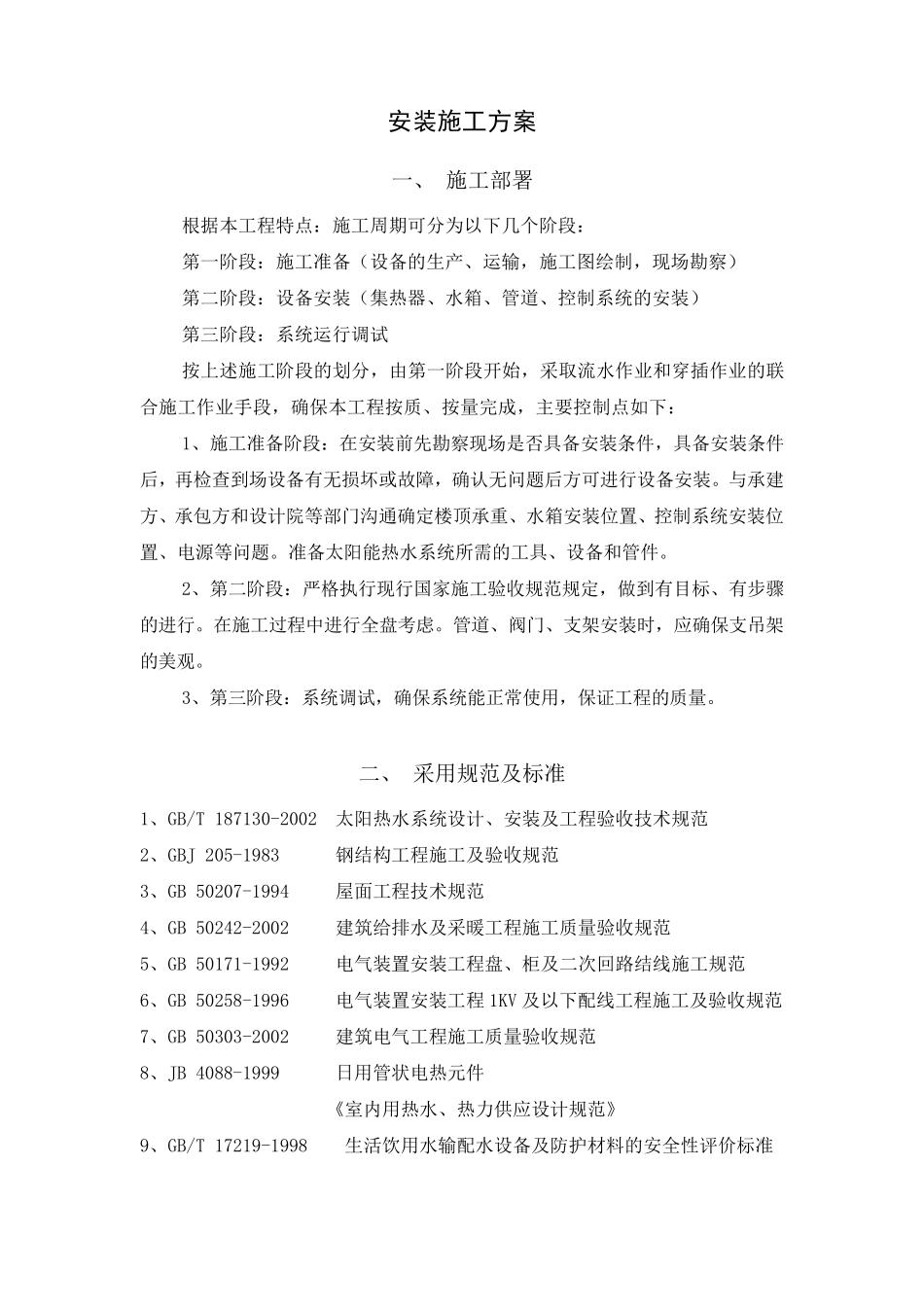

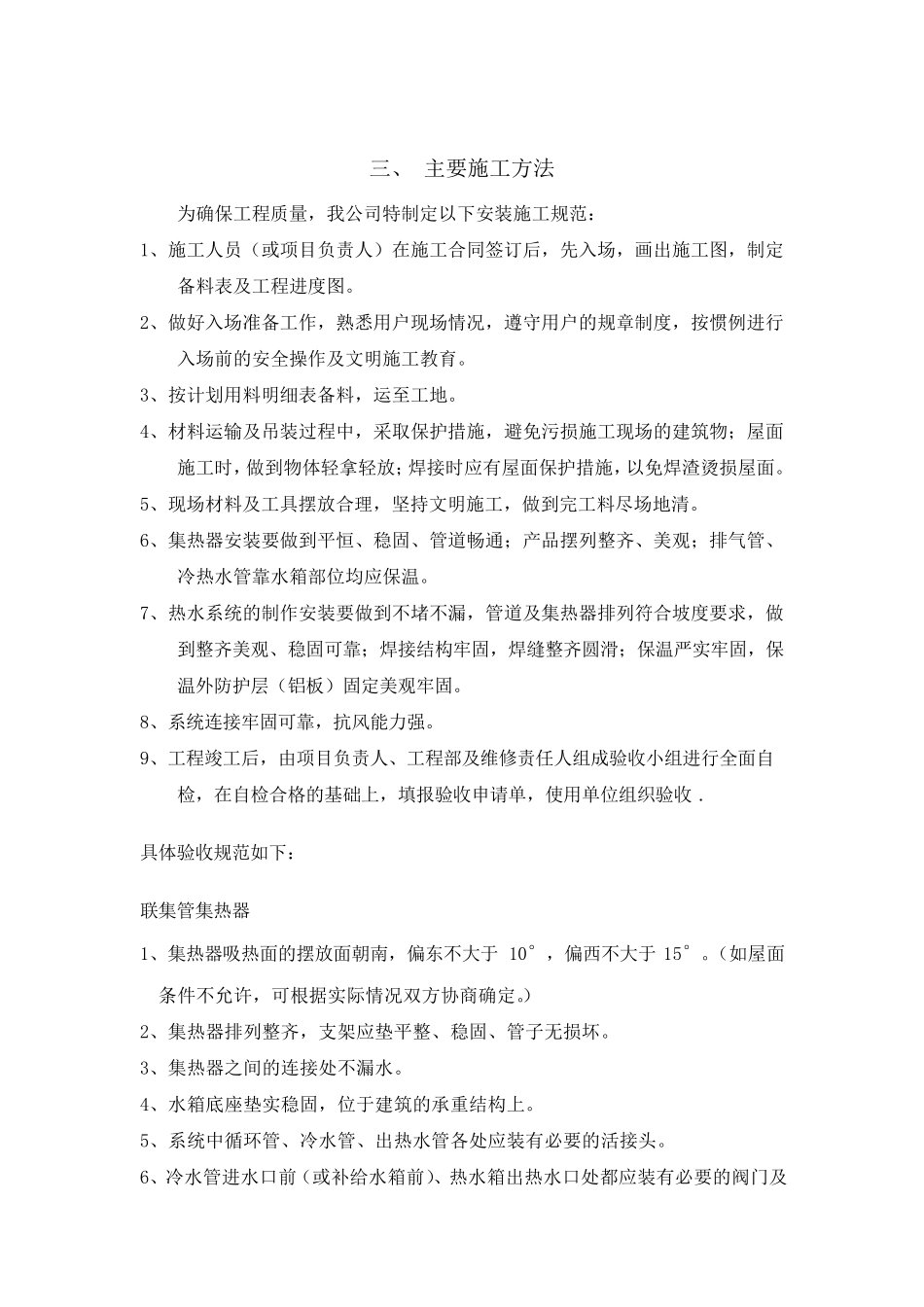

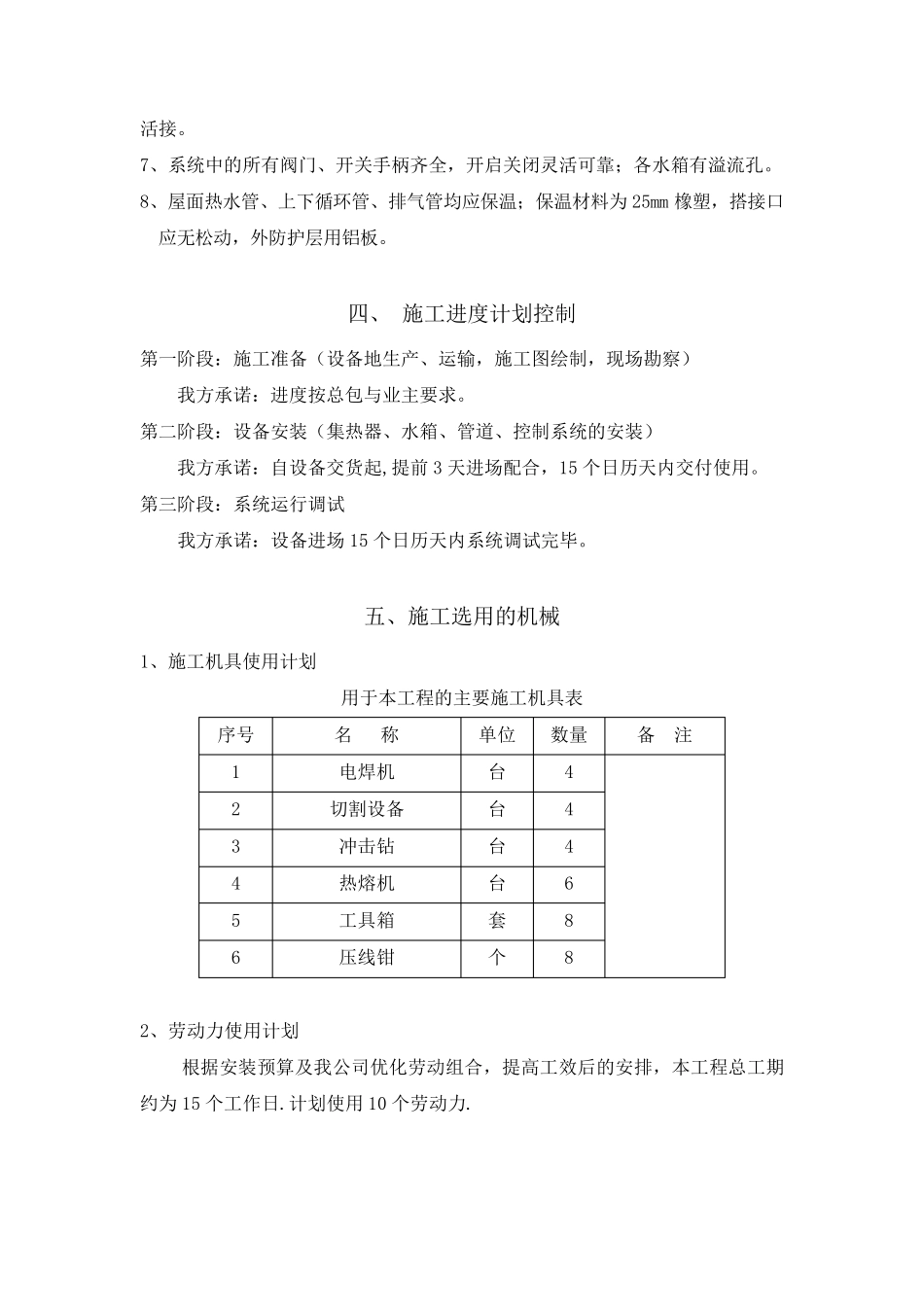

安装施工方案 一、 施工部署 根据本工程特点:施工周期可分为以下几个阶段: 第一阶段:施工准备(设备的生产、运输,施工图绘制,现场勘察) 第二阶段:设备安装(集热器、水箱、管道、控制系统的安装) 第三阶段:系统运行调试 按上述施工阶段的划分,由第一阶段开始,采取流水作业和穿插作业的联合施工作业手段,确保本工程按质、按量完成,主要控制点如下: 1、施工准备阶段:在安装前先勘察现场是否具备安装条件,具备安装条件后,再检查到场设备有无损坏或故障,确认无问题后方可进行设备安装。与承建方、承包方和设计院等部门沟通确定楼顶承重、水箱安装位置、控制系统安装位置、电源等问题。准备太阳能热水系统所需的工具、设备和管件。 2、第二阶段:严格执行现行国家施工验收规范规定,做到有目标、有步骤的进行。在施工过程中进行全盘考虑。管道、阀门、支架安装时,应 确保支吊 架的美 观 。 3、第三阶段:系统调试,确保系统能正 常 使 用 ,保证 工程的质量。 二、 采用 规范及 标准 1、GB/T 187130-2002 太阳热水系统设计、安装及 工程验收技 术 规范 2、GBJ 205-1983 钢 结 构 工程施工及 验收规范 3、GB 50207-1994 屋 面 工程技 术 规范 4、GB 50242-2002 建筑 给 排 水及 采暖 工程施工质量验收规范 5、GB 50171-1992 电气 装置安装工程盘、柜 及 二次 回 路 结 线 施工规范 6、GB 50258-1996 电气 装置安装工程 1KV 及 以下配 线 工程施工及 验收规范 7、GB 50303-2002 建筑 电气 工程施工质量验收规范 8、JB 4088-1999 日 用 管状 电热元 件 《 室 内 用 热水、热力 供 应 设计规范》 9、GB/T 17219-1998 生活 饮 用 水输配 水设备及 防 护 材 料 的安全性 评 价 标准 三 、 主 要 施 工 方 法 为 确 保 工 程 质 量 , 我 公 司 特 制 定 以 下 安 装 施 工 规 范 : 1、 施 工 人 员 ( 或 项 目 负 责 人 ) 在 施 工 合 同 签 订 后 , 先 入 场 , 画 出 施 工 图 , 制 定备 料 表 及 工 程 进 度 图 。 2、 做 好 入 场 准 备 工 作 , 熟 悉 用 户 现 场 情 况 , 遵 守 用 户 的 规 章 制 度 , 按 惯 例 进 行入 场 前 的 安 全 操 作 及 文 明 施 工 教 育 。 3、 ...
